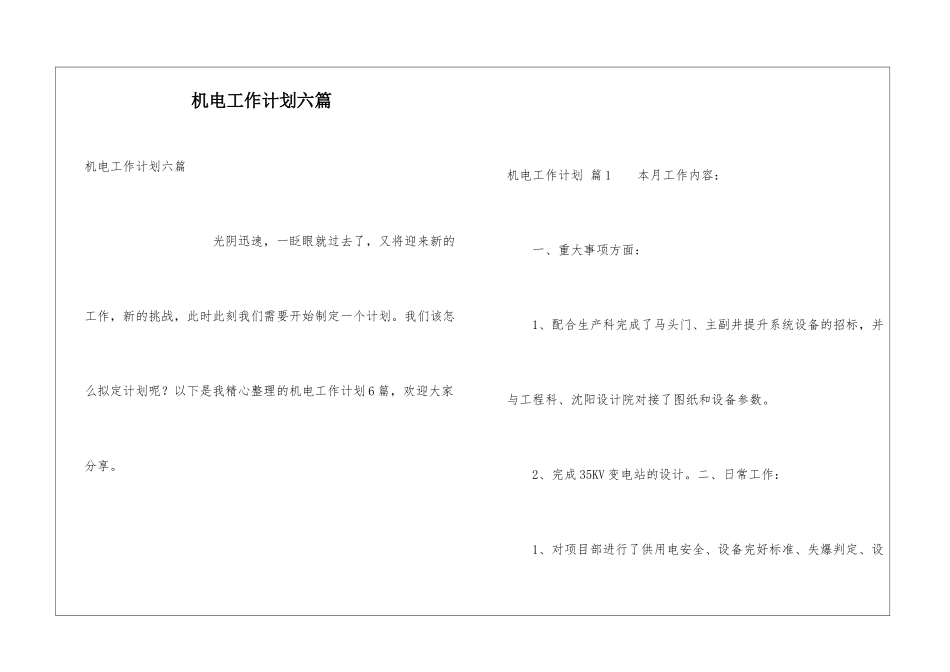

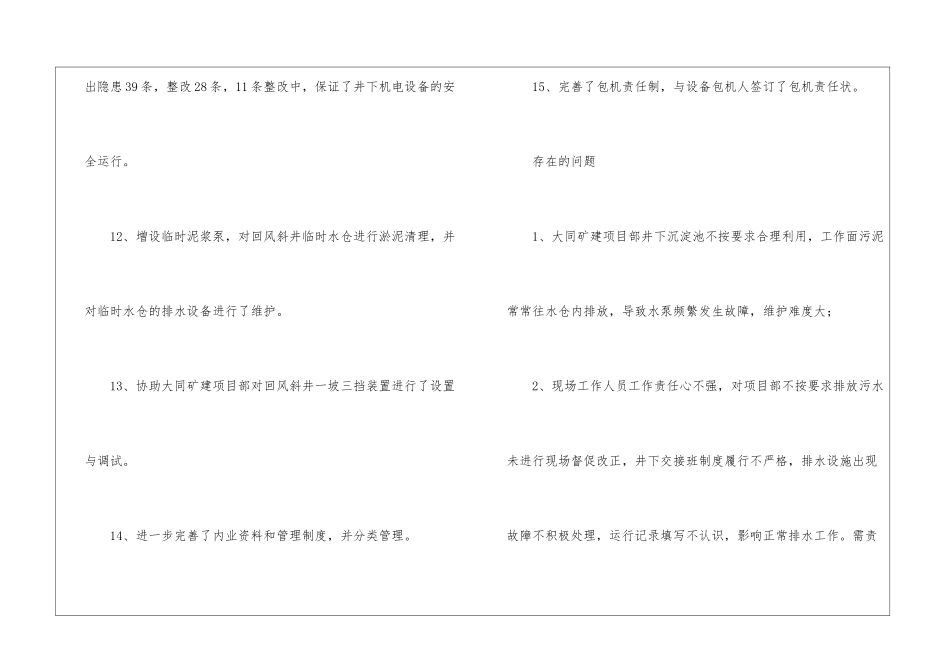

机电工作计划六篇机电工作计划六篇 光阴迅速,一眨眼就过去了,又将迎来新的工作,新的挑战,此时此刻我们需要开始制定一个计划。我们该怎么拟定计划呢?以下是我精心整理的机电工作计划 6 篇,欢迎大家分享。 机电工作计划 篇 1 本月工作内容: 一、重大事项方面: 1、配合生产科完成了马头门、主副井提升系统设备的招标,并与工程科、沈阳设计院对接了图纸和设备参数。 2、完成 35KV 变电站的设计。二、日常工作: 1、对项目部进行了供用电安全、设备完好标准、失爆判定、设备检修维护的培训。 2、对探水队进行了探水设备的检修维护培训。3、与大同矿建项目部完成回风斜井的设备移交。4、按计划完成上月月度检修。 5、协助水源井接线,保证了水源井的用电安全。6、加固回风斜井应急排水管路。 7、按雨季三防期间的要求进行了供电线路巡查和维护,对矿内及生活区、各发电机房的供电设备进行了检修与维护,对不用的线路进行拆除整理,保证了双回路及备用电源的用电安全。 8、按期对提升系统进行了全面检查,共查出问题 12 条,整改11 条,一条整改中(副井稳车控制室缺供电系统图),排除了立井提升的安全隐患。 9、完成每月电量汇总与分解。完成供电系统图更新。10、对电钳工、提升司机进行了手指口述演练培训和巡查。 11、对井下机电系统进行了防爆检查和质量标准化检查,共查出隐患 39 条,整改 28 条,11 条整改中,保证了井下机电设备的安全运行。 12、增设临时泥浆泵,对回风斜井临时水仓进行淤泥清理,并对临时水仓的排水设备进行了维护。 13、协助大同矿建项目部对回风斜井一坡三挡装置进行了设置与调试。 14、进一步完善了内业资料和管理制度,并分类管理。 15、完善了包机责任制,与设备包机人签订了包机责任状。 存在的问题 1、大同矿建项目部井下沉淀池不按要求合理利用,工作面污泥常常往水仓内排放,导致水泵频繁发生故障,维护难度大; 2、现场工作人员工作责任心不强,对项目部不按要求排放污水未进行现场督促改正,井下交接班制度履行不严格,排水设施出现故障不积极处理,运行记录填写不认识,影响正常排水工作。需责任单位对单位内部人员加强教育管理,以便进一步提高工作责任心。 3、本月计划的气象局防雷设施检验工作因费用太高未达成协议;计划另请检验单位实施。 下月工作计划 1、协助后勤完成供暖管路改造维修工作。 2、根据《机电质量标准化标准》,完善内业资料,强化现场整改,...
