材料部工作总结(必备 4 篇) 整个项目由于是路面标,沥青甲供,项目所用材料主要是地材、水泥、燃油三大项,在广东这种新市场,经济发达,资源欠缺的情况下如何能在这么短的时间供应上一百多万吨的地材,加上标价低,是材料管理在开工之前考虑的重中之重
为此项目在进场后并没由于路基标迟迟交不上来,没有工作面而在 XX 年春节大部份员工都回家过节时要求放假,而是主动留下来,利用春节休假时间跑市场,了解资源
在春节放假这几天中,对项目周边 150 公里内的石料场,水泥厂都走了一遍,还对项目附近的建材市场,同类施工单位,运输路线,码头等作了初步了解,为项目领导有重点的选择供货渠道提前作好充分准备
一年匆匆而过,回顾过去

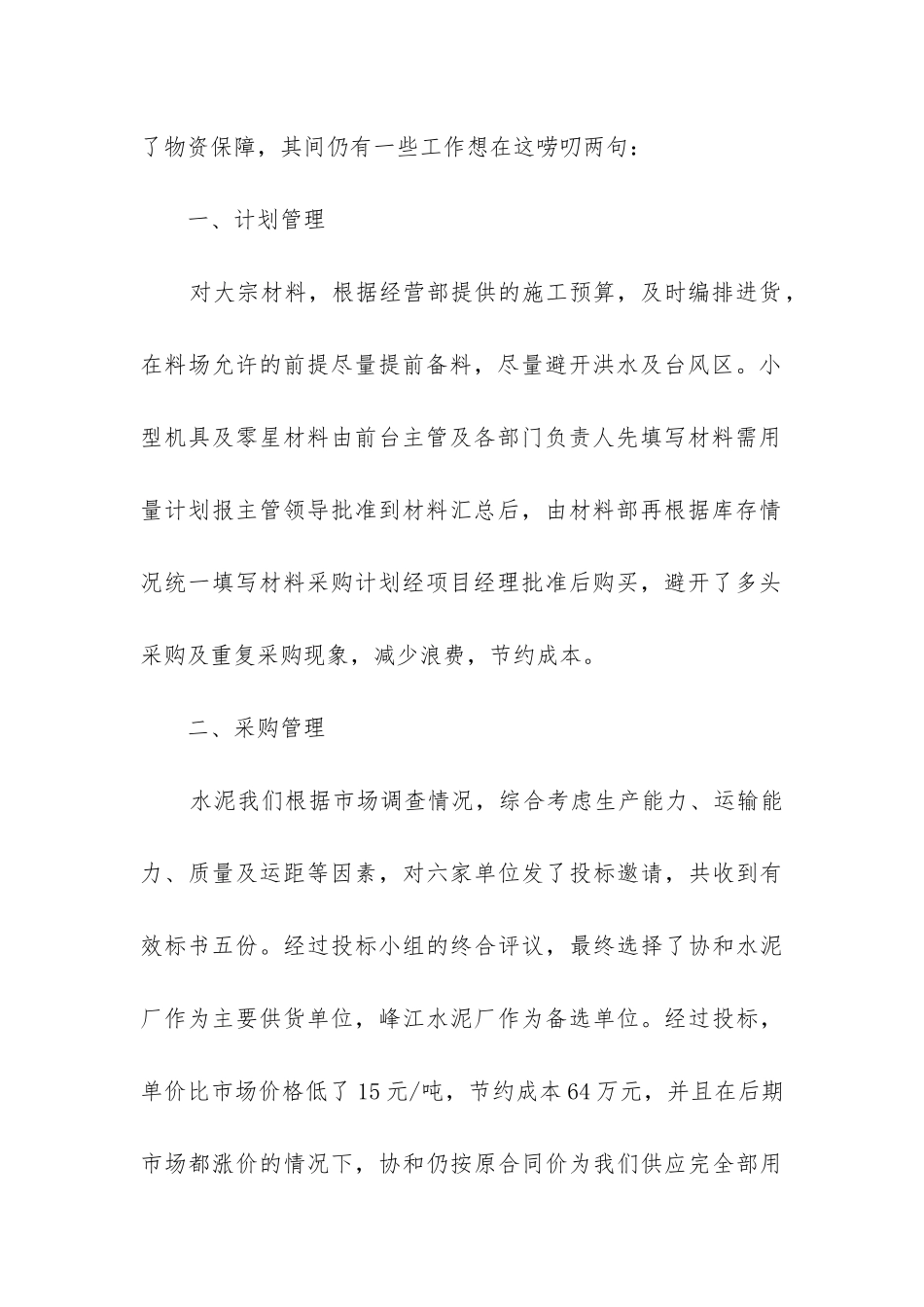

虽然在项目领导的大力支持下,圆满完成了项目的材料供应,为工程的按期顺利交工提供了物资保障,其间仍有一些工作想在这唠叨两句: 一、计划管理 对大宗材料,根据经营部提供的施工预算,及时编排进货,在料场允许的前提尽量提前备料,尽量避开洪水及台风区
小型机具及零星材料由前台主管及各部门负责人先填写材料需用量计划报主管领导批准到材料汇总后,由材料部再根据库存情况统一填写材料采购计划经项目经理批准后购买,避开了多头采购及重复采购现象,减少浪费,节约成本
二、采购管理 水泥我们根据市场调查情况,综合考虑生产能力、运输能力、质量及运距等因素,对六家单位发了投标邀请,共收到有效标书五份
经过投标小组的终合评议,最终选择了协和水泥厂作为主要供货单位,峰江水泥厂作为备选单位
经过投标,单价比市场价格低了 15 元/吨,节约成本 64 万元,并且在后期市场都涨价的情况下,协和仍按原合同价为我们供应完全部用料没有涨价
经过一个工程的合作,从供应服务上证明选择协和也是正确的

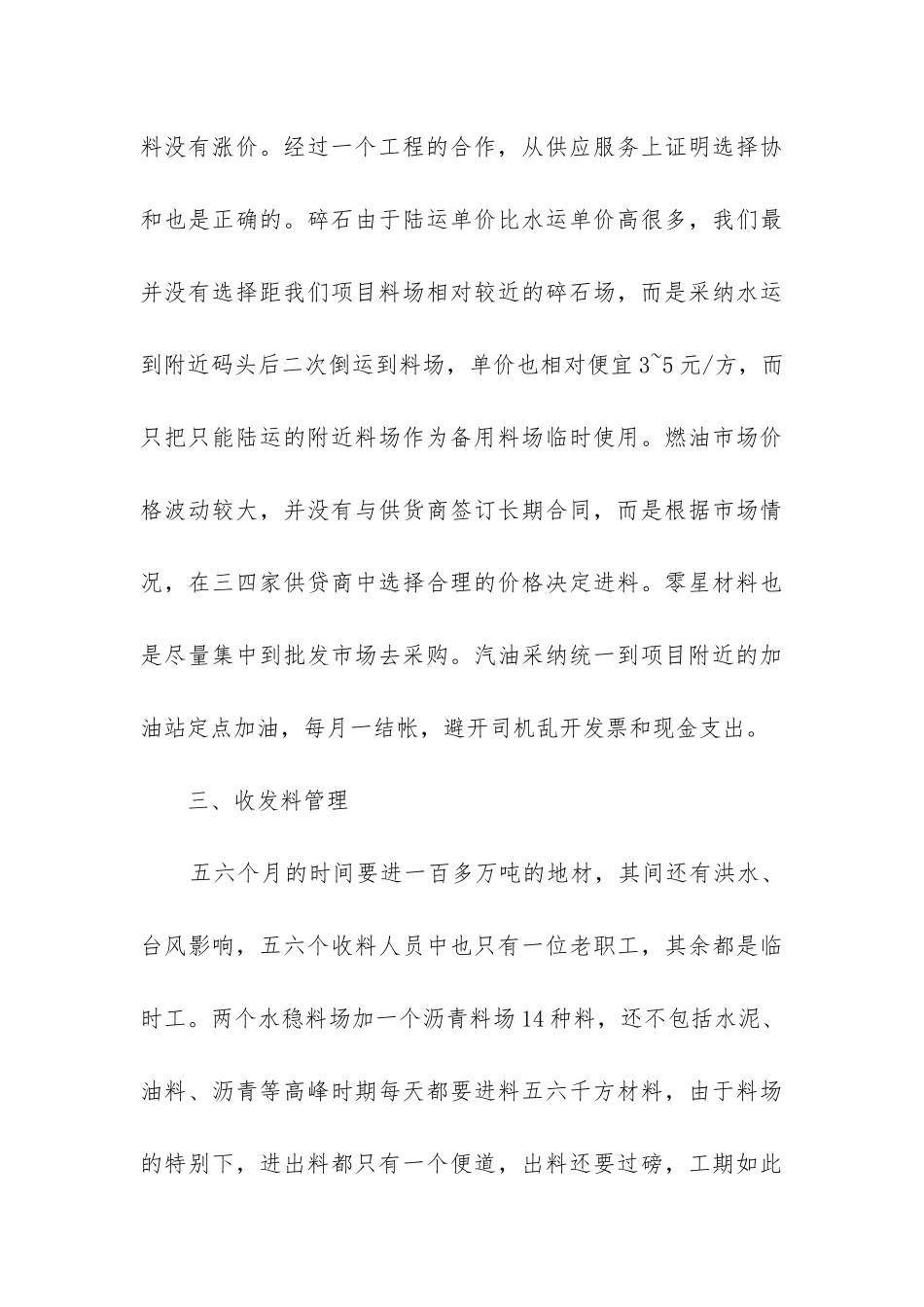

碎石由于陆运单价比水运单价高很多,我们最并没有选择距我们项目料场相对较近的碎石场,而是采纳水运到附近码头后二次倒运到料场,单价也
