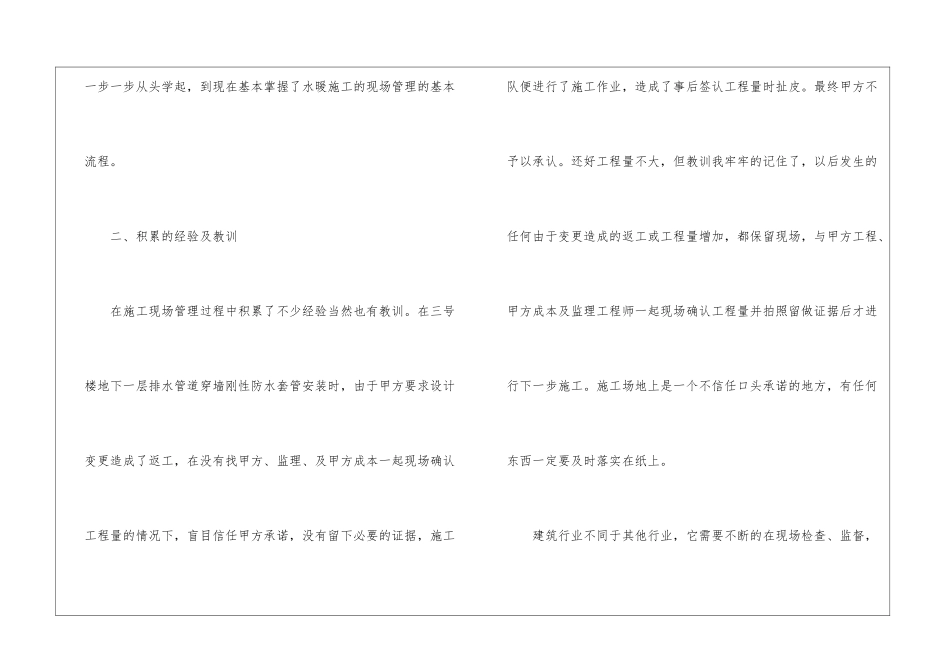

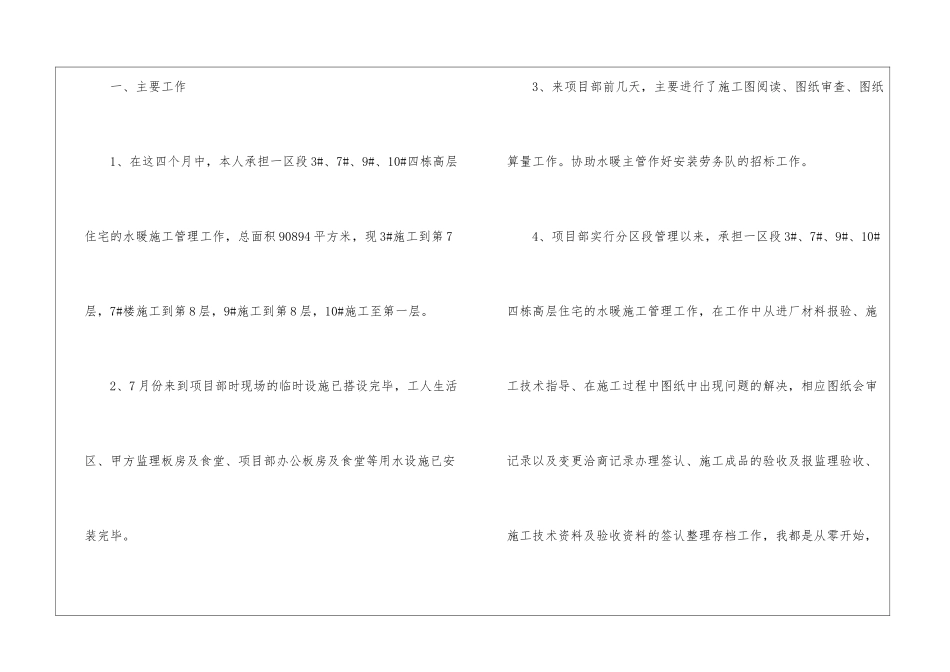

水暖技术工作总结水暖技术工作总结 总结是对过去一定时期的工作、学习或思想情况进行回顾、分析,并做出客观评价的书面材料,写总结有利于我们学习和工作能力的提高,因此十分有必须要写一份总结哦。你所见过的总结应该是什么样的?以下是我为大家编写的水暖技术工作总结,仅供参考,希望能够帮助到大家。 水暖技术工作总结 1 从 20xx 年 7 月毕业到现在,我在 xx 项目工作已经四个月了。这段时间里我凭着自己的努力和同事的教导逐渐从一名大学生成长为一名施工技术人员,能渐渐适应现在的工作节奏和强度。在这段时间里我深刻的体会到一名施工技术人员的职责所在,同时也在工作中认识到自己的不足。现在我将这段时间的工作做以下总结。 一、主要工作 1、在这四个月中,本人承担一区段 3#、7#、9#、10#四栋高层住宅的水暖施工管理工作,总面积 90894 平方米,现 3#施工到第 7层,7#楼施工到第 8 层,9#施工到第 8 层,10#施工至第一层。 2、7 月份来到项目部时现场的临时设施已搭设完毕,工人生活区、甲方监理板房及食堂、项目部办公板房及食堂等用水设施已安装完毕。 3、来项目部前几天,主要进行了施工图阅读、图纸审查、图纸算量工作。协助水暖主管作好安装劳务队的招标工作。 4、项目部实行分区段管理以来,承担一区段 3#、7#、9#、10#四栋高层住宅的水暖施工管理工作,在工作中从进厂材料报验、施工技术指导、在施工过程中图纸中出现问题的解决,相应图纸会审记录以及变更洽商记录办理签认、施工成品的验收及报监理验收、施工技术资料及验收资料的签认整理存档工作,我都是从零开始,一步一步从头学起,到现在基本掌握了水暖施工的现场管理的基本流程。 二、积累的经验及教训 在施工现场管理过程中积累了不少经验当然也有教训。在三号楼地下一层排水管道穿墙刚性防水套管安装时,由于甲方要求设计变更造成了返工,在没有找甲方、监理、及甲方成本一起现场确认工程量的情况下,盲目信任甲方承诺,没有留下必要的证据,施工队便进行了施工作业,造成了事后签认工程量时扯皮。最终甲方不予以承认。还好工程量不大,但教训我牢牢的记住了,以后发生的任何由于变更造成的返工或工程量增加,都保留现场,与甲方工程、甲方成本及监理工程师一起现场确认工程量并拍照留做证据后才进行下一步施工。施工场地上是一个不信任口头承诺的地方,有任何东西一定要及时落实在纸上。 建筑行业不同于其他行业,它需要不断的在现场检...
