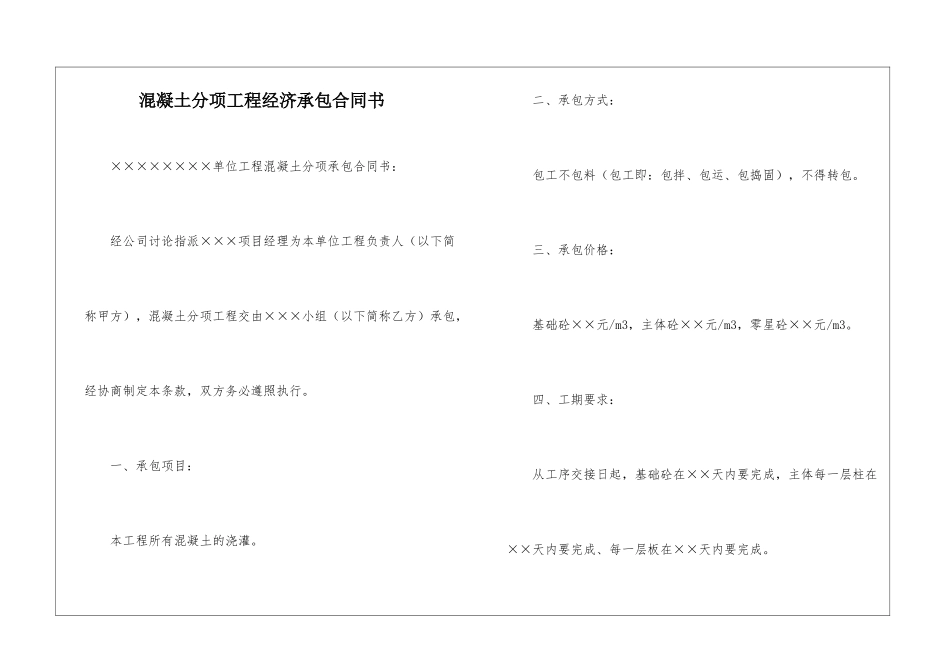

混凝土分项工程经济承包合同书 ××××××××单位工程混凝土分项承包合同书: 经公司讨论指派×××项目经理为本单位工程负责人(以下简称甲方),混凝土分项工程交由×××小组(以下简称乙方)承包,经协商制定本条款,双方务必遵照执行
一、承包项目: 本工程所有混凝土的浇灌
二、承包方式: 包工不包料(包工即:包拌、包运、包捣固),不得转包
三、承包价格: 基础砼××元/m3,主体砼××元/m3,零星砼××元/m3
四、工期要求: 从工序交接日起,基础砼在××天内要完成,主体每一层柱在××天内要完成、每一层板在××天内要完成
五、质量与施工要求: 1、现场搅拌的砼应将材料过磅正确后入料搅拌
2、拌制砼采纳饮用水
3、砼运输、浇筑及间歇的全部时间不应超过砼的初凝时间,同一施工段应连续浇筑
4、砼的施工缝应设置在结构受剪力较小的部位,楼梯的施工缝应设置在第三个踏步处(即梯负弯矩筋的末端)
5、墙体的抗震构造柱不得与框架结构同时浇筑,应待砖墙砌筑完成 7 天后方可进行砼的浇灌;并与上端的框架梁接触处采纳柔性连接
6、柱、梁、板、的混凝土应在浇筑完成后 12 小时以内加以覆盖和浇水,浇水次数应能保持混凝土处于湿润状态
7、对于普通水泥拌制的混凝土养护时间不得少于 7 天,对有抗渗要求的地下室、水箱、屋面等砼其养护时间不得少于 14 天
8、砼强度达到 1
2N/mm2 前,不得在其上踩踏或安装柱筋、柱模和堆放材料等活动
9、在板面铺设水平运输架路时,架路的下方应先铺上一层彩条塑料布,以保证运料斗车掉下的混凝土不会直接粘结在模板上
10、对砼出现的一般缺陷,可由公司内部按技术处理方案进行处理,并重新检查验收
11、对砼出现的严重缺陷,应经监理(建设)单位认可的处理方案进行处理,并重新验收
12、为保证板面的标高和平整,除了对四周模板内侧弹上水平控制和柱筋上标注
