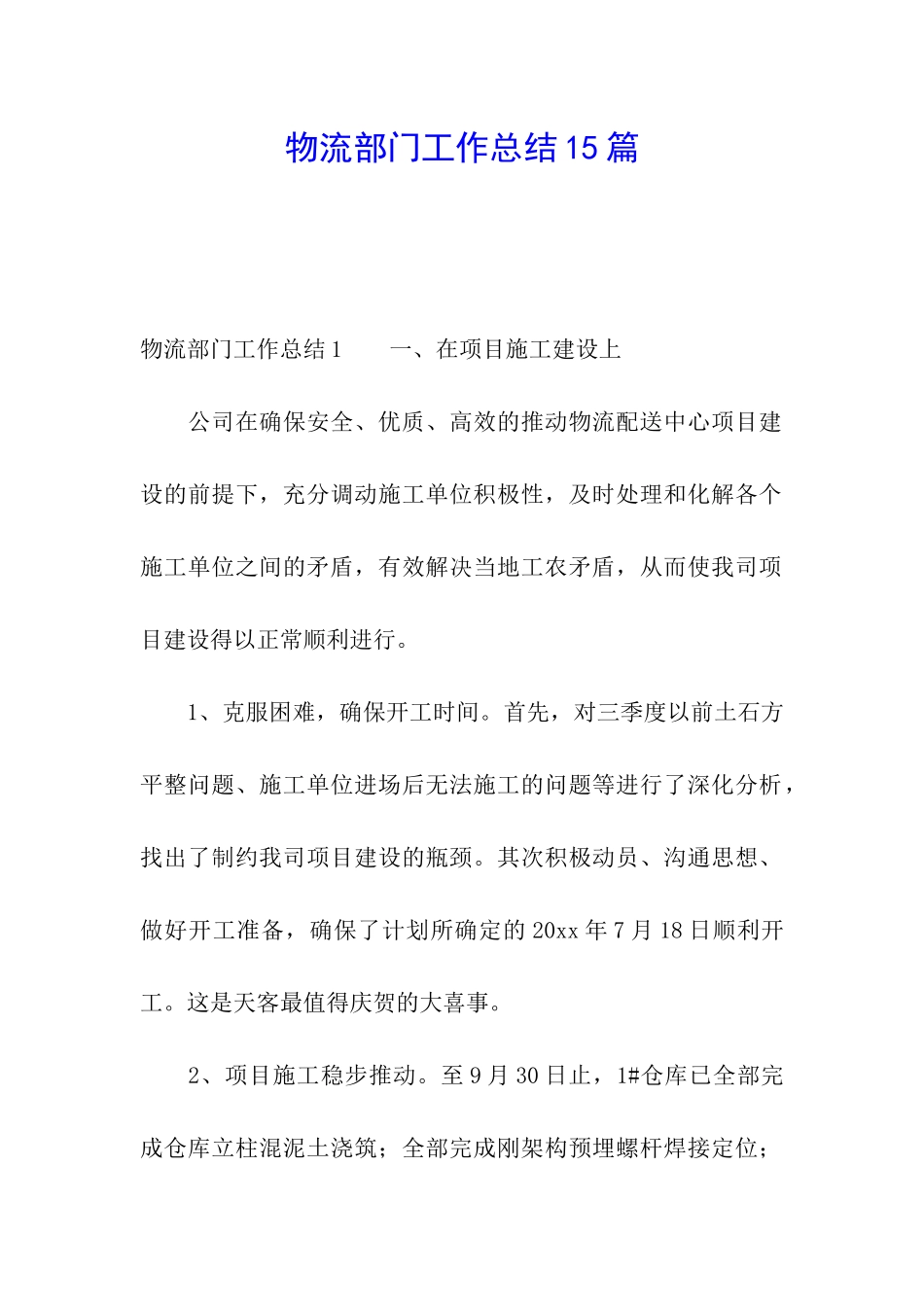

物流部门工作总结 15 篇物流部门工作总结 1 一、在项目施工建设上 公司在确保安全、优质、高效的推动物流配送中心项目建设的前提下,充分调动施工单位积极性,及时处理和化解各个施工单位之间的矛盾,有效解决当地工农矛盾,从而使我司项目建设得以正常顺利进行
1、克服困难,确保开工时间
首先,对三季度以前土石方平整问题、施工单位进场后无法施工的问题等进行了深化分析,找出了制约我司项目建设的瓶颈
其次积极动员、沟通思想、做好开工准备,确保了计划所确定的 20xx 年 7 月 18 日顺利开工
这是天客最值得庆贺的大喜事
2、项目施工稳步推动

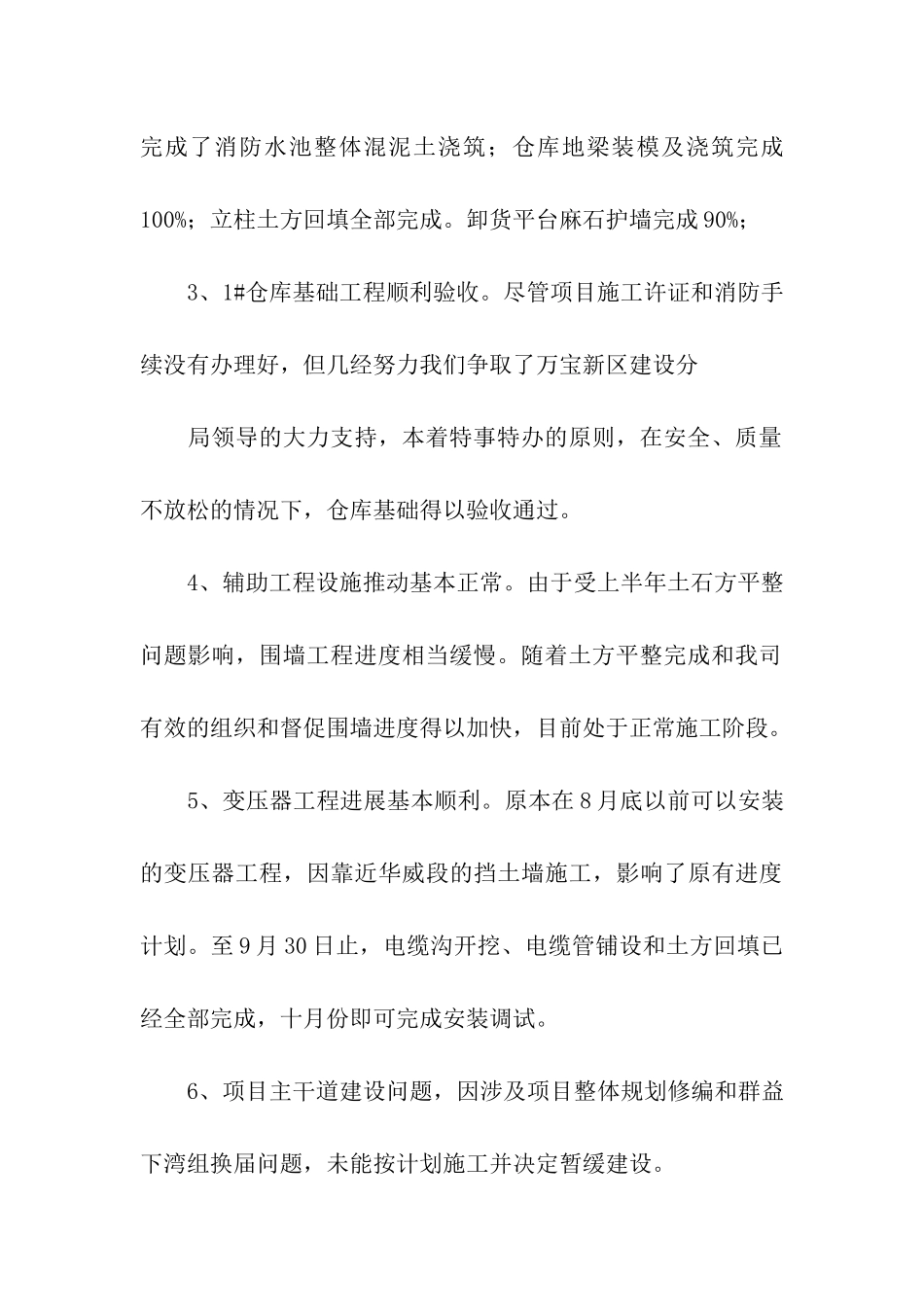

至 9 月 30 日止,1#仓库已全部完成仓库立柱混泥土浇筑;全部完成刚架构预埋螺杆焊接定位;完成了消防水池整体混泥土浇筑;仓库地梁装模及浇筑完成100%;立柱土方回填全部完成
卸货平台麻石护墙完成 90%; 3、1#仓库基础工程顺利验收
尽管项目施工许证和消防手续没有办理好,但几经努力我们争取了万宝新区建设分 局领导的大力支持,本着特事特办的原则,在安全、质量不放松的情况下,仓库基础得以验收通过
4、辅助工程设施推动基本正常
由于受上半年土石方平整问题影响,围墙工程进度相当缓慢
随着土方平整完成和我司有效的组织和督促围墙进度得以加快,目前处于正常施工阶段
5、变压器工程进展基本顺利
原本在 8 月底以前可以安装的变压器工程,因靠近华威段的挡土墙施工,影响了原有进度计划
至 9 月 30 日止,电缆沟开挖、电缆管铺设和土方回填已经全部完成,十月份即可完成安装调试
6、项目主干道建设问题,因涉及项目整体规划修编和群益下湾组换届问题,未能按计划施工并决定暂缓建设

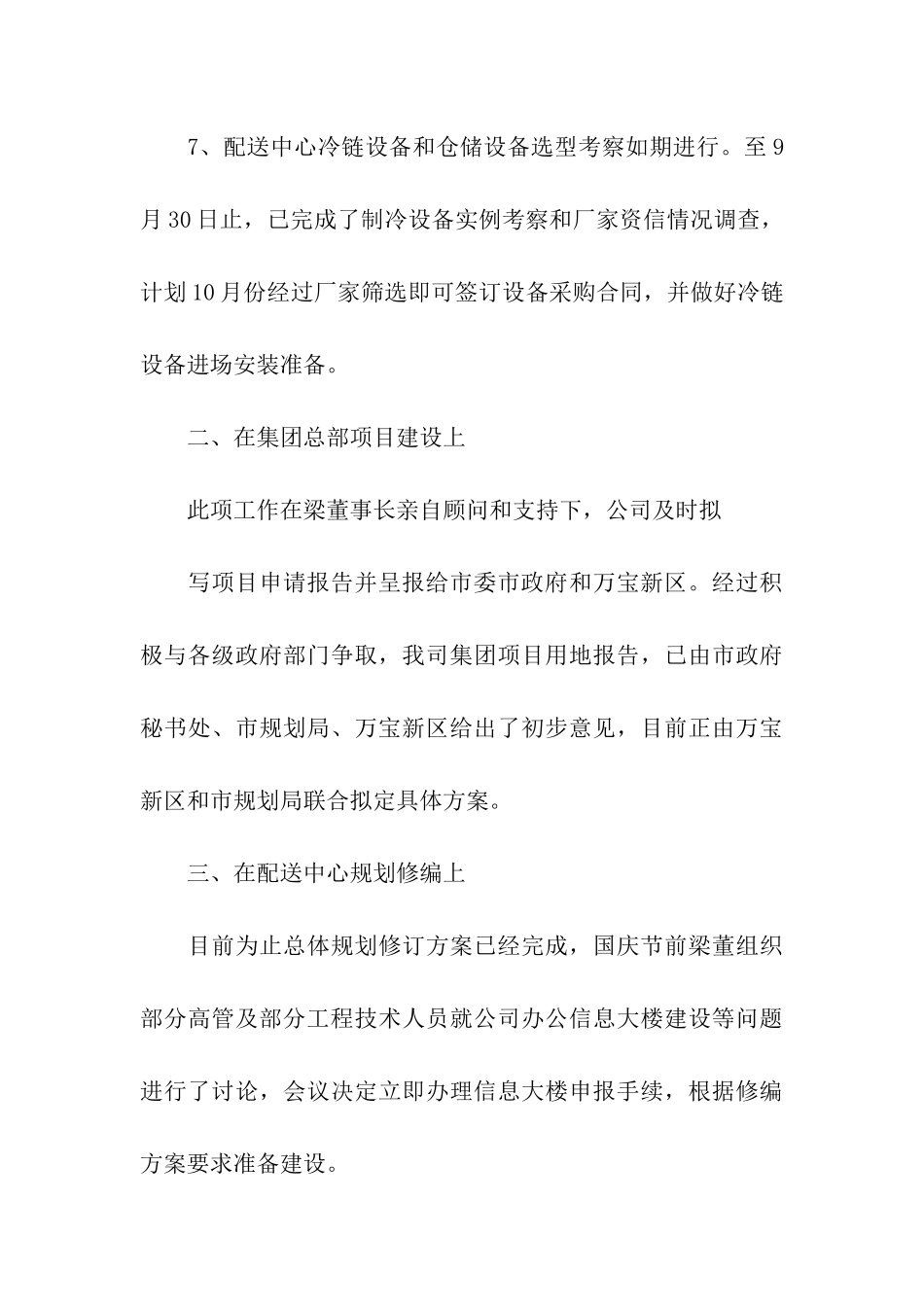

7、配送中心冷链设备和仓储设备选型考察如期进行
至 9月 30 日止,已完成了制冷设备实例考察和厂家资信情况调查,计划 10 月份经过厂家筛选即可签订设备采购合同,并做好冷链设备
