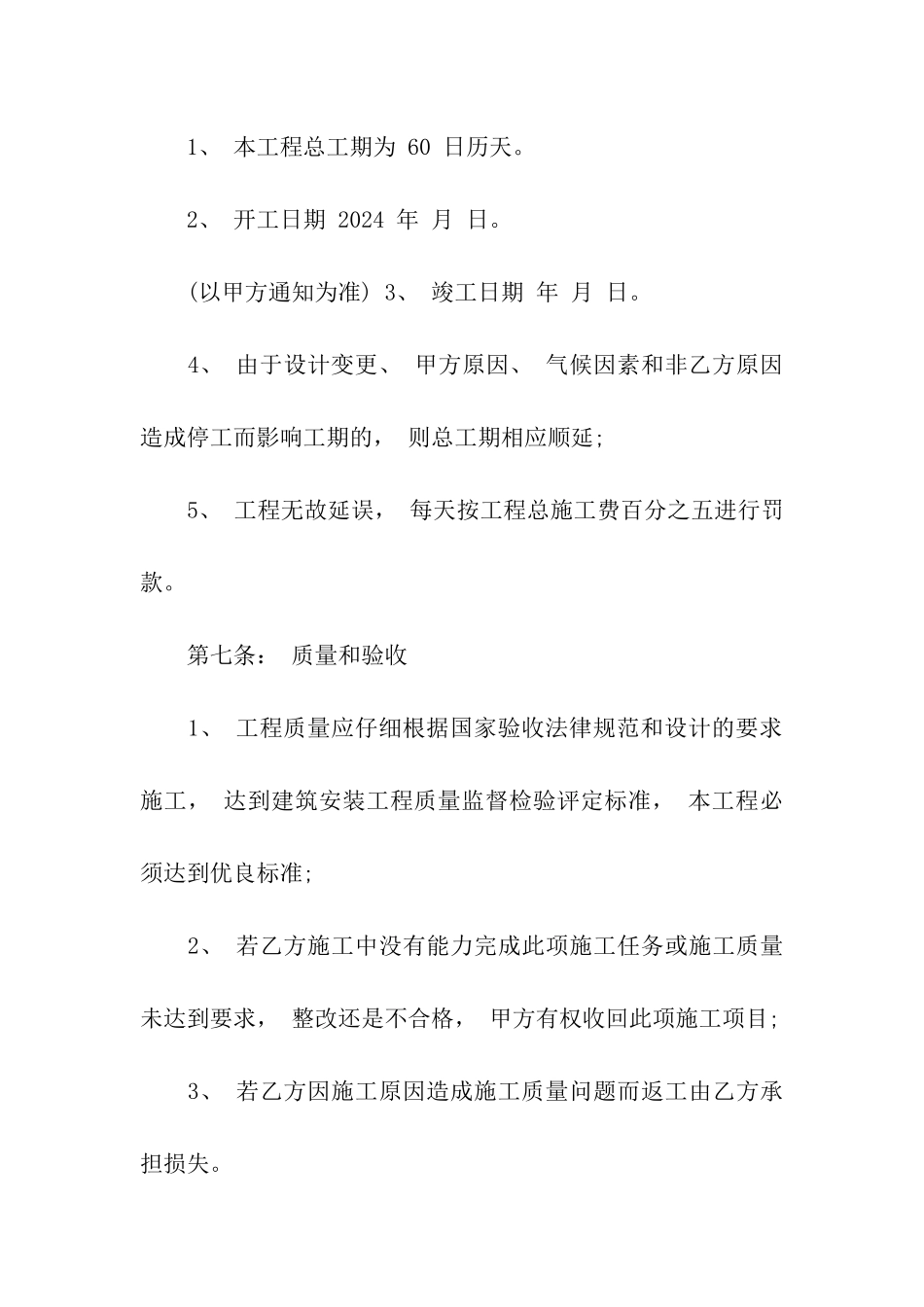

环氧地坪分包合同 环氧水磨石工程施工分包合同书 合同编号: 12101 甲方: (以下简称甲方) 乙方: (以下简称乙方) 签订地点: 有效期限: 2024 年 10 月 日至 2024 年 10 月 日 根据《中华人民共和国经济合同法》 的有关规定, 为明确双方在施工过程中的.权利、 义务和经济责任、 经双方协商一致, 签订本合同, 共同遵守。 第一条: 工程概况 1、 工程名称: 大连市体育中心 2、 施工面积: 环氧磨石约为 14500 M2(按实际面积计算) 3、 施工要求: ①清理现场、 滚涂底漆、 固定不锈钢条、 分色摊铺、 粗磨一道、 中磨两道、 封眼、中磨一道、 细磨三道、 上光抛光(详见施工流程图)。 4、 产品颜色: 业主指定颜色 5、 工程地点: 第二条: 承包范围和内容 环氧磨石 工程施工范围和内容由乙方承包。 第三条: 承包方式 本工程由乙方以包工方式进行承包, 施工材料、 机器设备、 工具等施工用品均由甲方承担; 除此以外由乙方自行承担。 第四条: 合同造价 1、 环氧磨石包工为 35 元/M2; 。 第五条: 工程价款的支付与结算 本合同签订后即日生效; 工程施工 3 天后, 开始根据实际施工人员数来支付施工生活费, 按每人每天 50 元计发施工生活费, 再根据实际进度情况付进度款, 工程在全部竣工后付至 80%, 验收合格后施工费全部付清。 第六条: 工程总工期及开、 竣工日期 1、 本工程总工期为 60 日历天。 2、 开工日期 2024 年 月 日。 (以甲方通知为准) 3、 竣工日期 年 月 日。 4、 由于设计变更、 甲方原因、 气候因素和非乙方原因造成停工而影响工期的, 则总工期相应顺延; 5、 工程无故延误, 每天按工程总施工费百分之五进行罚款。 第七条: 质量和验收 1、 工程质量应仔细根据国家验收法律规范和设计的要求施工, 达到建筑安装工程质量监督检验评定标准, 本工程必须达到优良标准; 2、 若乙方施工中没有能力完成此项施工任务或施工质量未达到要求, 整改还是不合格, 甲方有权收回此项施工项目; 3、 若乙方因施工原因造成施工质量问题而返工由乙方承担损失。 第八条: 工程竣工验收办法 1、 乙方在竣工后先自行检验, 当达到竣工要求时, 报请甲方验收。 2、 甲方在收到竣工验收报告后即日落实有关部门组织验收。 第九条: 乙方主要责任 1、 乙方要严格执行材料使用制度, 使用的材料桶一定要清...
