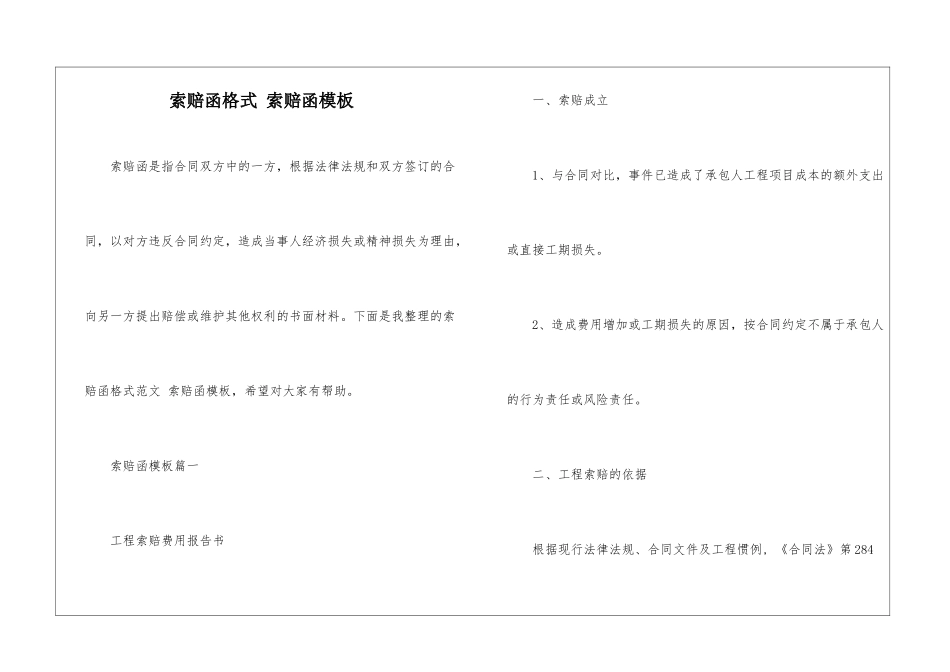

索赔函格式 索赔函模板 索赔函是指合同双方中的一方,根据法律法规和双方签订的合同,以对方违反合同约定,造成当事人经济损失或精神损失为理由,向另一方提出赔偿或维护其他权利的书面材料
下面是我整理的索赔函格式范文 索赔函模板,希望对大家有帮助
索赔函模板篇一 工程索赔费用报告书 一、索赔成立 1、与合同对比,事件已造成了承包人工程项目成本的额外支出或直接工期损失
2、造成费用增加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任

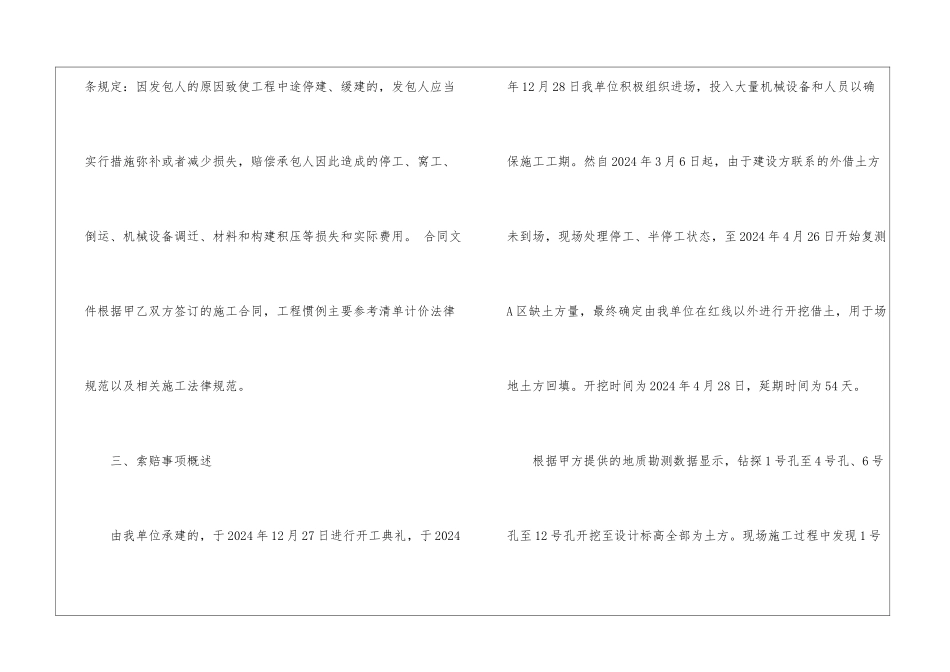

二、工程索赔的依据 根据现行法律法规、合同文件及工程惯例, 《合同法》第 284条规定:因发包人的原因致使工程中途停建、缓建的,发包人应当实行措施弥补或者减少损失,赔偿承包人因此造成的停工、窝工、倒运、机械设备调迁、材料和构建积压等损失和实际费用
合同文件根据甲乙双方签订的施工合同,工程惯例主要参考清单计价法律规范以及相关施工法律规范
三、索赔事项概述 由我单位承建的,于 2024 年 12 月 27 日进行开工典礼,于 2024年 12 月 28 日我单位积极组织进场,投入大量机械设备和人员以确保施工工期
然自 2024 年 3 月 6 日起,由于建设方联系的外借土方未到场,现场处理停工、半停工状态,至 2024 年 4 月 26 日开始复测A 区缺土方量,最终确定由我单位在红线以外进行开挖借土,用于场地土方回填
开挖时间为 2024 年 4 月 28 日,延期时间为 54 天
根据甲方提供的地质勘测数据显示,钻探 1 号孔至 4 号孔、6 号孔至 12 号孔开挖至设计标高全部为土方
现场施工过程中发现 1 号孔至 4 号孔、6 号孔至 12 号孔都存在大量石方,局部存在成片大量石方,与原设计地质情况不符,从而增大了施工难度和增加了施工时间
根据甲乙双方签订的施工合同;专用合同条款 7
1 项中因发包人原因导致工期延期外借
