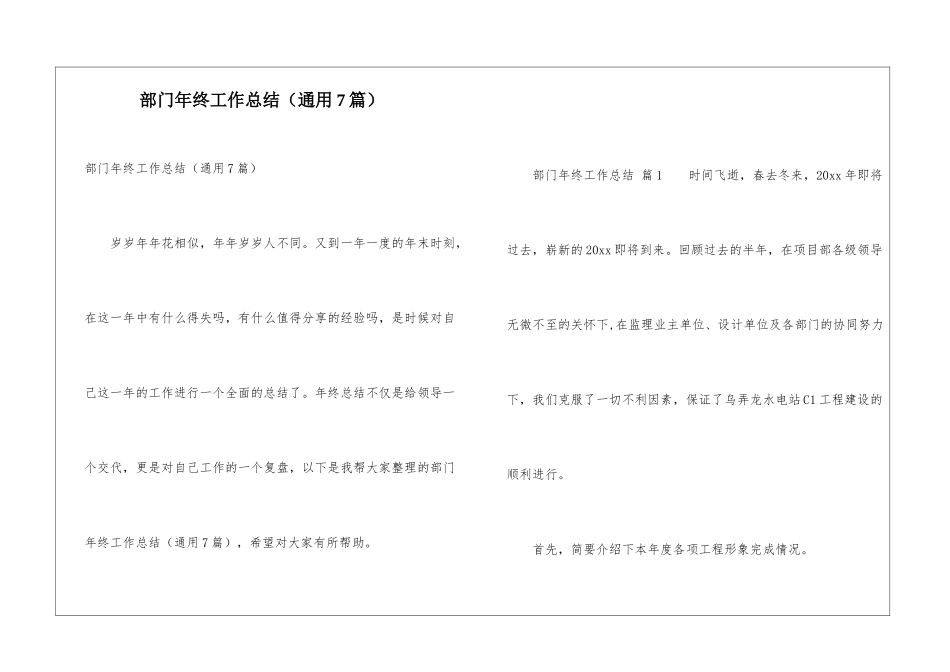

部门年终工作总结(通用 7 篇)部门年终工作总结(通用 7 篇) 岁岁年年花相似,年年岁岁人不同
又到一年一度的年末时刻,在这一年中有什么得失吗,有什么值得分享的经验吗,是时候对自己这一年的工作进行一个全面的总结了
年终总结不仅是给领导一个交代,更是对自己工作的一个复盘,以下是我帮大家整理的部门年终工作总结(通用 7 篇),希望对大家有所帮助
部门年终工作总结 篇 1 时间飞逝,春去冬来,20xx 年即将过去,崭新的 20xx 即将到来
回顾过去的半年,在项目部各级领导无微不至的关怀下,在监理业主单位、设计单位及各部门的协同努力下,我们克服了一切不利因素,保证了乌弄龙水电站 C1 工程建设的顺利进行
首先,简要介绍下本年度各项工程形象完成情况

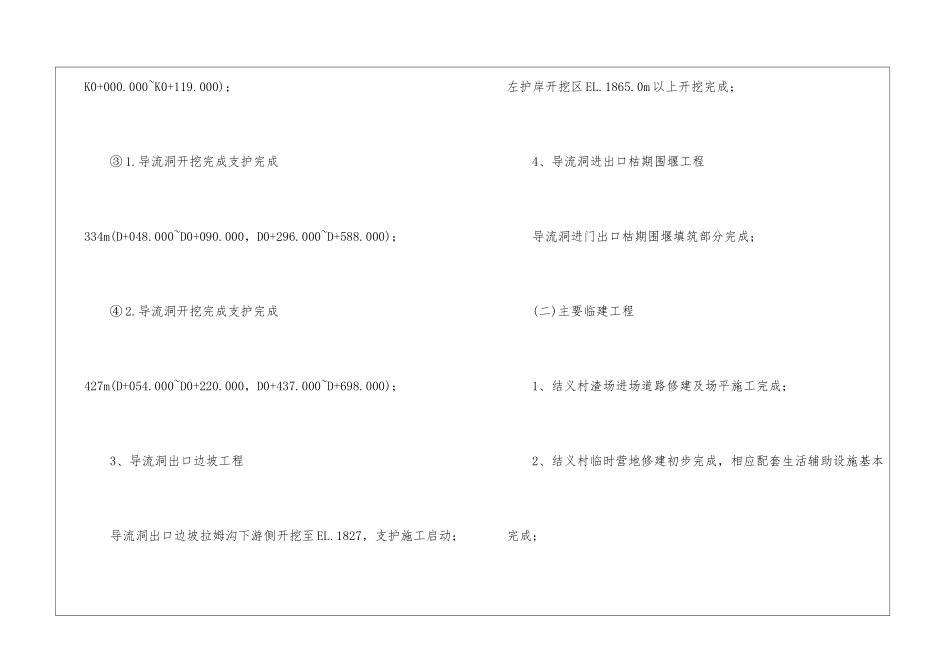

(一)主体工程 1、导流洞进口边坡工程 导流洞进口边坡 EL
0 以上开挖完成,EL
0 以上支护完成; 2、施工支洞及导流洞工程 ① 1
施工支洞主洞开挖支护完成,累计支洞进尺 126m(主支K0+000
000~K0+126
000);1
施工支洞上岔洞开挖支护完成,累计支洞进尺 146m(上支 K0+000
000~K0+146
000);1
施工支洞下岔洞开挖支护完成 64m,累计支洞进尺 64m(下支K0+000
000~K0+064
000); ② 2
施工支洞主洞开挖支护完成,累计支洞进尺 15m(主支K0+000
000~K0+015
000);2
施工支洞上岔洞开挖支护完成,累计支洞进尺 106m(上支 K0+000
000~K0+106
000);2
施工支洞下岔洞开挖支护完成 119m,累计支洞进尺 119m(下支K0+000
000~K0+119
000); ③ 1

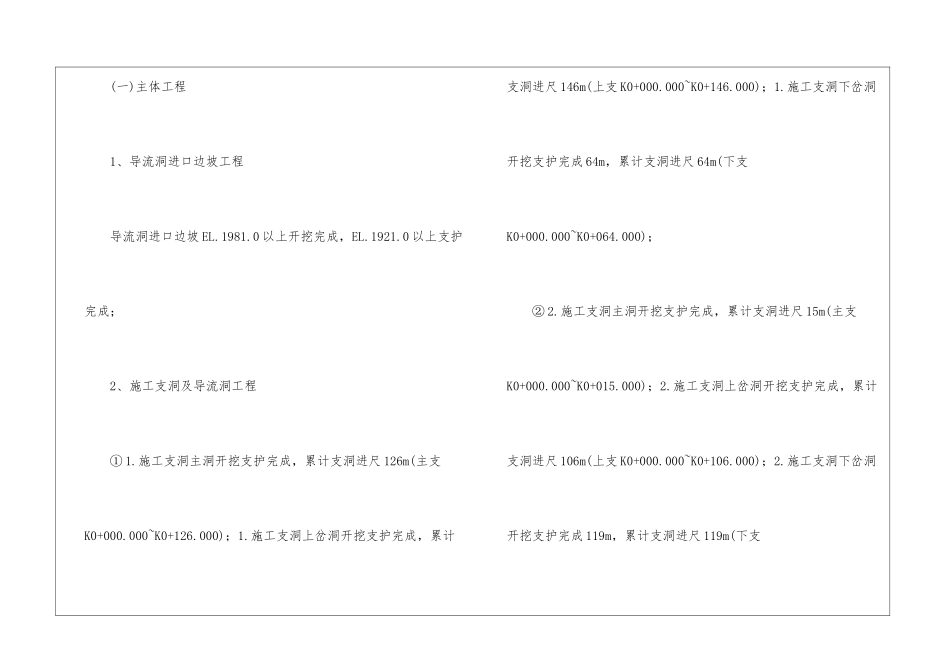

导流洞开挖完成支护完成334m(D+048
000~D0+090
000,D0+296
000~D+588
