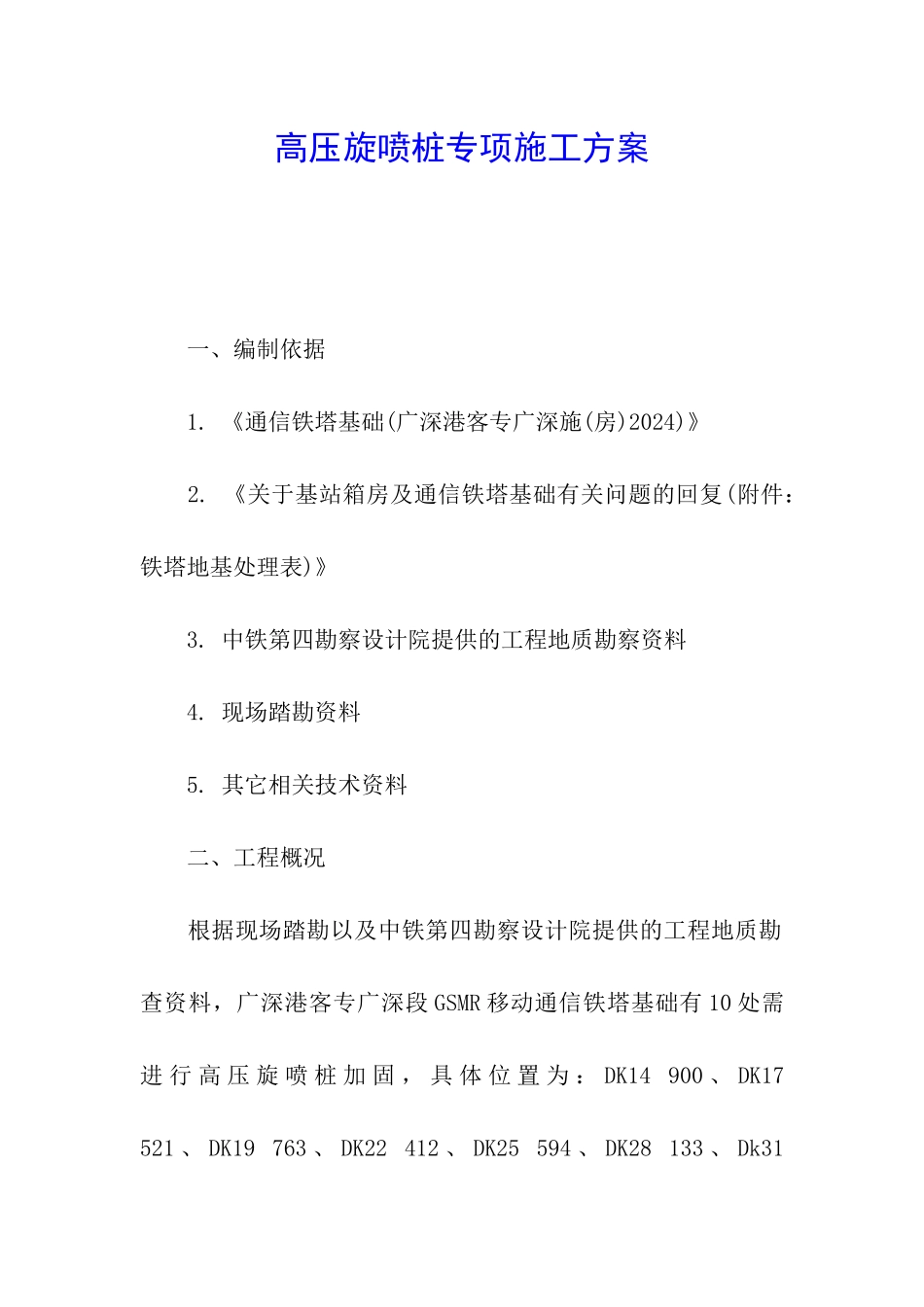

高压旋喷桩专项施工方案 一、编制依据 1
《通信铁塔基础(广深港客专广深施(房)2024)》 2
《关于基站箱房及通信铁塔基础有关问题的回复(附件:铁塔地基处理表)》 3
中铁第四勘察设计院提供的工程地质勘察资料 4
现场踏勘资料 5
其它相关技术资料 二、工程概况 根据现场踏勘以及中铁第四勘察设计院提供的工程地质勘查资料,广深港客专广深段 GSMR 移动通信铁塔基础有 10 处需进 行 高 压 旋 喷 桩 加 固 , 具 体 位 置 为 : DK14 900 、 DK17 521 、 DK19 763 、 DK22 412 、 DK25 594 、 DK28 133 、 Dk31 368、DK32 880、DK44 000、DK47 768

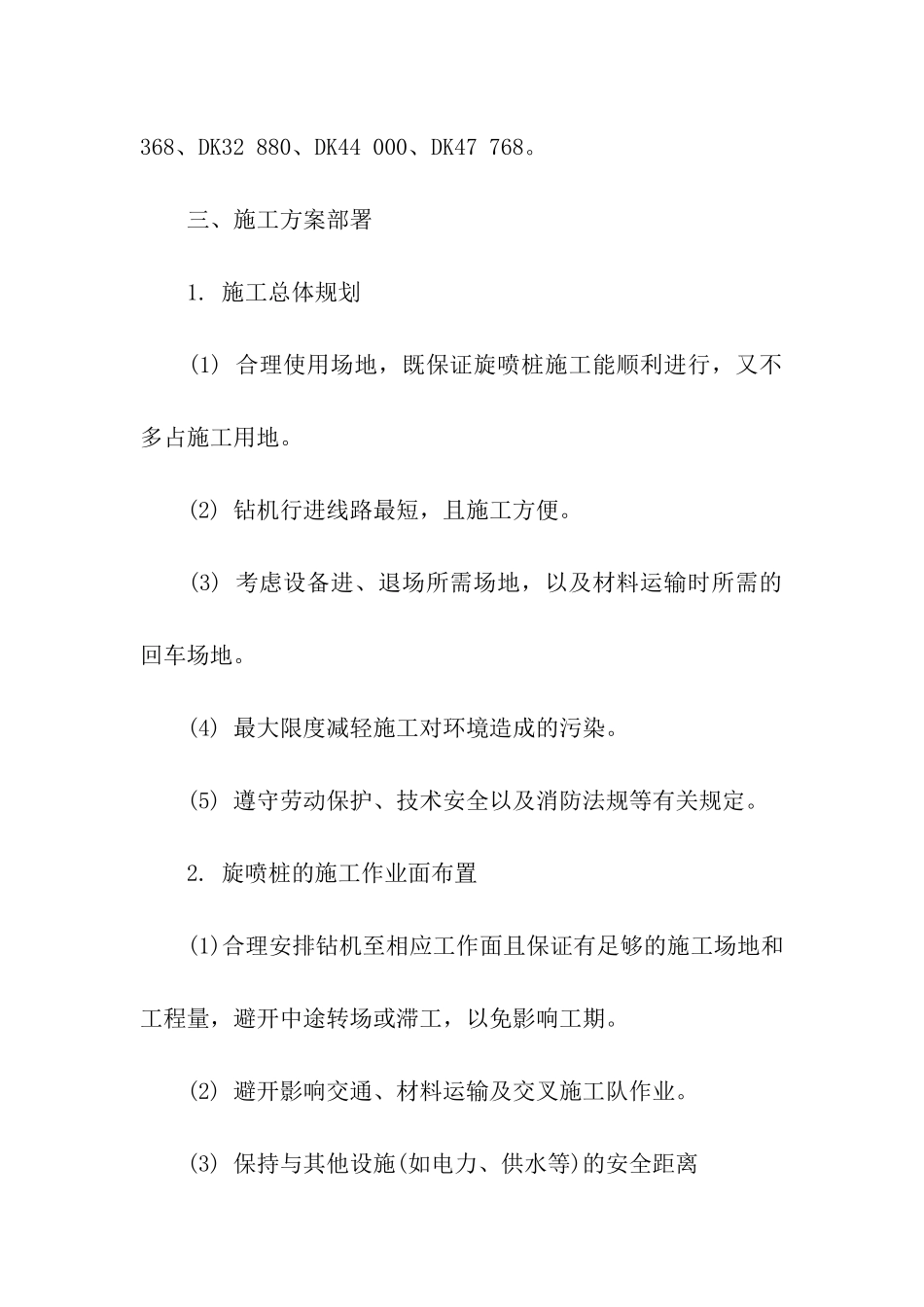

三、施工方案部署 1
施工总体规划 (1) 合理使用场地,既保证旋喷桩施工能顺利进行,又不多占施工用地
(2) 钻机行进线路最短,且施工方便
(3) 考虑设备进、退场所需场地,以及材料运输时所需的回车场地
(4) 最大限度减轻施工对环境造成的污染
(5) 遵守劳动保护、技术安全以及消防法规等有关规定
旋喷桩的施工作业面布置 (1)合理安排钻机至相应工作面且保证有足够的施工场地和工程量,避开中途转场或滞工,以免影响工期
(2) 避开影响交通、材料运输及交叉施工队作业
(3) 保持与其他设施(如电力、供水等)的安全距离 3

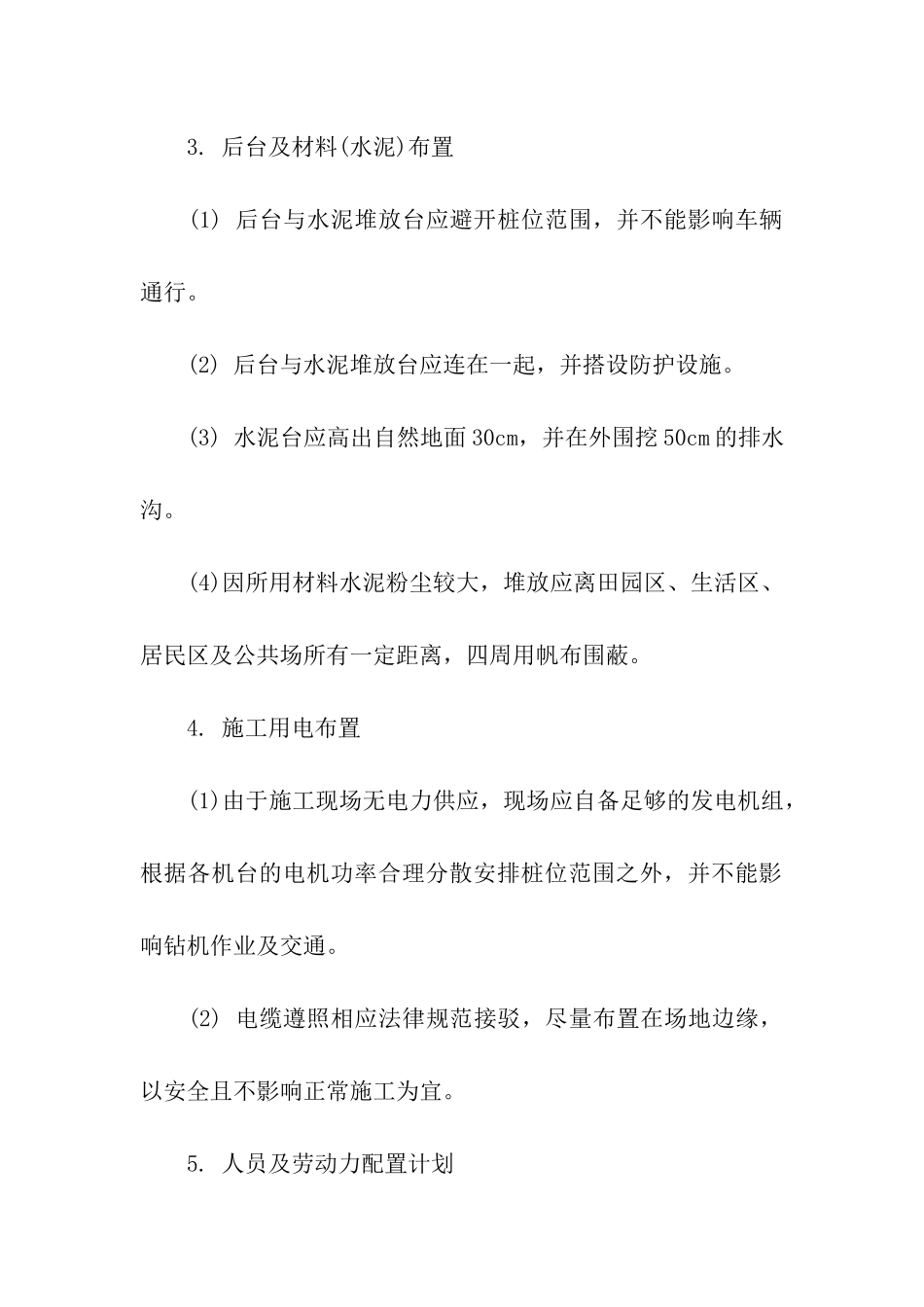

后台及材料(水泥)布置 (1) 后台与水泥堆放台应避开桩位范围,并不能影响车辆通行
(2) 后台与水泥堆放台应连在一起,并搭设防护设施
(3) 水泥台应高出自然地面 30cm,并在外围挖 50cm 的排水沟
(4)因所用材料水泥粉尘较大,堆放应离田园区、生活区、居民区及公共场所有一定距离,四周用帆布围蔽
施工用电布置 (1)由于施工现场无电力供应,现场应自备足够的发电机
