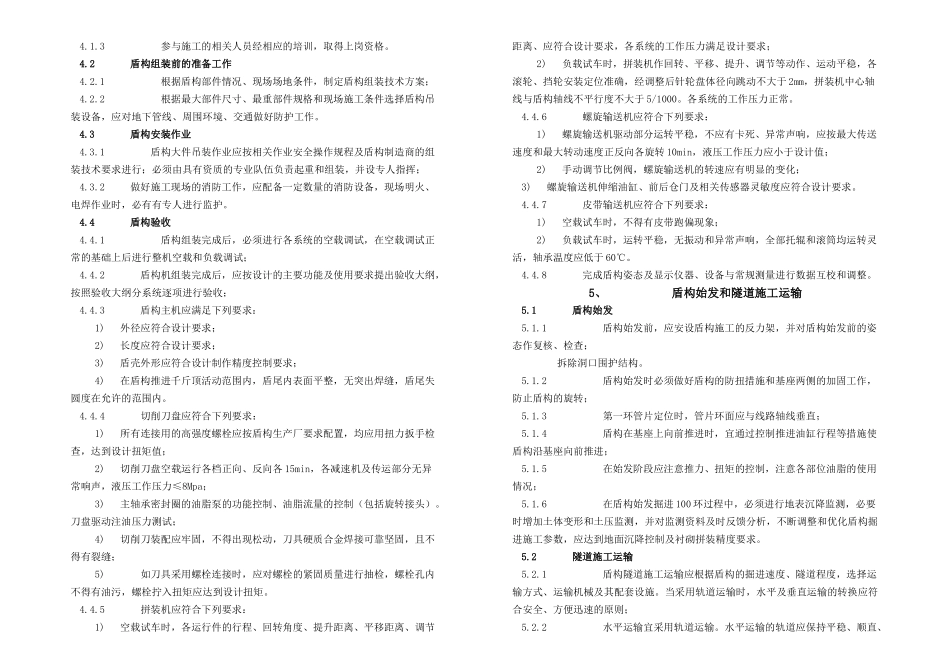

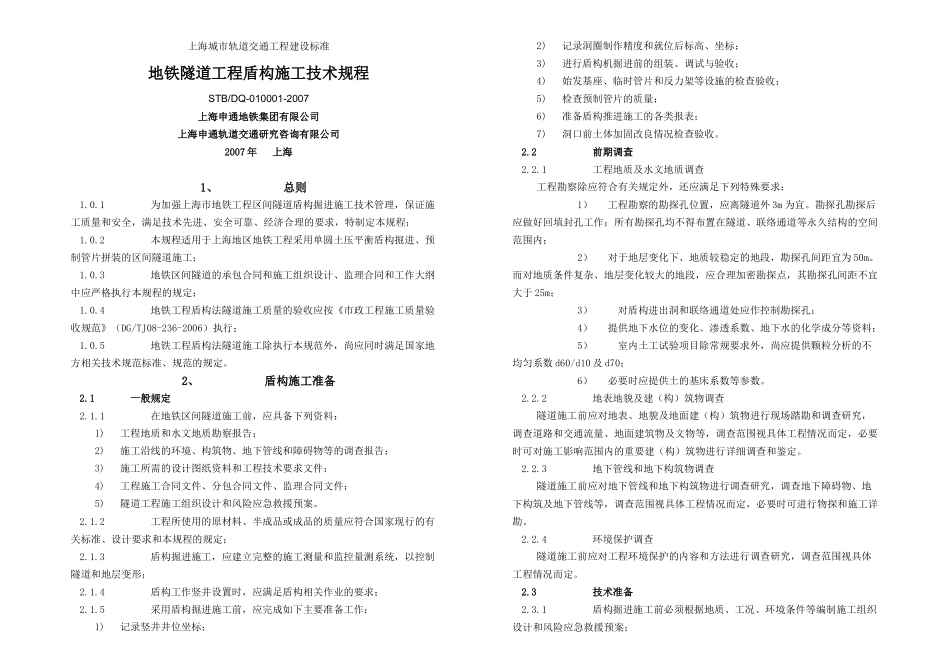

上海城市轨道交通工程建设标准地铁隧道工程盾构施工技术规程STB/DQ-010001-2007上海申通地铁集团有限公司上海申通轨道交通研究咨询有限公司2007 年 上海1、 总则 1.0.1 为加强上海市地铁工程区间隧道盾构掘进施工技术管理,保证施工质量和安全,满足技术先进、安全可靠、经济合理的要求,特制定本规程;1.0.2 本规程适用于上海地区地铁工程采用单圆土压平衡盾构掘进、预制管片拼装的区间隧道施工;1.0.3 地铁区间隧道的承包合同和施工组织设计、监理合同和工作大纲中应严格执行本规程的规定;1.0.4 地铁工程盾构法隧道施工质量的验收应按《市政工程施工质量验收规范》(DG/TJ08-236-2006)执行;1.0.5 地铁工程盾构法隧道施工除执行本规范外,尚应同时满足国家地方相关技术规范标准、规范的规定。2、 盾构施工准备2.1 一般规定2.1.1 在地铁区间隧道施工前,应具备下列资料: 1) 工程地质和水文地质勘察报告; 2) 施工沿线的环境、构筑物、地下管线和障碍物等的调查报告; 3) 施工所需的设计图纸资料和工程技术要求文件; 4) 工程施工合同文件、分包合同文件、监理合同文件; 5) 隧道工程施工组织设计和风险应急救援预案。2.1.2 工程所使用的原材料、半成品或成品的质量应符合国家现行的有关标准、设计要求和本规程的规定;2.1.3 盾构掘进施工,应建立完整的施工测量和监控量测系统,以控制隧道和地层变形;2.1.4 盾构工作竖井设置时,应满足盾构相关作业的要求;2.1.5 采用盾构掘进施工前,应完成如下主要准备工作: 1) 记录竖井井位坐标; 2) 记录洞圈制作精度和就位后标高、坐标; 3) 进行盾构机掘进前的组装、调试与验收; 4) 始发基座、临时管片和反力架等设施的检查验收; 5) 检查预制管片的质量; 6) 准备盾构推进施工的各类报表; 7) 洞口前土体加固改良情况检查验收。 2.2 前期调查2.2.1 工程地质及水文地质调查 工程勘察除应符合有关规定外,还应满足下列特殊要求: 1) 工程勘察的勘探孔位置,应离隧道外 3m 为宜。勘探孔勘探后应做好回填封孔工作;所有勘探孔均不得布置在隧道、联络通道等永久结构的空间范围内; 2) 对于地层变化下、地质较稳定的地段,勘探孔间距宜为 50m。而对地质条件复杂、地层变化较大的地段,应合理加密勘探点,其勘探孔间距不宜大于 25m; 3) 对盾构进出洞和联络通道处应作控制勘探孔; 4) 提供地下水位的变化、渗透系数、地下水的化学成分等资料;...
