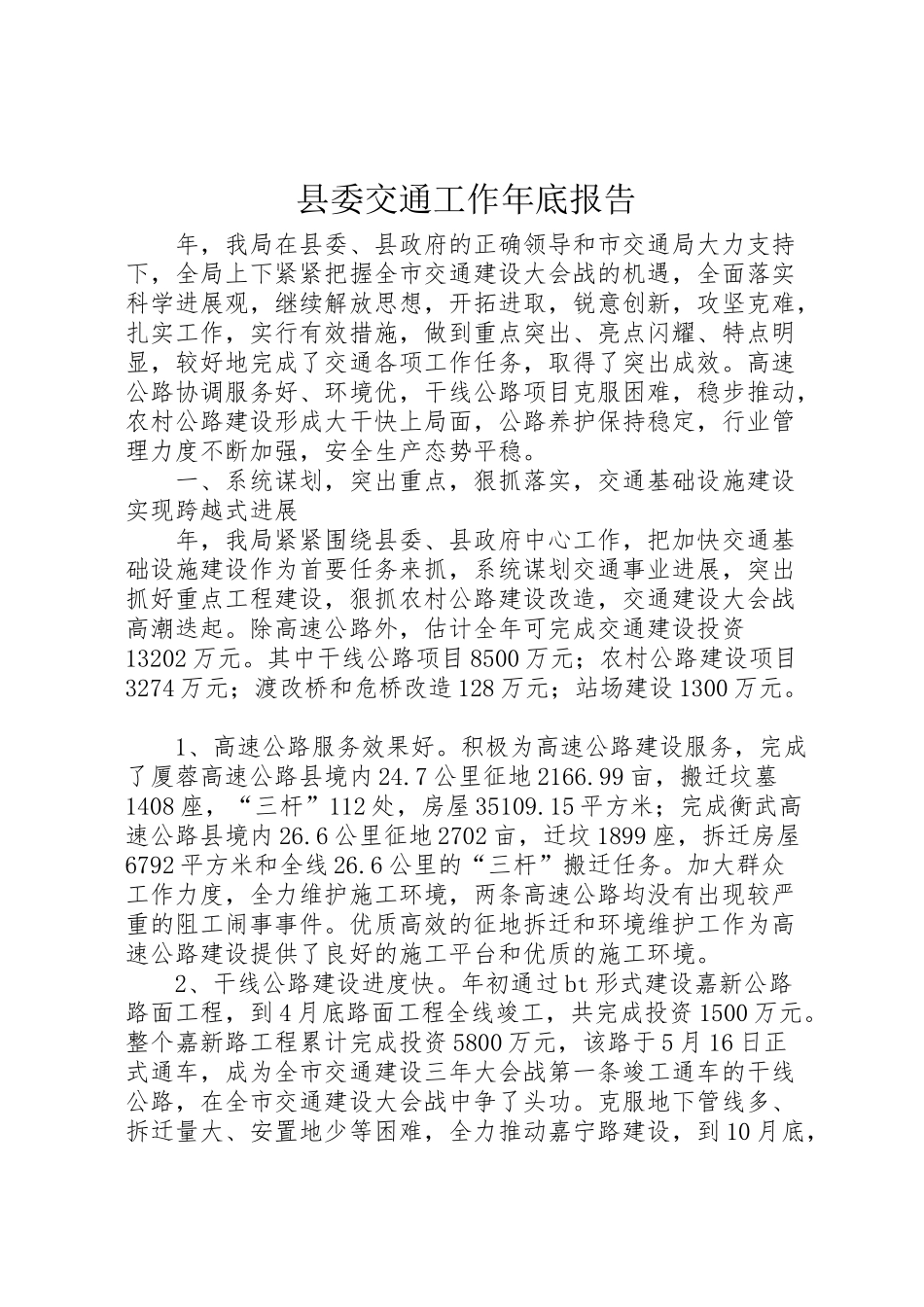

县委交通工作年底报告 年,我局在县委、县政府的正确领导和市交通局大力支持下,全局上下紧紧把握全市交通建设大会战的机遇,全面落实科学进展观,继续解放思想,开拓进取,锐意创新,攻坚克难,扎实工作,实行有效措施,做到重点突出、亮点闪耀、特点明显,较好地完成了交通各项工作任务,取得了突出成效
高速公路协调服务好、环境优,干线公路项目克服困难,稳步推动,农村公路建设形成大干快上局面,公路养护保持稳定,行业管理力度不断加强,安全生产态势平稳
一、系统谋划,突出重点,狠抓落实,交通基础设施建设实现跨越式进展 年,我局紧紧围绕县委、县政府中心工作,把加快交通基础设施建设作为首要任务来抓,系统谋划交通事业进展,突出抓好重点工程建设,狠抓农村公路建设改造,交通建设大会战高潮迭起
除高速公路外,估计全年可完成交通建设投资13202 万元
其中干线公路项目 8500 万元;农村公路建设项目3274 万元;渡改桥和危桥改造 128 万元;站场建设 1300 万元
1、高速公路服务效果好
积极为高速公路建设服务,完成了厦蓉高速公路县境内 24
7 公里征地 2166
99 亩,搬迁坟墓1408 座,“三杆”112 处,房屋 35109
15 平方米;完成衡武高速公路县境内 26
6 公里征地 2702 亩,迁坟 1899 座,拆迁房屋6792 平方米和全线 26
6 公里的“三杆”搬迁任务
加大群众工作力度,全力维护施工环境,两条高速公路均没有出现较严重的阻工闹事事件
优质高效的征地拆迁和环境维护工作为高速公路建设提供了良好的施工平台和优质的施工环境
2、干线公路建设进度快
年初通过 bt 形式建设嘉新公路路面工程,到 4 月底路面工程全线竣工,共完成投资 1500 万元
整个嘉新路工程累计完成投资 5800 万元,该路于 5 月 16 日正式通车,成为全市交通建设三年大会战第一条竣工通车的干线
