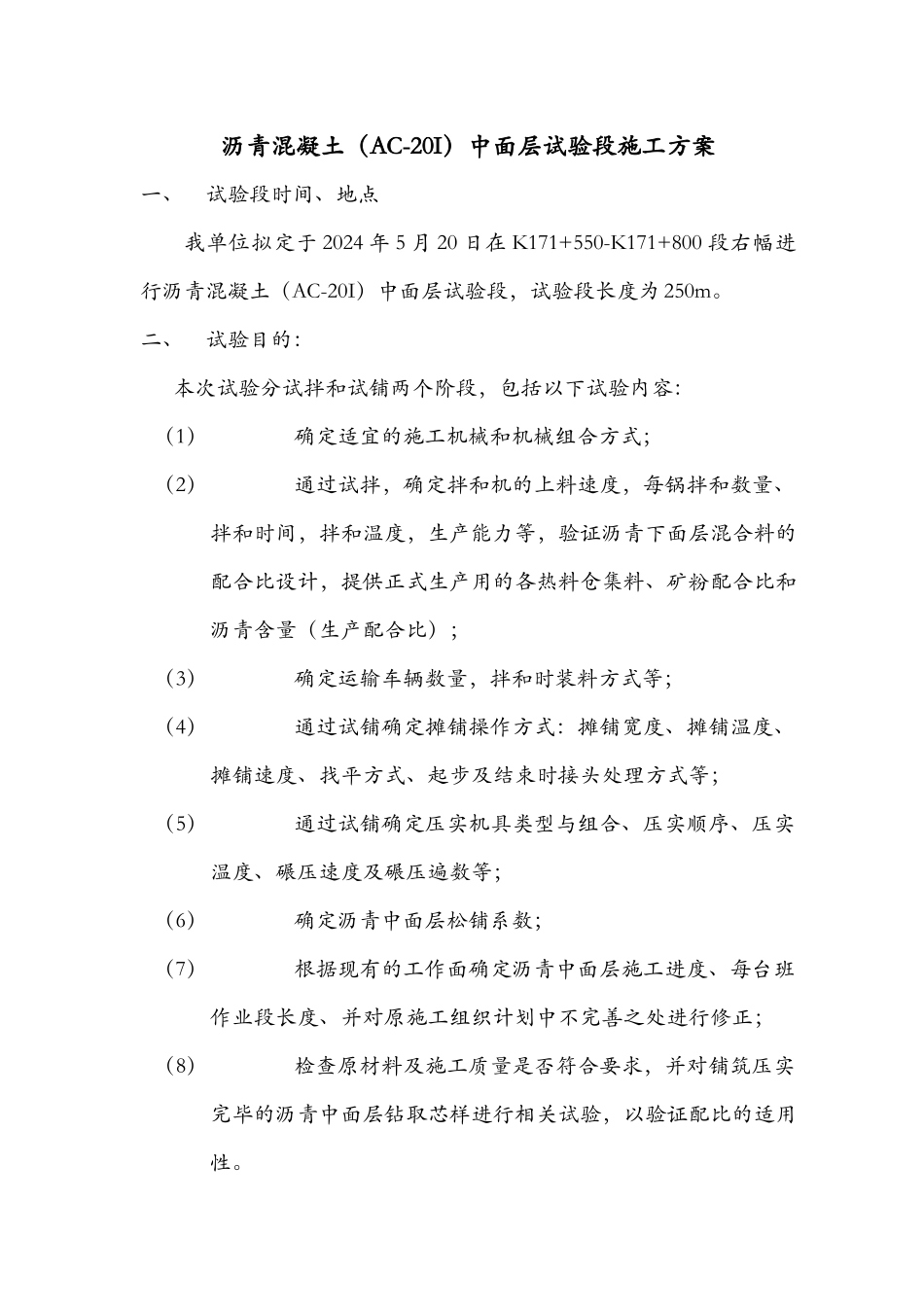

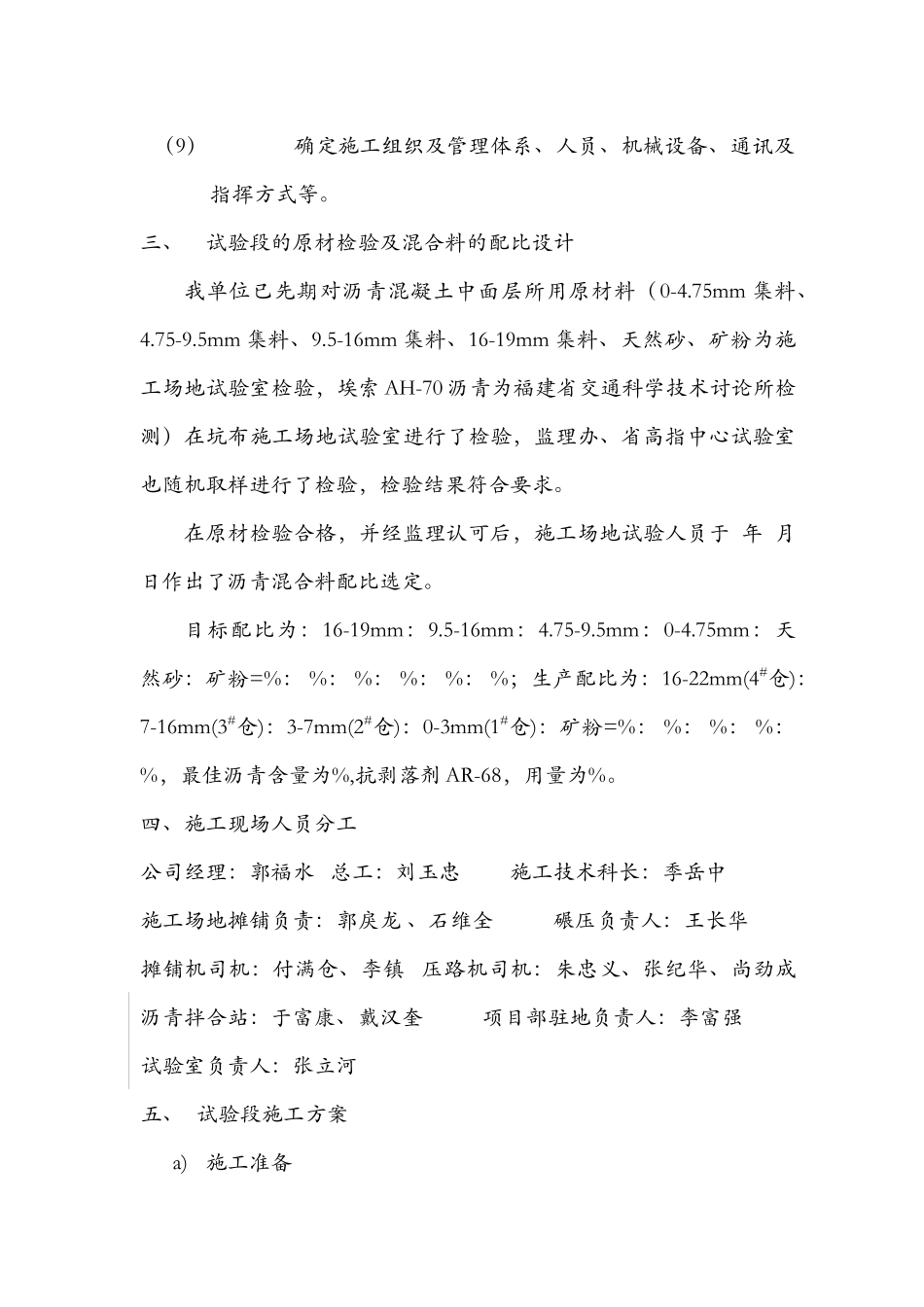

沥青混凝土(AC-20I)中面层试验段施工方案一、试验段时间、地点我单位拟定于 2024 年 5 月 20 日在 K171+550-K171+800 段右幅进行沥青混凝土(AC-20I)中面层试验段,试验段长度为 250m。二、试验目的:本次试验分试拌和试铺两个阶段,包括以下试验内容:(1)确定适宜的施工机械和机械组合方式;(2)通过试拌,确定拌和机的上料速度,每锅拌和数量、拌和时间,拌和温度,生产能力等,验证沥青下面层混合料的配合比设计,提供正式生产用的各热料仓集料、矿粉配合比和沥青含量(生产配合比);(3)确定运输车辆数量,拌和时装料方式等;(4)通过试铺确定摊铺操作方式:摊铺宽度、摊铺温度、摊铺速度、找平方式、起步及结束时接头处理方式等;(5)通过试铺确定压实机具类型与组合、压实顺序、压实温度、碾压速度及碾压遍数等;(6)确定沥青中面层松铺系数;(7)根据现有的工作面确定沥青中面层施工进度、每台班作业段长度、并对原施工组织计划中不完善之处进行修正;(8)检查原材料及施工质量是否符合要求,并对铺筑压实完毕的沥青中面层钻取芯样进行相关试验,以验证配比的适用性。(9)确定施工组织及管理体系、人员、机械设备、通讯及指挥方式等。三、试验段的原材检验及混合料的配比设计我单位已先期对沥青混凝土中面层所用原材料(0-4.75mm 集料、4.75-9.5mm 集料、9.5-16mm 集料、16-19mm 集料、天然砂、矿粉为施工场地试验室检验,埃索 AH-70 沥青为福建省交通科学技术讨论所检测)在坑布施工场地试验室进行了检验,监理办、省高指中心试验室也随机取样进行了检验,检验结果符合要求。在原材检验合格,并经监理认可后,施工场地试验人员于 年 月 日作出了沥青混合料配比选定。目标配比为:16-19mm:9.5-16mm:4.75-9.5mm:0-4.75mm:天然砂:矿粉=%: %: %: %: %: %;生产配比为:16-22mm(4#仓):7-16mm(3#仓):3-7mm(2#仓):0-3mm(1#仓):矿粉=%: %: %: %: %,最佳沥青含量为%,抗剥落剂 AR-68,用量为%。四、施工现场人员分工公司经理:郭福水 总工:刘玉忠 施工技术科长:季岳中施工场地摊铺负责:郭戾龙 、石维全 碾压负责人:王长华摊铺机司机:付满仓、李镇 压路机司机:朱忠义、张纪华、尚劲成 沥青拌合站:于富康、戴汉奎 项目部驻地负责人:李富强试验室负责人:张立河五、 试验段施工方案a)施工准备1.1 下承层准备下面层铺完后,现场监理工程师已对该段准备作沥青混凝土中面层...
