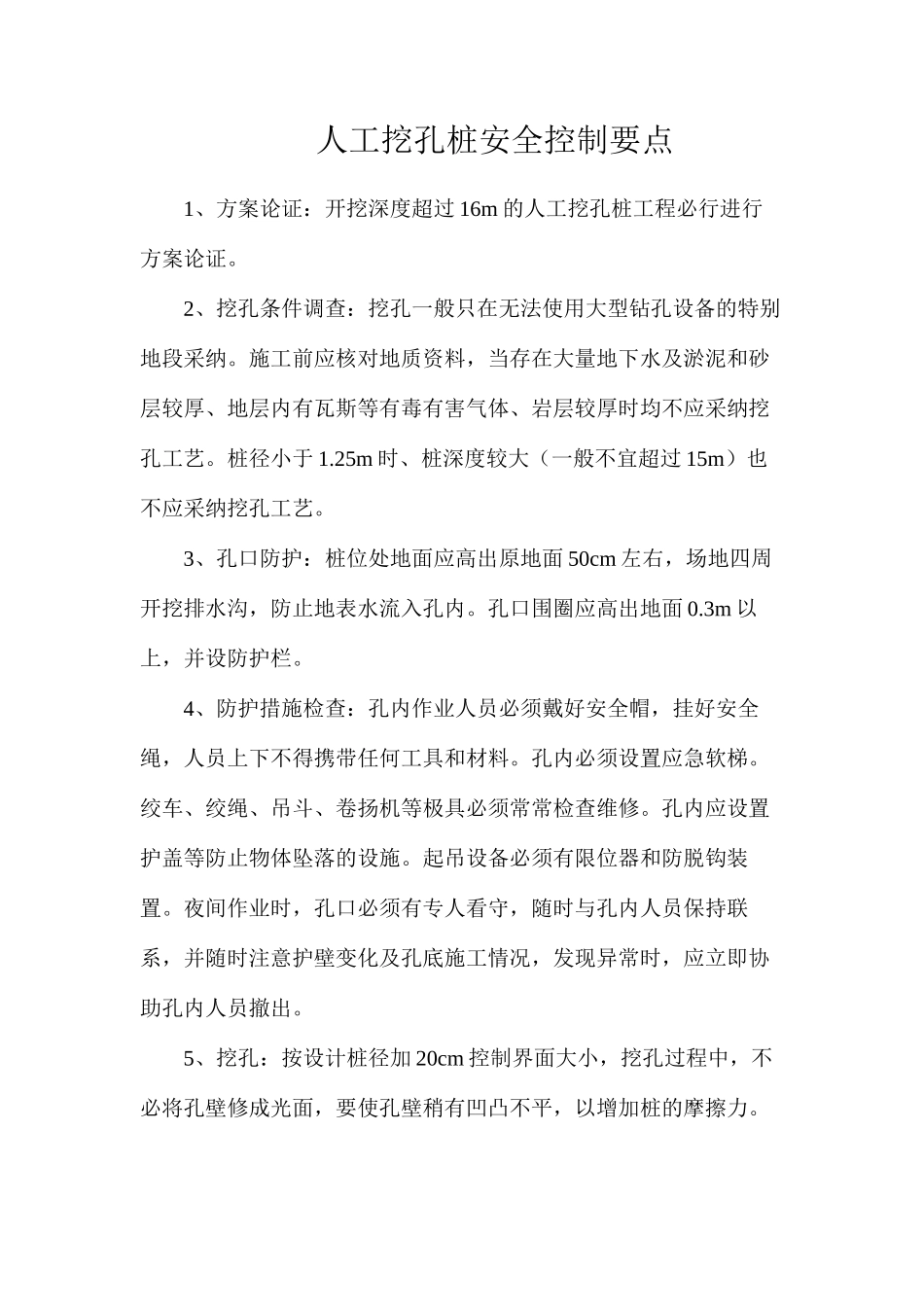

人工挖孔桩安全控制要点1、方案论证:开挖深度超过 16m 的人工挖孔桩工程必行进行方案论证
2、挖孔条件调查:挖孔一般只在无法使用大型钻孔设备的特别地段采纳
施工前应核对地质资料,当存在大量地下水及淤泥和砂层较厚、地层内有瓦斯等有毒有害气体、岩层较厚时均不应采纳挖孔工艺
桩径小于 1
25m 时、桩深度较大(一般不宜超过 15m)也不应采纳挖孔工艺
3、孔口防护:桩位处地面应高出原地面 50cm 左右,场地四周开挖排水沟,防止地表水流入孔内
孔口围圈应高出地面 0
3m 以上,并设防护栏
4、防护措施检查:孔内作业人员必须戴好安全帽,挂好安全绳,人员上下不得携带任何工具和材料
孔内必须设置应急软梯
绞车、绞绳、吊斗、卷扬机等极具必须常常检查维修
孔内应设置护盖等防止物体坠落的设施
起吊设备必须有限位器和防脱钩装置
夜间作业时,孔口必须有专人看守,随时与孔内人员保持联系,并随时注意护壁变化及孔底施工情况,发现异常时,应立即协助孔内人员撤出
5、挖孔:按设计桩径加 20cm 控制界面大小,挖孔过程中,不必将孔壁修成光面,要使孔壁稍有凹凸不平,以增加桩的摩擦力
当临近一孔进行爆破及浇筑混凝土时,孔内的作业人员应撤离至安全地带

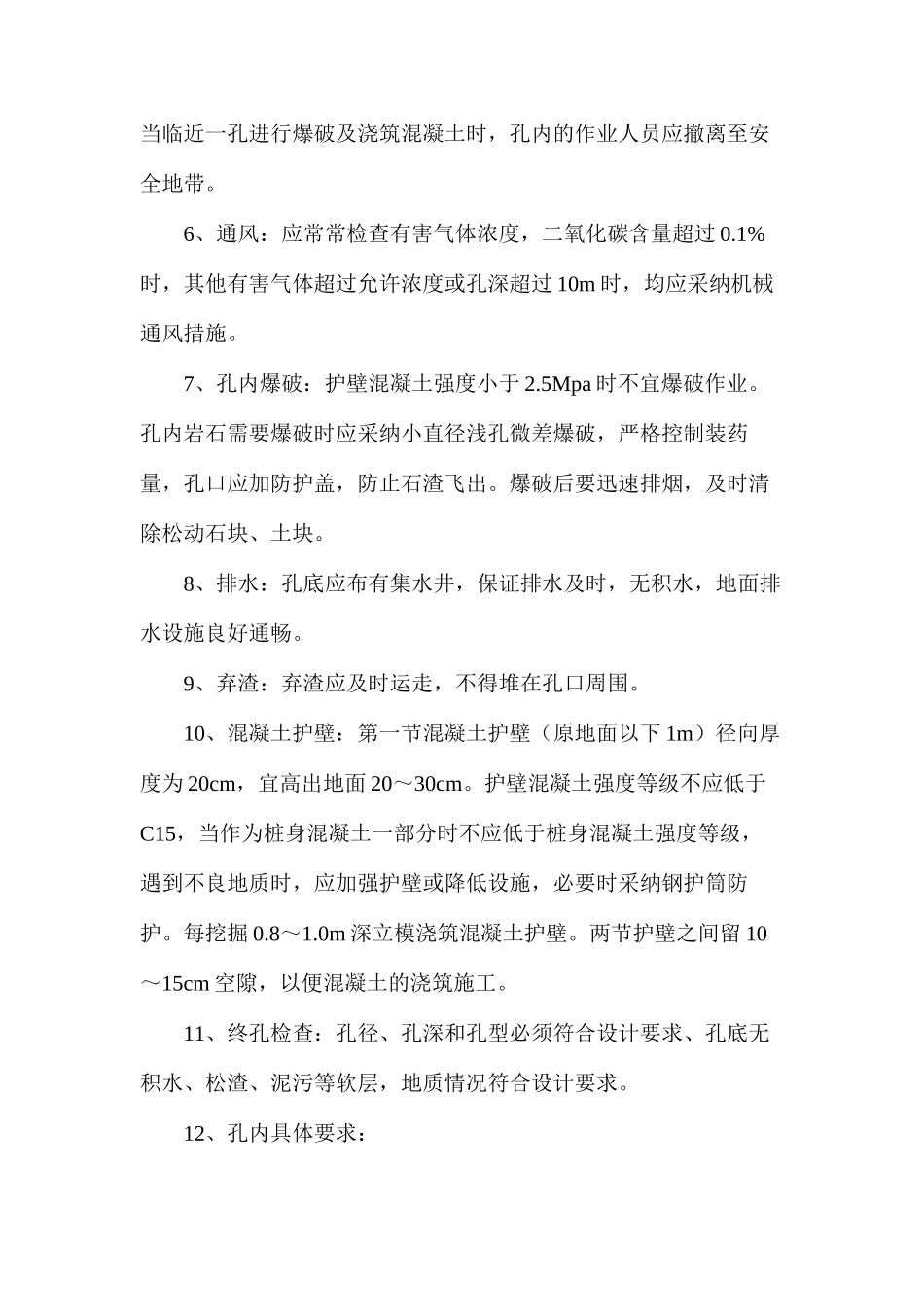

6、通风:应常常检查有害气体浓度,二氧化碳含量超过 0
1%时,其他有害气体超过允许浓度或孔深超过 10m 时,均应采纳机械通风措施
7、孔内爆破:护壁混凝土强度小于 2
5Mpa 时不宜爆破作业
孔内岩石需要爆破时应采纳小直径浅孔微差爆破,严格控制装药量,孔口应加防护盖,防止石渣飞出
爆破后要迅速排烟,及时清除松动石块、土块
8、排水:孔底应布有集水井,保证排水及时,无积水,地面排水设施良好通畅
9、弃渣:弃渣应及时运走,不得堆在孔口周围
10、混凝土护壁:第一节混凝土护壁(原地面以下 1m)径向厚度为 20cm,宜高出地面 20~30cm

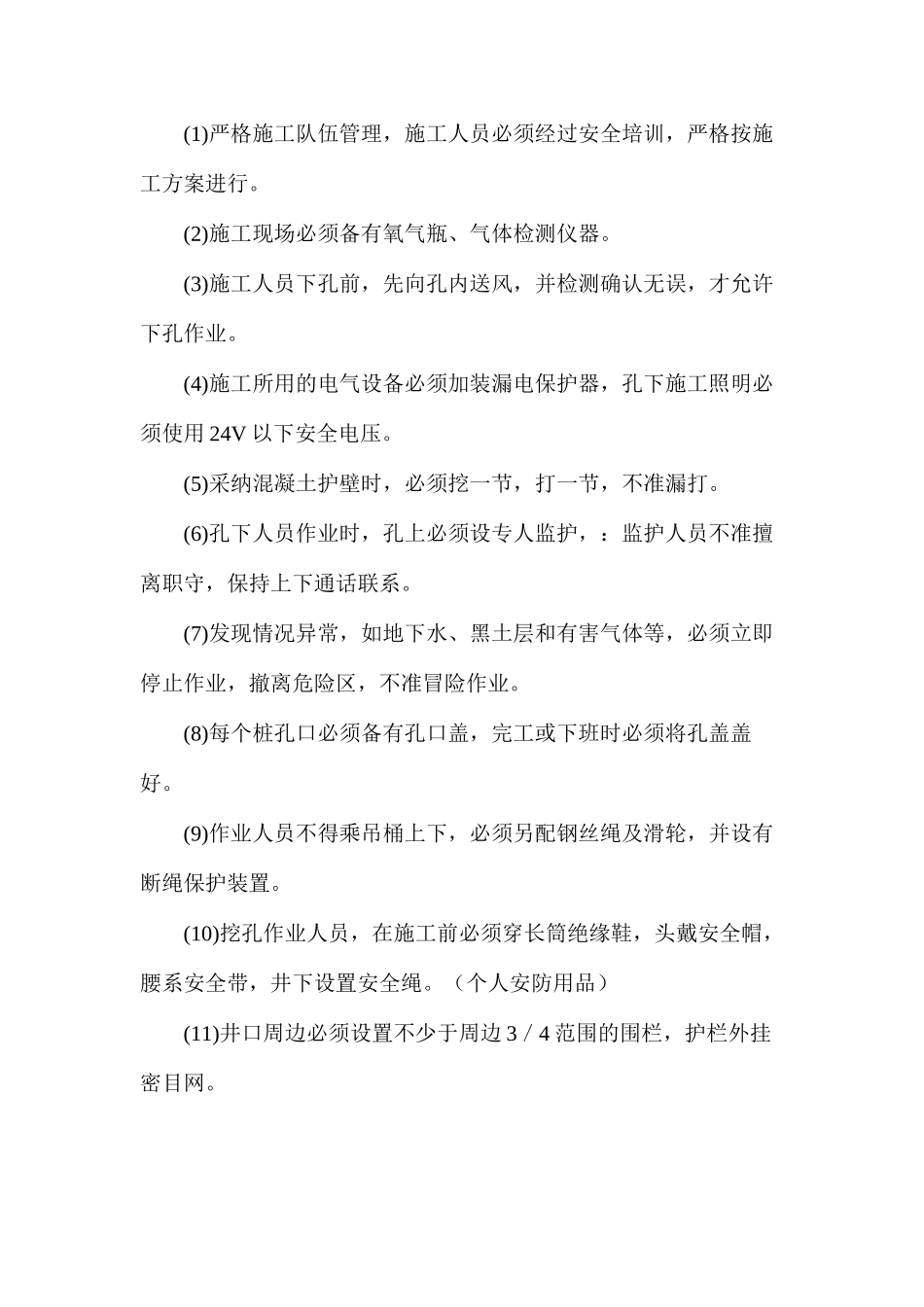

护壁混凝土强度
