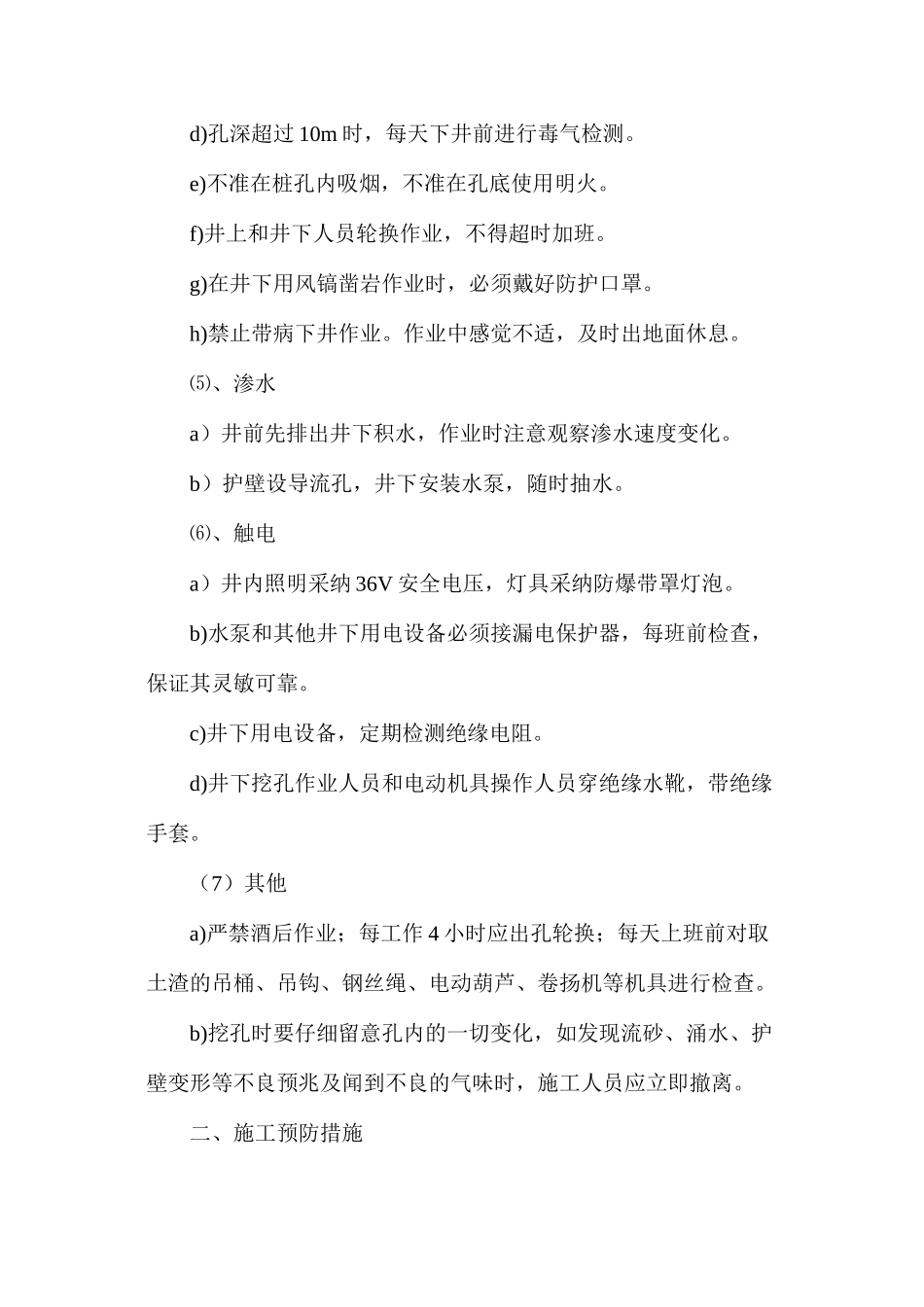

人工挖孔桩安全施工措施一、人工挖孔桩的安全技术措施⑴、落物(井上坠物、提升的土石等坠落)a)第一节护壁要高出地面 200mm,井口向周边找坡。b)井口用钢管制作围栏封闭。(机架和吊桶转动范围留出口)c)孔口设置活动安全盖板,下班后或停止作业时必须盖好盖板。d)作业点周边 1m 范围内严禁堆土和杂物。e)护壁顶上不许放置任何工具。f)吊桶使用安全钩。g)吊桶装土面低于桶口 3㎝。h)桩孔内上下传递物品采纳吊渣桶,严禁直接往孔内投掷任何物件。i)每天上班前,对提升设备和电气进行检查。j)孔口监护人员应尽职尽责,密切注意井内作业情况,不得擅离岗位。桩深时采纳在吊绳上系响铃,上下联系,与紧急情况拉响铃。k)井内作业人员必须戴安全帽,戴防护眼镜。⑵、人员坠落a)施工作业人员随铁爬梯上、下时,必须栓安全带,系保险绳,严禁攀爬孔壁或乘吊渣桶上下。b)停电或机架故障等原因,人员爬铁爬梯上来时,必须徒手面对铁爬梯攀爬,禁止携带任何工具,同时系保险绳。c)作业点封闭施工,地面无关人员禁止进入井口作业区。⑶、塌方a)每天一节(1m),不得提前拆模。土质差时,适当减小单节开挖深度,减少塌方机率。b)下井人员系安全绳,保险绳固定在井口。以备塌方时救援使用。c)施工过程中跟踪抽水。d)在挖孔过程中,重型机械和车辆不得在井孔周边 3m 范围内行驶。⑷、窒息(缺氧和有毒气体)a)每天上班前检查孔内的有害气体,并根据孔内有害气体的浓度及孔深>5m 时设置通风设备,进行通风。施工人员下井前,事先测定孔底有无毒气,若有毒气则立即排除。在检查孔内的二氧化碳等有害气体时采纳吊一只活鸡放入孔底,时间不得少于 10 分钟,检查鸡的生态,生态正常,施工人员才可以下井内施工。b)孔深超过 8m 时,作业全过程不间断送风,鼓风机送风不得小于 25L/s。孔底凿岩时要加大送风量。c)孔深超过 10m 时,人员下井前先送风,送风时间不得少于15 分钟。d)孔深超过 10m 时,每天下井前进行毒气检测。e)不准在桩孔内吸烟,不准在孔底使用明火。f)井上和井下人员轮换作业,不得超时加班。g)在井下用风镐凿岩作业时,必须戴好防护口罩。h)禁止带病下井作业。作业中感觉不适,及时出地面休息。⑸、渗水a)井前先排出井下积水,作业时注意观察渗水速度变化。b)护壁设导流孔,井下安装水泵,随时抽水。⑹、触电a)井内照明采纳 36V 安全电压,灯具采纳防爆带罩灯泡。b)水泵和其他井下用电设备必须接漏电保护器,每班前检查,保证...
