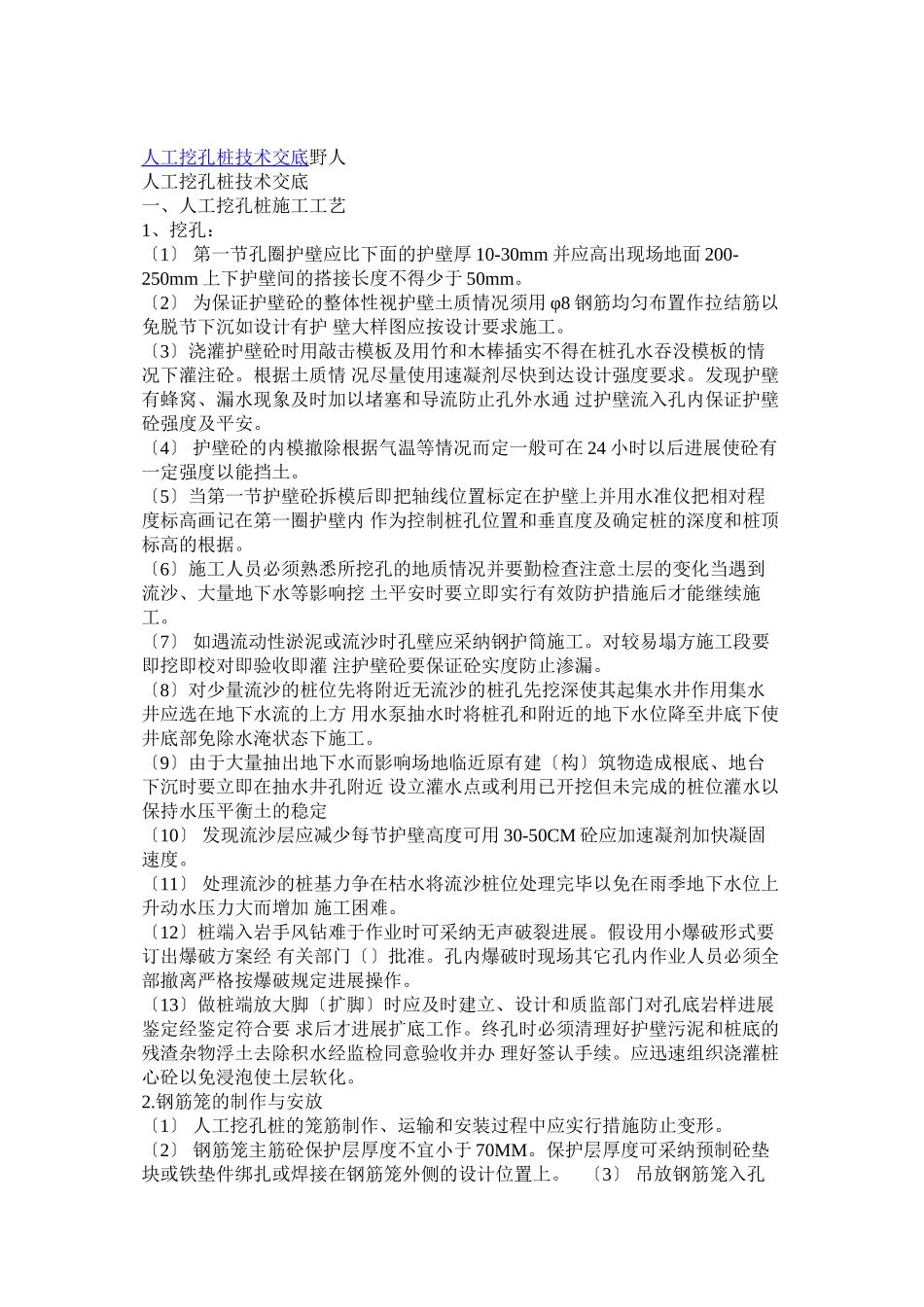

人工挖孔桩技术交底野人人工挖孔桩技术交底一、人工挖孔桩施工工艺1、挖孔:〔1 〕 第一节孔圈护壁应比下面的护壁厚 10-30mm 并应高出现场地面 200-250mm 上下护壁间的搭接长度不得少于 50mm
〔2 〕 为保证护壁砼的整体性视护壁土质情况须用 φ8 钢筋均匀布置作拉结筋以 免脱节下沉如设计有护 壁大样图应按设计要求施工
〔3〕浇灌护壁砼时用敲击模板及用竹和木棒插实不得在桩孔水吞没模板的情 况下灌注砼
根据土质情 况尽量使用速凝剂尽快到达设计强度要求
发现护壁 有蜂窝、漏水现象及时加以堵塞和导流防止孔外水通 过护壁流入孔内保证护壁砼强度及平安
〔4 〕 护壁砼的内模撤除根据气温等情况而定一般可在 24 小时以后进展使砼有一定强度以能挡土
〔5〕当第一节护壁砼拆模后即把轴线位置标定在护壁上并用水准仪把相对程 度标高画记在第一圈护壁内 作为控制桩孔位置和垂直度及确定桩的深度和桩顶标高的根据
〔6〕施工人员必须熟悉所挖孔的地质情况并要勤检查注意土层的变化当遇到 流沙、大量地下水等影响挖 土平安时要立即实行有效防护措施后才能继续施工
〔7 〕 如遇流动性淤泥或流沙时孔壁应采纳钢护筒施工
对较易塌方施工段要 即挖即校对即验收即灌 注护壁砼要保证砼实度防止渗漏
〔8〕对少量流沙的桩位先将附近无流沙的桩孔先挖深使其起集水井作用集水 井应选在地下水流的上方 用水泵抽水时将桩孔和附近的地下水位降至井底下使井底部免除水淹状态下施工
〔9〕由于大量抽出地下水而影响场地临近原有建〔构〕筑物造成根底、地台 下沉时要立即在抽水井孔附近 设立灌水点或利用已开挖但未完成的桩位灌水以保持水压平衡土的稳定〔10 〕 发现流沙层应减少每节护壁高度可用 30-50CM 砼应加速凝剂加快凝固速度
〔11 〕 处理流沙的桩基力争在枯水将流沙桩位处理完毕以免在雨季地下水位上 升动水压力大而增加 施工困难
