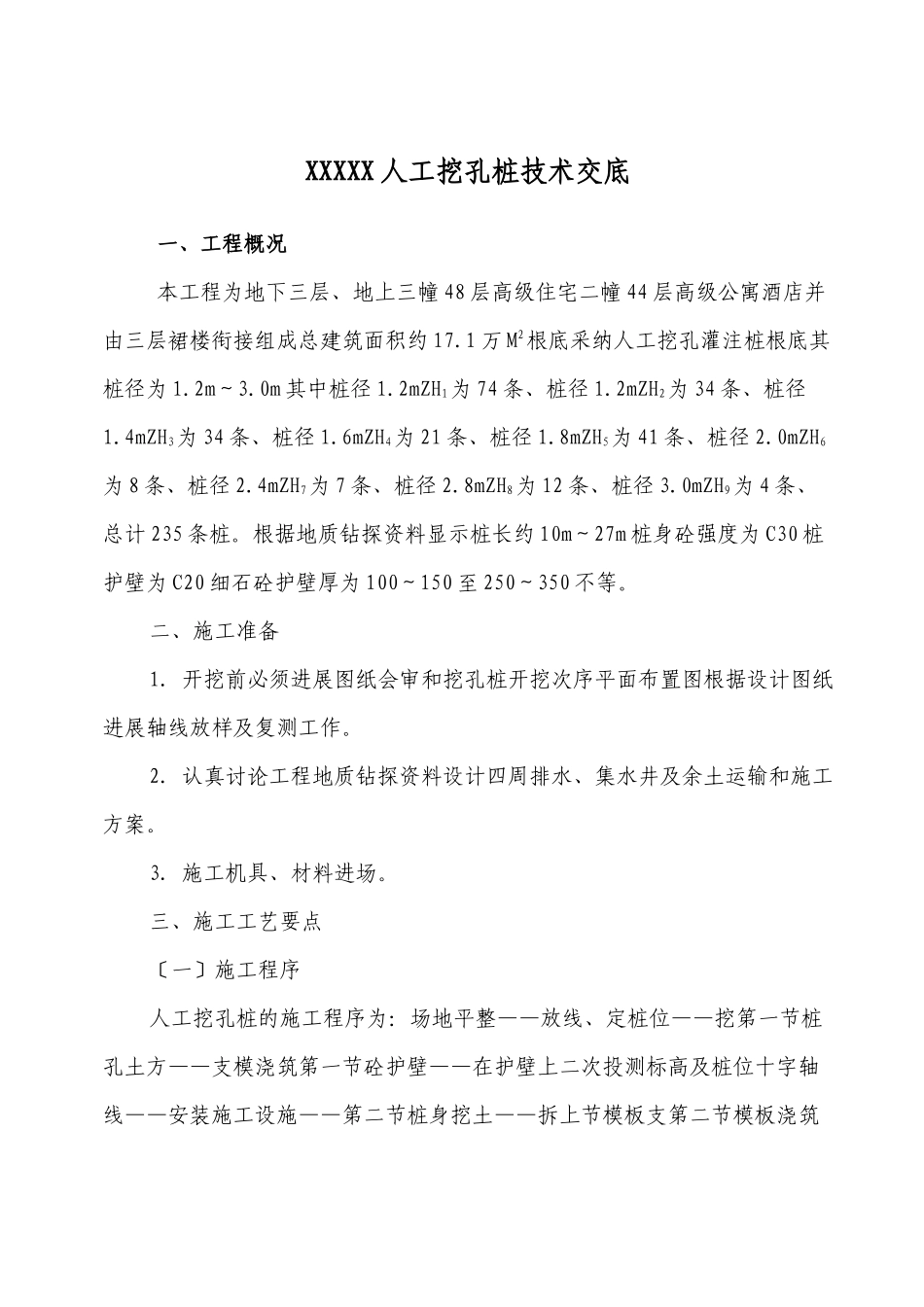

XXXXX 人工挖孔桩技术交底 一、工程概况 本工程为地下三层、地上三幢 48 层高级住宅二幢 44 层高级公寓酒店并由三层裙楼衔接组成总建筑面积约 17
1 万 M2根底采纳人工挖孔灌注桩根底其桩径为 1
0m 其中桩径 1
2mZH1为 74 条、桩径 1
2mZH2为 34 条、桩径1
4mZH3为 34 条、桩径 1
6mZH4为 21 条、桩径 1
8mZH5为 41 条、桩径 2
0mZH6为 8 条、桩径 2
4mZH7为 7 条、桩径 2
8mZH8为 12 条、桩径 3
0mZH9为 4 条、总计 235 条桩
根据地质钻探资料显示桩长约 10m~27m 桩身砼强度为 C30 桩护壁为 C20 细石砼护壁厚为 100~150 至 250~350 不等
二、施工准备1
开挖前必须进展图纸会审和挖孔桩开挖次序平面布置图根据设计图纸进展轴线放样及复测工作
认真讨论工程地质钻探资料设计四周排水、集水井及余土运输和施工方案
施工机具、材料进场

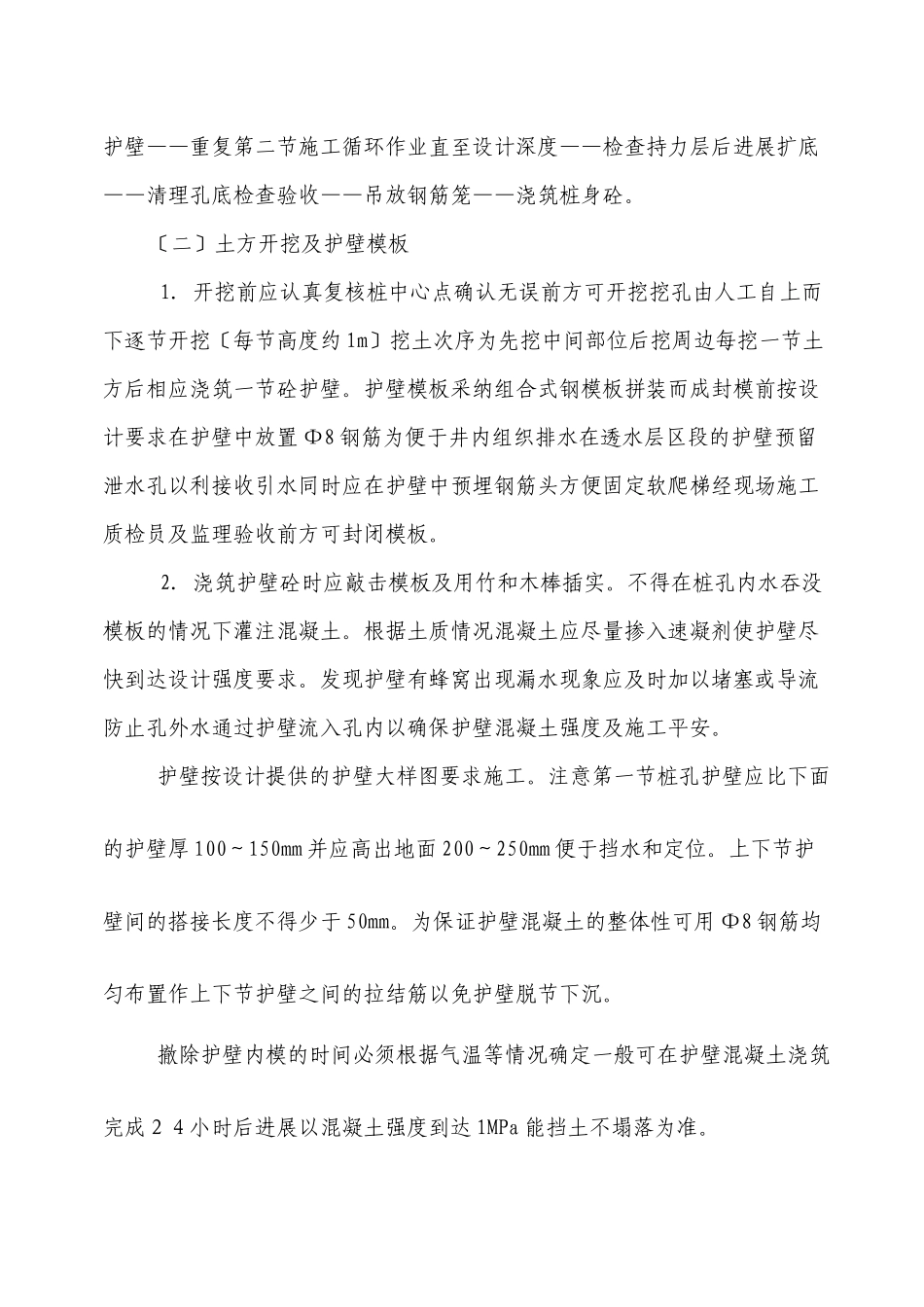

三、施工工艺要点〔一〕施工程序人工挖孔桩的施工程序为:场地平整——放线、定桩位——挖第一节桩孔土方——支模浇筑第一节砼护壁——在护壁上二次投测标高及桩位十字轴线——安装施工设施——第二节桩身挖土——拆上节模板支第二节模板浇筑护壁——重复第二节施工循环作业直至设计深度——检查持力层后进展扩底——清理孔底检查验收——吊放钢筋笼——浇筑桩身砼
〔二〕土方开挖及护壁模板1

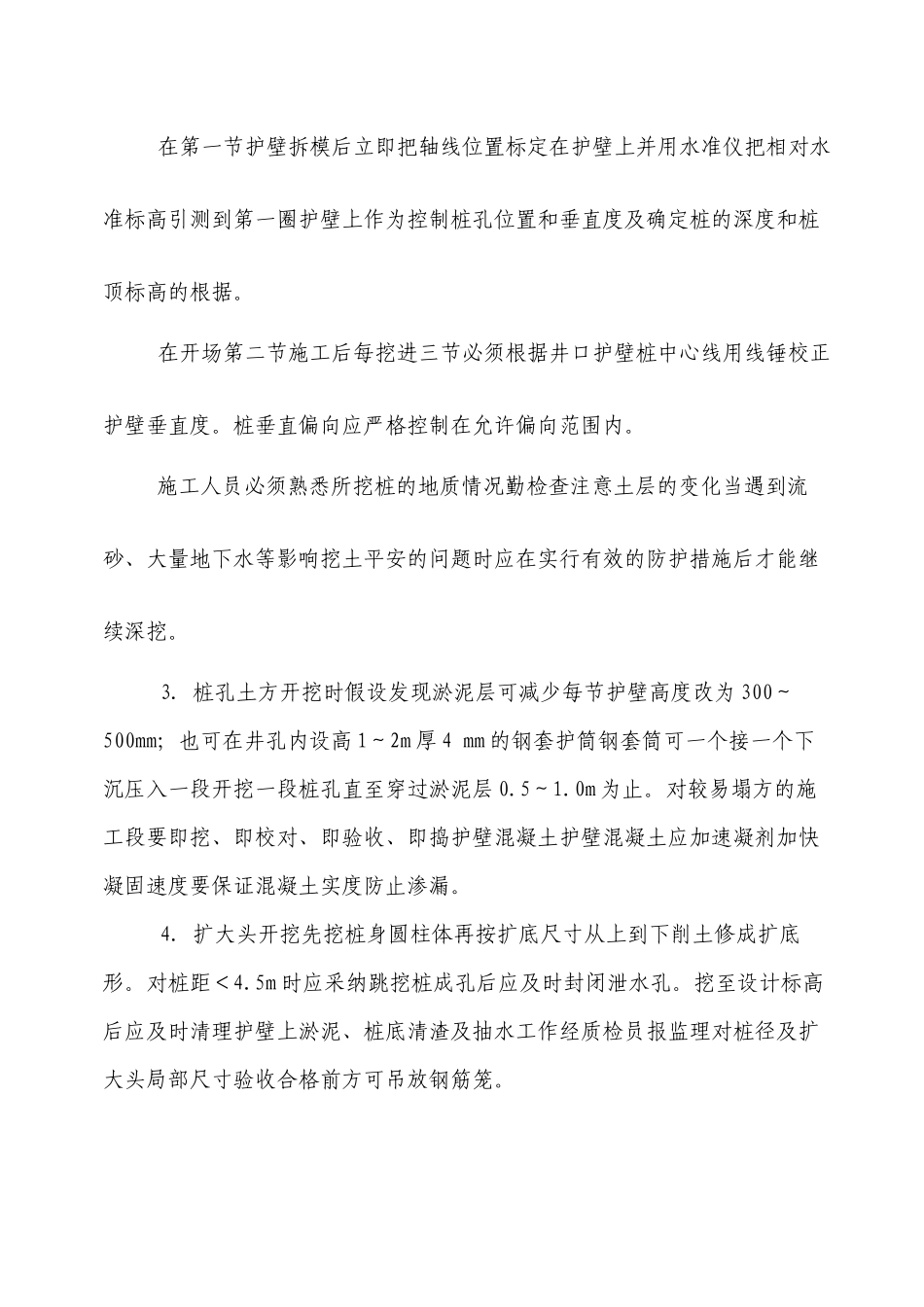

开挖前应认真复核桩中心点确认无误前方可开挖挖孔由人工自上而下逐节开挖〔每节高度约 1m〕挖土次序为先挖中间部位后挖周边每挖一节土方后相应浇筑一节砼护壁
