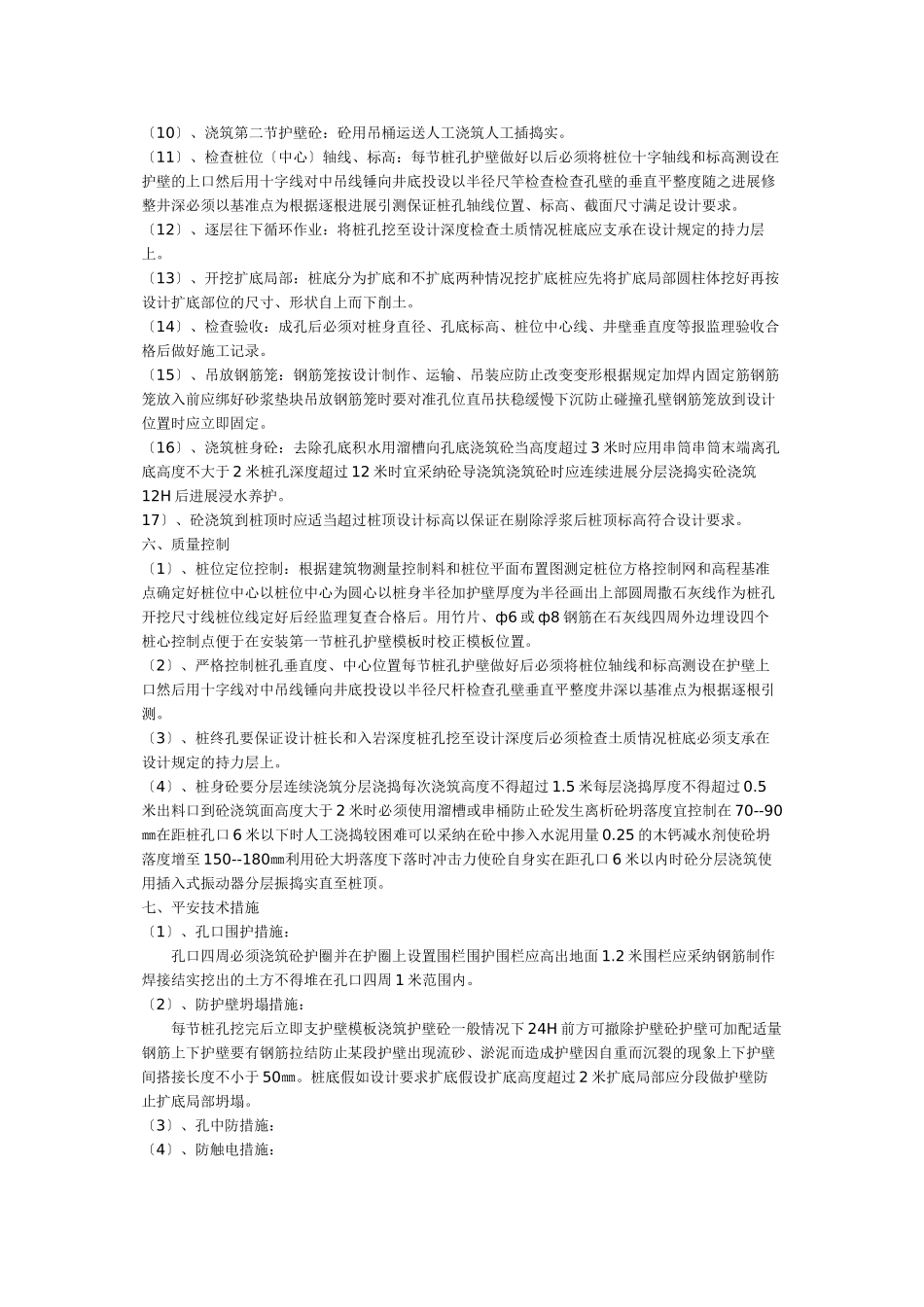

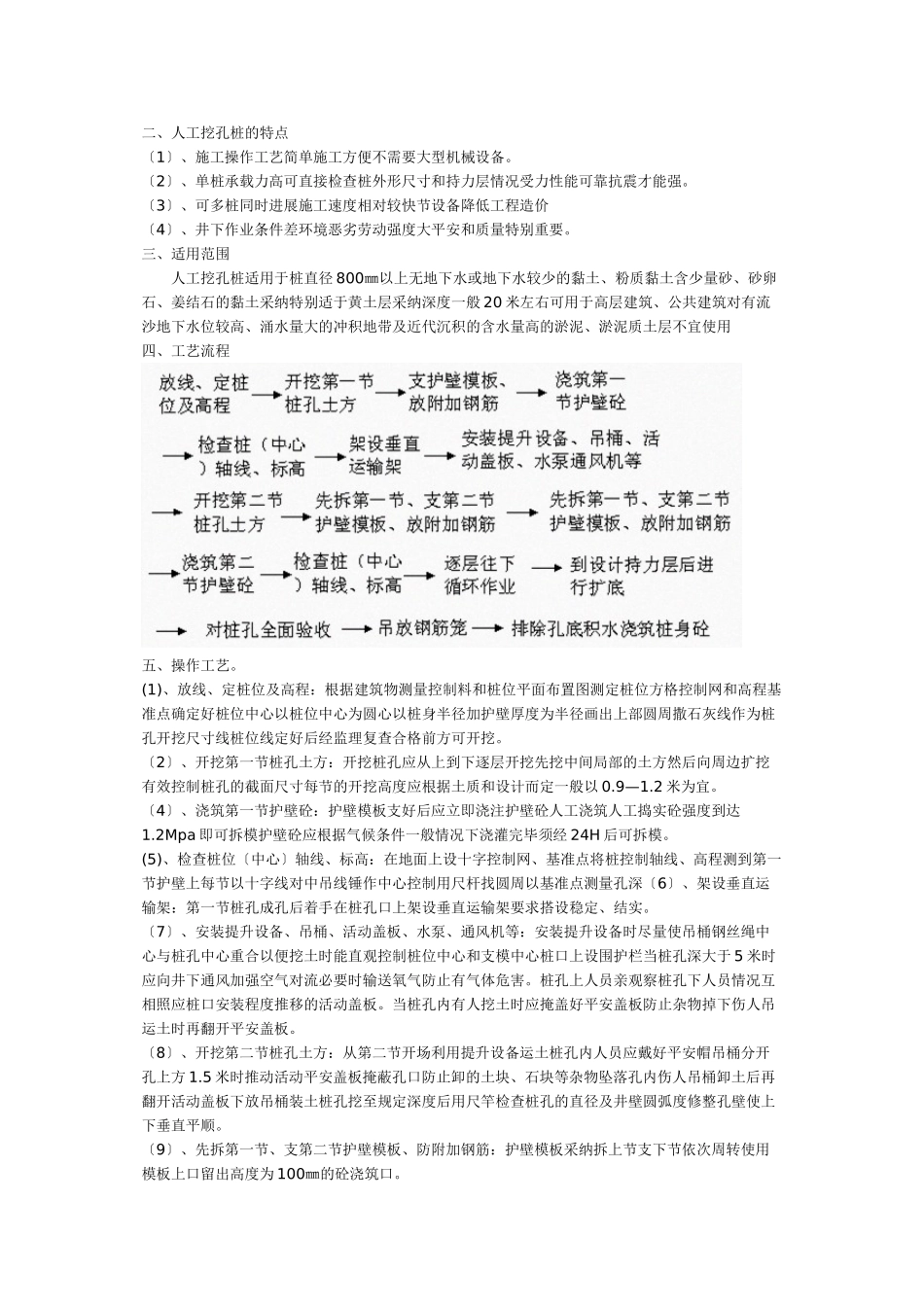

二、人工挖孔桩的特点〔1〕、施工操作工艺简单施工方便不需要大型机械设备。〔2〕、单桩承载力高可直接检查桩外形尺寸和持力层情况受力性能可靠抗震才能强。〔3〕、可多桩同时进展施工速度相对较快节设备降低工程造价〔4 〕、井下作业条件差环境恶劣劳动强度大平安和质量特别重要。三、适用范围 人工挖孔桩适用于桩直径 800㎜以上无地下水或地下水较少的黏土、粉质黏土含少量砂、砂卵石、姜结石的黏土采纳特别适于黄土层采纳深度一般 20 米左右可用于高层建筑、公共建筑对有流沙地下水位较高、涌水量大的冲积地带及近代沉积的含水量高的淤泥、淤泥质土层不宜使用四、工艺流程五、操作工艺。(1)、放线、定桩位及高程:根据建筑物测量控制料和桩位平面布置图测定桩位方格控制网和高程基准点确定好桩位中心以桩位中心为圆心以桩身半径加护壁厚度为半径画出上部圆周撒石灰线作为桩孔开挖尺寸线桩位线定好后经监理复查合格前方可开挖。〔2〕、开挖第一节桩孔土方:开挖桩孔应从上到下逐层开挖先挖中间局部的土方然后向周边扩挖有效控制桩孔的截面尺寸每节的开挖高度应根据土质和设计而定一般以 0.9—1.2 米为宜。〔4〕、浇筑第一节护壁砼:护壁模板支好后应立即浇注护壁砼人工浇筑人工捣实砼强度到达1.2Mpa 即可拆模护壁砼应根据气候条件一般情况下浇灌完毕须经 24H 后可拆模。(5)、检查桩位〔中心〕轴线、标高:在地面上设十字控制网、基准点将桩控制轴线、高程测到第一节护壁上每节以十字线对中吊线锤作中心控制用尺杆找圆周以基准点测量孔深〔6〕、架设垂直运输架:第一节桩孔成孔后着手在桩孔口上架设垂直运输架要求搭设稳定、结实。〔7〕、安装提升设备、吊桶、活动盖板、水泵、通风机等:安装提升设备时尽量使吊桶钢丝绳中心与桩孔中心重合以便挖土时能直观控制桩位中心和支模中心桩口上设围护栏当桩孔深大于 5 米时应向井下通风加强空气对流必要时输送氧气防止有气体危害。桩孔上人员亲观察桩孔下人员情况互相照应桩口安装程度推移的活动盖板。当桩孔内有人挖土时应掩盖好平安盖板防止杂物掉下伤人吊运土时再翻开平安盖板。〔8〕、开挖第二节桩孔土方:从第二节开场利用提升设备运土桩孔内人员应戴好平安帽吊桶分开孔上方 1.5 米时推动活动平安盖板掩蔽孔口防止卸的土块、石块等杂物坠落孔内伤人吊桶卸土后再翻开活动盖板下放吊桶装土桩孔挖至规定深度后用尺竿检查桩孔的直径及井壁圆弧度修整孔壁使上下垂直平顺。〔9〕、先拆第一...
