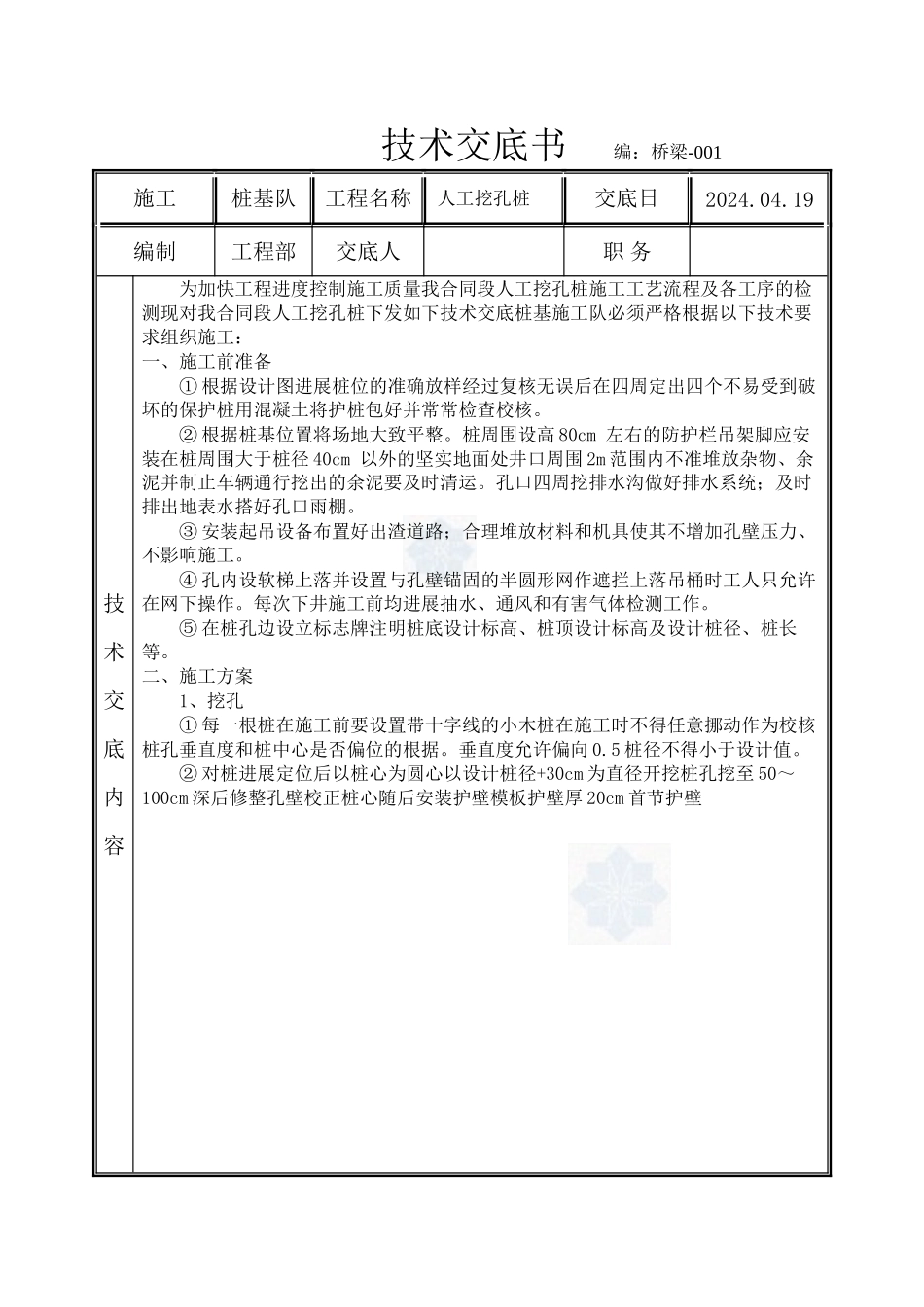

技术交底书编:桥梁-001施工桩基队工程名称 人工挖孔桩交底日2024
19编制工程部交底人 职 务技术交底内容 为加快工程进度控制施工质量我合同段人工挖孔桩施工工艺流程及各工序的检测现对我合同段人工挖孔桩下发如下技术交底桩基施工队必须严格根据以下技术要求组织施工:一、施工前准备① 根据设计图进展桩位的准确放样经过复核无误后在四周定出四个不易受到破坏的保护桩用混凝土将护桩包好并常常检查校核
② 根据桩基位置将场地大致平整
桩周围设高 80cm 左右的防护栏吊架脚应安装在桩周围大于桩径 40cm 以外的坚实地面处井口周围 2m 范围内不准堆放杂物、余泥并制止车辆通行挖出的余泥要及时清运
孔口四周挖排水沟做好排水系统;及时排出地表水搭好孔口雨棚
③ 安装起吊设备布置好出渣道路;合理堆放材料和机具使其不增加孔壁压力、不影响施工
④ 孔内设软梯上落并设置与孔壁锚固的半圆形网作遮拦上落吊桶时工人只允许在网下操作
每次下井施工前均进展抽水、通风和有害气体检测工作
⑤ 在桩孔边设立标志牌注明桩底设计标高、桩顶设计标高及设计桩径、桩长等
二、施工方案1、挖孔① 每一根桩在施工前要设置带十字线的小木桩在施工时不得任意挪动作为校核桩孔垂直度和桩中心是否偏位的根据
垂直度允许偏向 0
5 桩径不得小于设计值

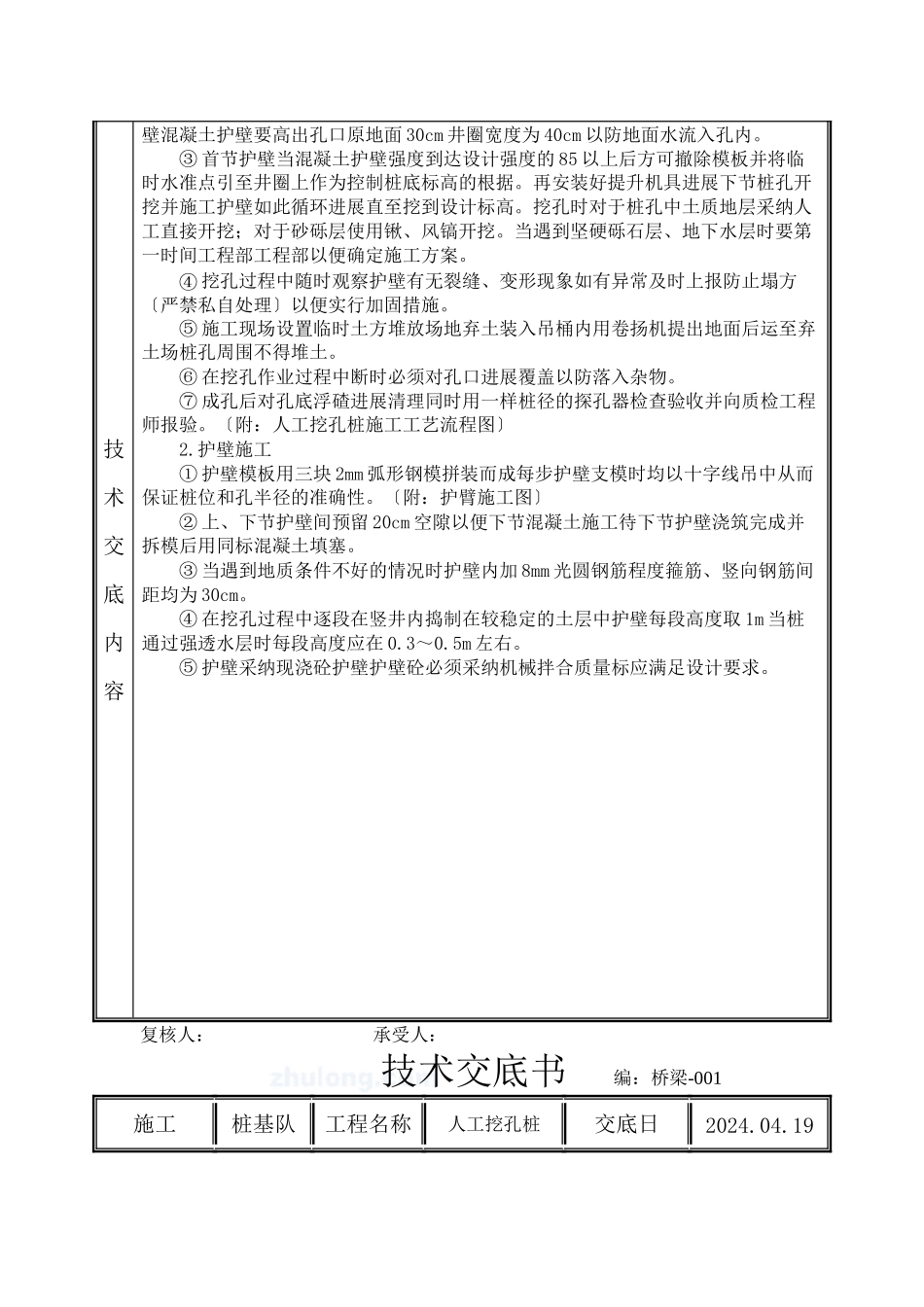

② 对桩进展定位后以桩心为圆心以设计桩径+30cm 为直径开挖桩孔挖至 50~100cm 深后修整孔壁校正桩心随后安装护壁模板护壁厚 20cm 首节护壁 复核人:承受人: 技术交底书编:桥梁-001施工桩基队工程名称人工挖孔桩交底日2024
19编制工程部交底人 职 务 技术交底内容壁混凝土护壁要高出孔口原地面 30cm 井圈宽度为 40cm 以防地面水流入孔内
③ 首节护壁当混凝土护壁强度到达设计强度的 85 以上后方可撤除模板并将临时水准点引至井圈上作为控制桩底标高的根据
