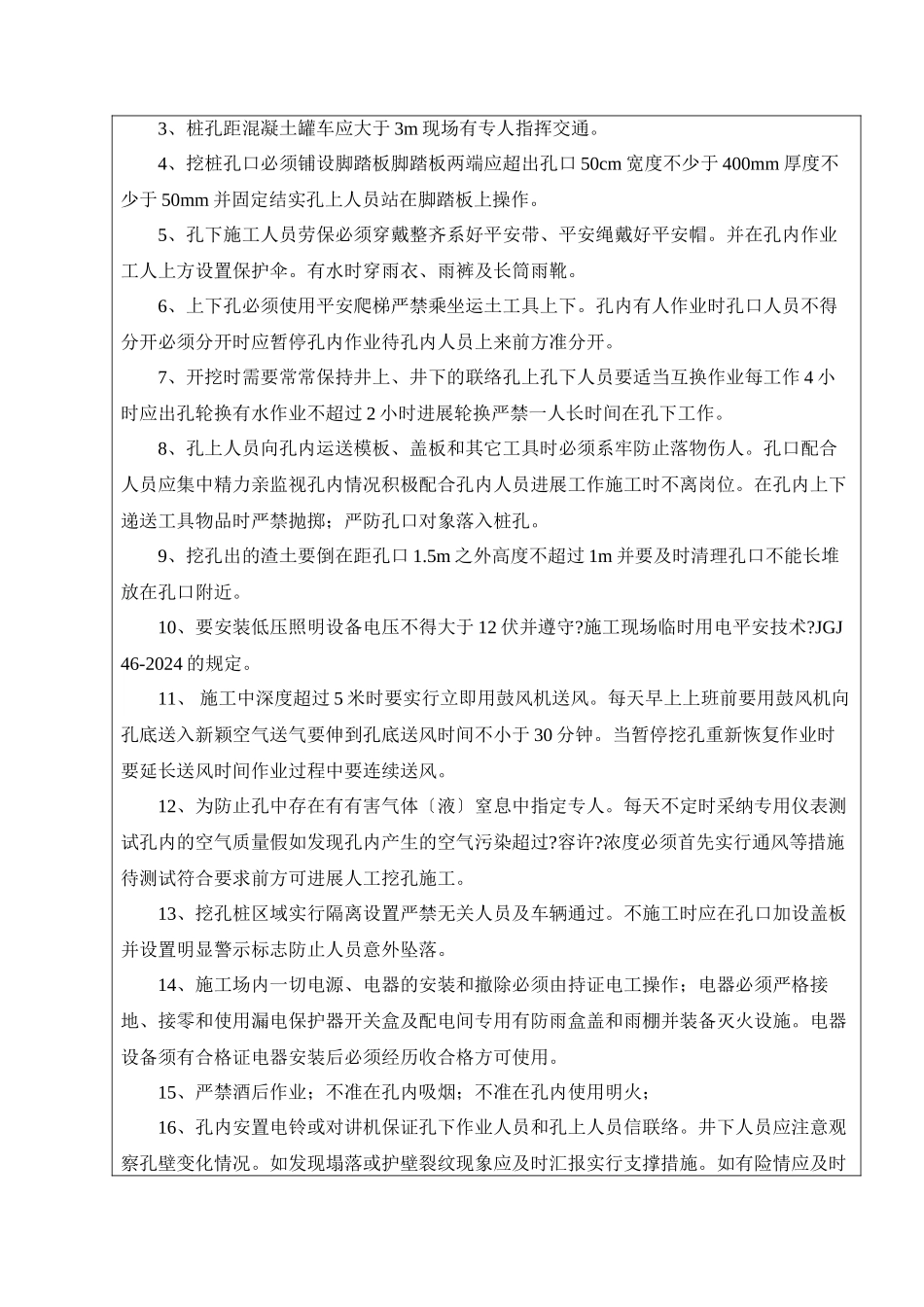

技 术 〔安 全〕 交 底 记 录编码:GY18/F7.7.1-01 工程名称施工交底日交底名称总体/分部/分项分部工程名称人工挖孔桩分项工程名称交底内容:一、测量定位1、根据设计给定的坐标基准点及施工图纸进展测量定位保证桩位偏向小于 20mm。在每个桩位周围设置四个控制桩作为复核桩位和检验人工挖孔桩孔径、孔位的根据。2、采纳水准仪测定孔口标高以此计算孔深、钢筋笼笼顶标高确定桩顶标高。二、成孔施工〔1〕以桩位为中心按设计桩径加护壁厚度 150mm 由圆心依次向周围扩展外挖每次开挖深度不大于 1m 安装护壁模板浇注护壁混凝土采纳钢筋插实混凝土。施工中必须保证第一节孔圈护壁中心点与桩位中心点偏向不大于 20mm 并且第一节护壁要高出场地地面200mm 做好延口圈延口圈外径要大于护壁外径 300mm 以防止地面水及杂物进入孔内。第一节护壁完成后将桩位中心控制线及标高引到护壁上作为测量下面各节护壁中心及井深的基准点。〔2〕每开挖 1m 安装护壁模板后测量护壁中心在中心偏向小于 20mm 后浇注护壁护壁混凝土的厚度不小于 150mm。护壁混凝土采纳现场人工拌制现场混凝土必须拌制均匀有较好的和易性和流动性入模后用钢筋将混凝土反复插捣使其实。开挖过程中砂层、土质疏松、存在地下水的土层必须护壁。〔3〕护壁混凝土强度为 C20 假设要求进步早强度可参加早强剂〔如无氯低碱早强剂〕以进步施工进度。〔4〕现场质检员应随时检查护壁质量班组撤除混凝土护圈模板应在混凝土浇注 24 小时后拆模强度到达 5MPa 。未经答应任何人不得自行拆模。 假设模板数量较多时为进步施工进度可尽量增长拆模的时间。〔5〕开挖至设计标高后将孔底清理洁净准确测量孔深并清理护壁上的淤泥和孔底残渣经监理工程师验收合格后应立即下钢筋笼和浇灌桩身混凝土。〔6〕桩孔开挖过程中逐节检查测量桩位中心轴线、孔径、形状及标高是否满足要求。三、下放钢筋笼〔1〕验孔完毕以后应立即下放提早验收好的钢筋笼。钢筋笼骨架外侧应设置保证保护层厚度为 7.5cm 垫块骨架顶端应设置吊环。钢筋笼在起吊、运输中应确保钢筋笼不变形。桩基钢筋笼下放前对钢筋笼加工制作质量应严格检查验收并做好钢筋隐蔽工程检查记录报请监理工程师复检监理工程师检查确认签字后方可吊入孔内。〔2〕钢筋笼起吊采纳汽车吊起吊时应防止骨架变形。下放钢筋笼时应对准桩孔中心垂直缓缓下放下放过程中严禁摆动碰撞孔壁。〔3〕钢筋笼下放后采纳十字挂线法调整钢筋笼中心位置采纳水准...
