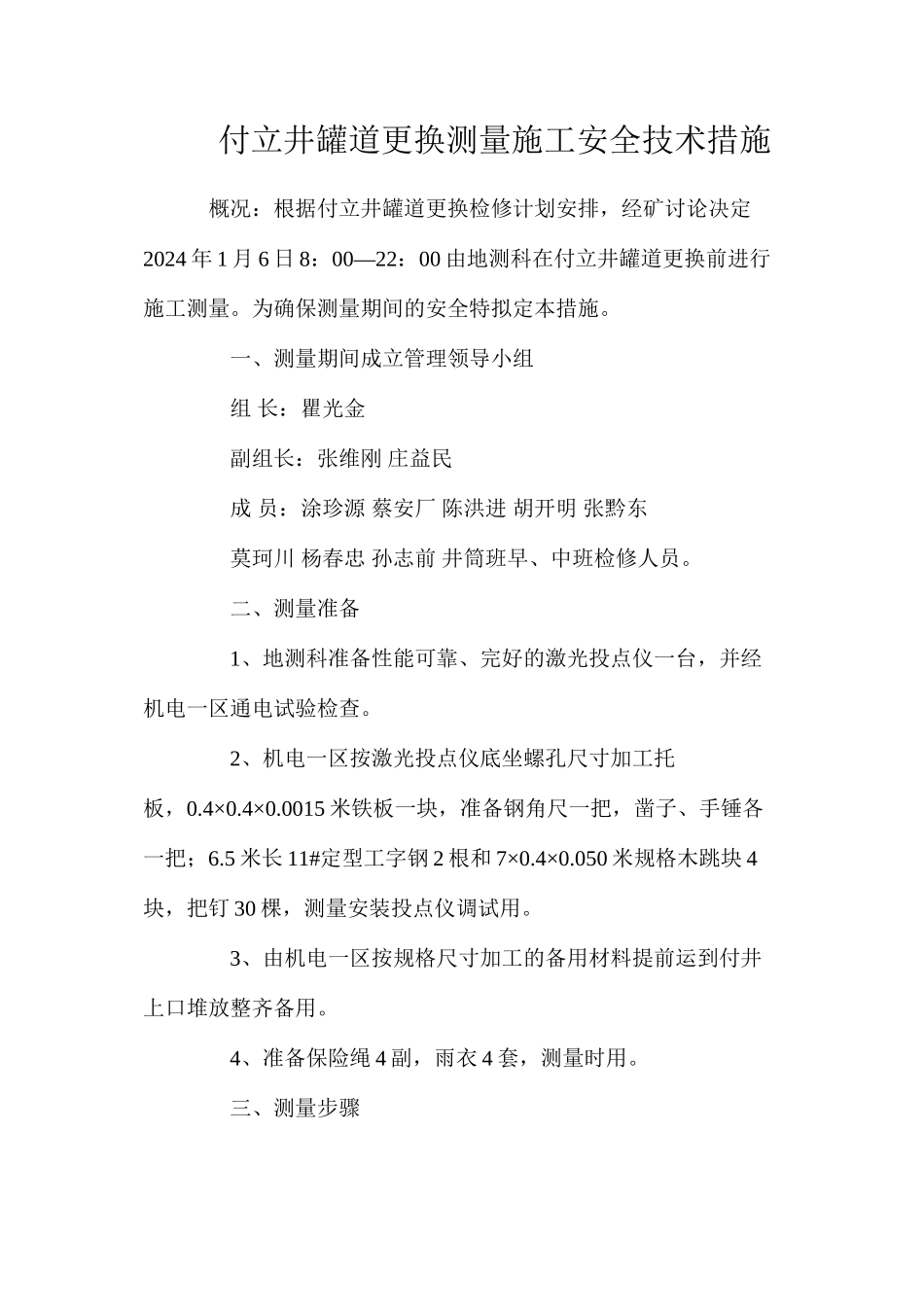

付立井罐道更换测量施工安全技术措施 概况:根据付立井罐道更换检修计划安排,经矿讨论决定2024 年 1 月 6 日 8:00—22:00 由地测科在付立井罐道更换前进行施工测量
为确保测量期间的安全特拟定本措施
一、测量期间成立管理领导小组 组 长:瞿光金 副组长:张维刚 庄益民 成 员:涂珍源 蔡安厂 陈洪进 胡开明 张黔东 莫珂川 杨春忠 孙志前 井筒班早、中班检修人员
二、测量准备 1、地测科准备性能可靠、完好的激光投点仪一台,并经机电一区通电试验检查
2、机电一区按激光投点仪底坐螺孔尺寸加工托板,0
0015 米铁板一块,准备钢角尺一把,凿子、手锤各一把;6
5 米长 11#定型工字钢 2 根和 7×0
050 米规格木跳块 4块,把钉 30 棵,测量安装投点仪调试用
3、由机电一区按规格尺寸加工的备用材料提前运到付井上口堆放整齐备用
4、准备保险绳 4 副,雨衣 4 套,测量时用
三、测量步骤 1、机电一区施工人员负责将工字钢、木跳板和激光投点仪托板稳固牢靠设在付井上口罐道梁上
2、地测科测量人员将激光投点仪安装在副井主钩南测,固定在托板上,由机电一区派一名专职电工接通电源,且通电正常可靠
3、在投点仪调试前,将地测科 2 名测量人员用付井罐笼操作平台送放井底后,停止付井绞车运行,测量人员上至主钩操作平台顶层,将光束投影安置于光束对应位置,使光束投影到板中心,并固定投影板
4、测量人员负责投点仪的调试,调试时先将投点仪整平,调整仪器使光束距罐道梁间距大至为 150mm 处,再精确整平投点仪,使投点仪光束精确对准付井下口光束投影板上,调试光速精确至下口距罐道梁 150mm 处
内容总结(1)付立井罐道更换测量施工安全技术措施 概况:根据付立井罐道更换检修计划安排,经矿讨论决定 2024 年 1 月6 日 8:00—22:00
