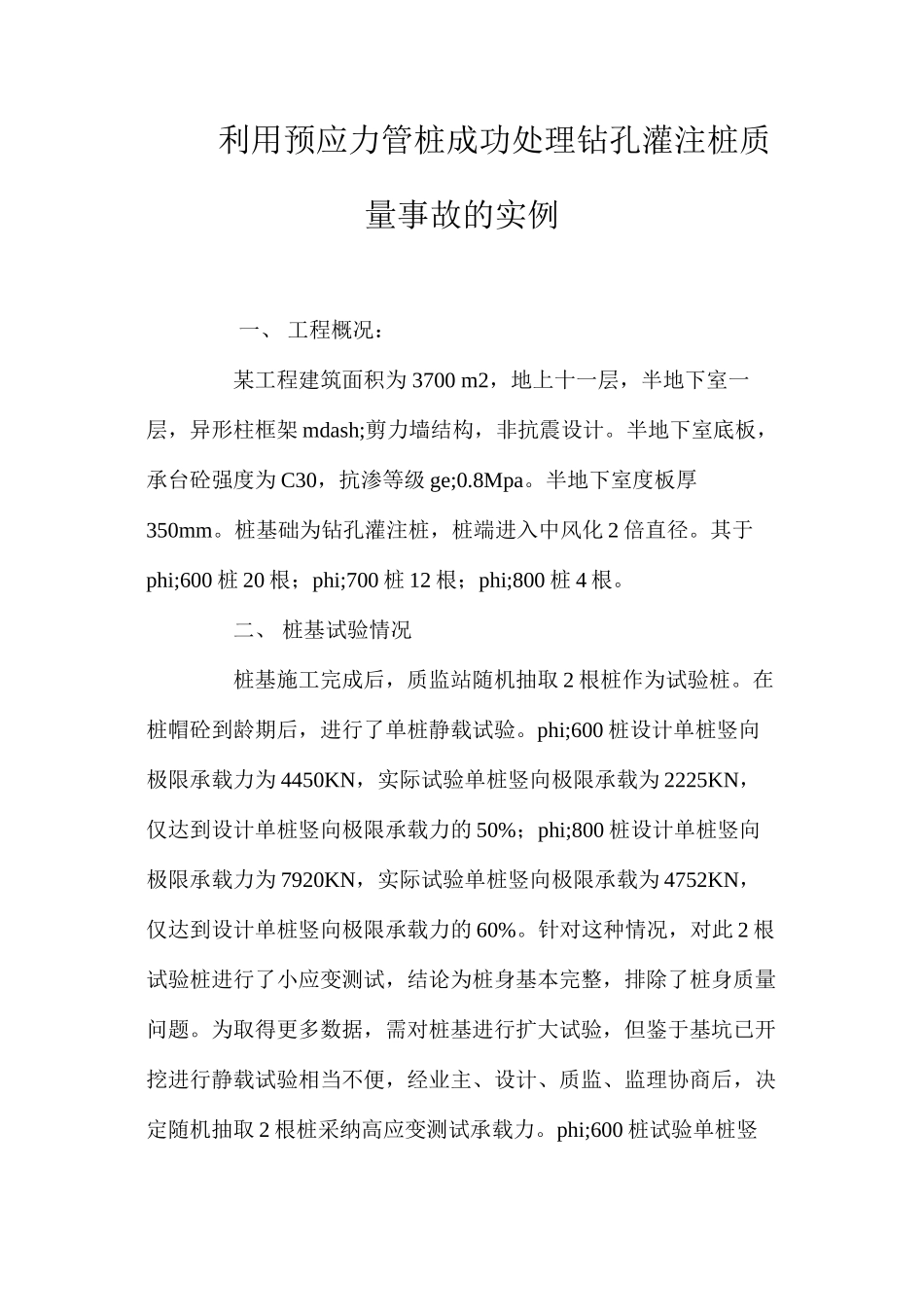

利用预应力管桩成功处理钻孔灌注桩质量事故的实例 一、 工程概况: 某工程建筑面积为 3700 m2,地上十一层,半地下室一层,异形柱框架 mdash;剪力墙结构,非抗震设计
半地下室底板,承台砼强度为 C30,抗渗等级 ge;0
半地下室度板厚350mm
桩基础为钻孔灌注桩,桩端进入中风化 2 倍直径
其于phi;600 桩 20 根;phi;700 桩 12 根;phi;800 桩 4 根
二、 桩基试验情况 桩基施工完成后,质监站随机抽取 2 根桩作为试验桩
在桩帽砼到龄期后,进行了单桩静载试验
phi;600 桩设计单桩竖向极限承载力为 4450KN,实际试验单桩竖向极限承载为 2225KN,仅达到设计单桩竖向极限承载力的 50%;phi;800 桩设计单桩竖向极限承载力为 7920KN,实际试验单桩竖向极限承载为 4752KN,仅达到设计单桩竖向极限承载力的 60%
针对这种情况,对此 2 根试验桩进行了小应变测试,结论为桩身基本完整,排除了桩身质量问题
为取得更多数据,需对桩基进行扩大试验,但鉴于基坑已开挖进行静载试验相当不便,经业主、设计、质监、监理协商后,决定随机抽取 2 根桩采纳高应变测试承载力

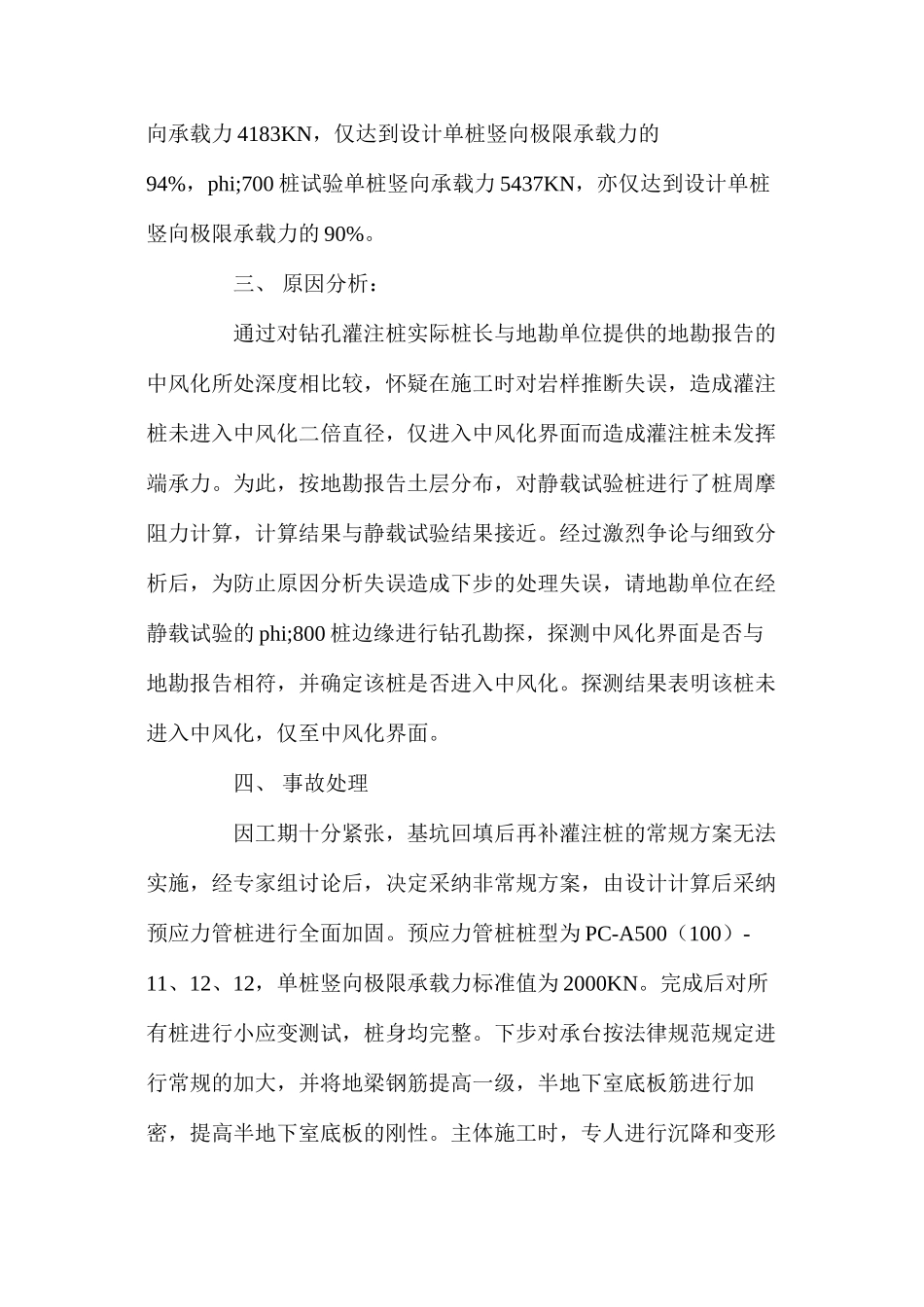

phi;600 桩试验单桩竖向承载力 4183KN,仅达到设计单桩竖向极限承载力的94%,phi;700 桩试验单桩竖向承载力 5437KN,亦仅达到设计单桩竖向极限承载力的 90%
三、 原因分析: 通过对钻孔灌注桩实际桩长与地勘单位提供的地勘报告的中风化所处深度相比较,怀疑在施工时对岩样推断失误,造成灌注桩未进入中风化二倍直径,仅进入中风化界面而造成灌注桩未发挥端承力
为此,按地勘报告土层分布,对静载试验桩进行了桩周摩阻力计算,计算结果与静载试验结果接近
经过激烈争论与细致分析后,为防止原因分析失误造成下步的处理失误,请地勘单位在经静载试验的 ph
