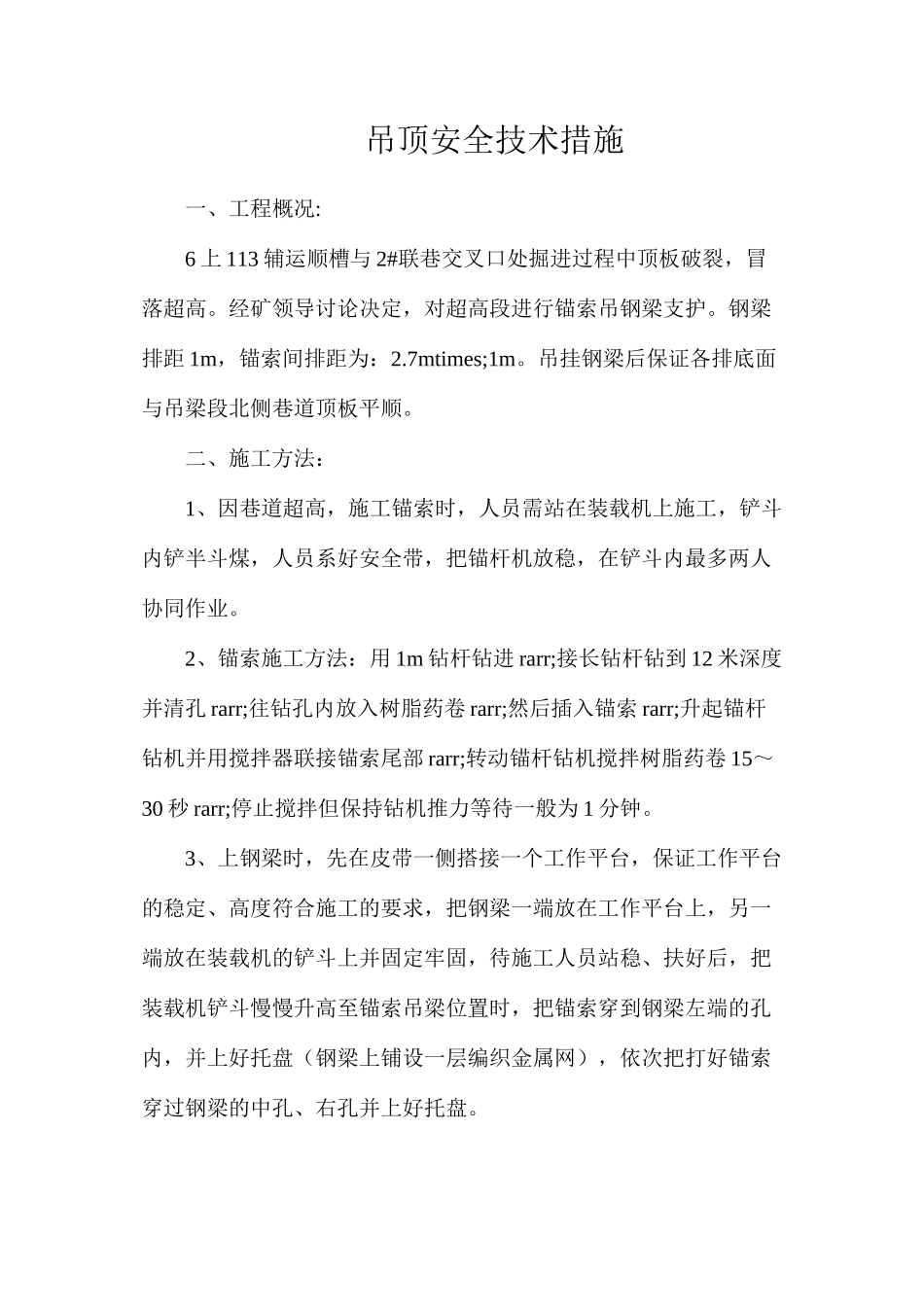

吊顶安全技术措施一、工程概况:6 上 113 辅运顺槽与 2#联巷交叉口处掘进过程中顶板破裂,冒落超高
经矿领导讨论决定,对超高段进行锚索吊钢梁支护
钢梁排距 1m,锚索间排距为:2
7mtimes;1m
吊挂钢梁后保证各排底面与吊梁段北侧巷道顶板平顺
二、施工方法:1、因巷道超高,施工锚索时,人员需站在装载机上施工,铲斗内铲半斗煤,人员系好安全带,把锚杆机放稳,在铲斗内最多两人协同作业
2、锚索施工方法:用 1m 钻杆钻进 rarr;接长钻杆钻到 12 米深度并清孔 rarr;往钻孔内放入树脂药卷 rarr;然后插入锚索 rarr;升起锚杆钻机并用搅拌器联接锚索尾部 rarr;转动锚杆钻机搅拌树脂药卷 15~30 秒 rarr;停止搅拌但保持钻机推力等待一般为 1 分钟
3、上钢梁时,先在皮带一侧搭接一个工作平台,保证工作平台的稳定、高度符合施工的要求,把钢梁一端放在工作平台上,另一端放在装载机的铲斗上并固定牢固,待施工人员站稳、扶好后,把装载机铲斗慢慢升高至锚索吊梁位置时,把锚索穿到钢梁左端的孔内,并上好托盘(钢梁上铺设一层编织金属网),依次把打好锚索穿过钢梁的中孔、右孔并上好托盘
4、钢梁与顶板间,用道木刹紧,刹顶时施工人员站在装载机上,一人背顶,一人负责递料,保证口令一致

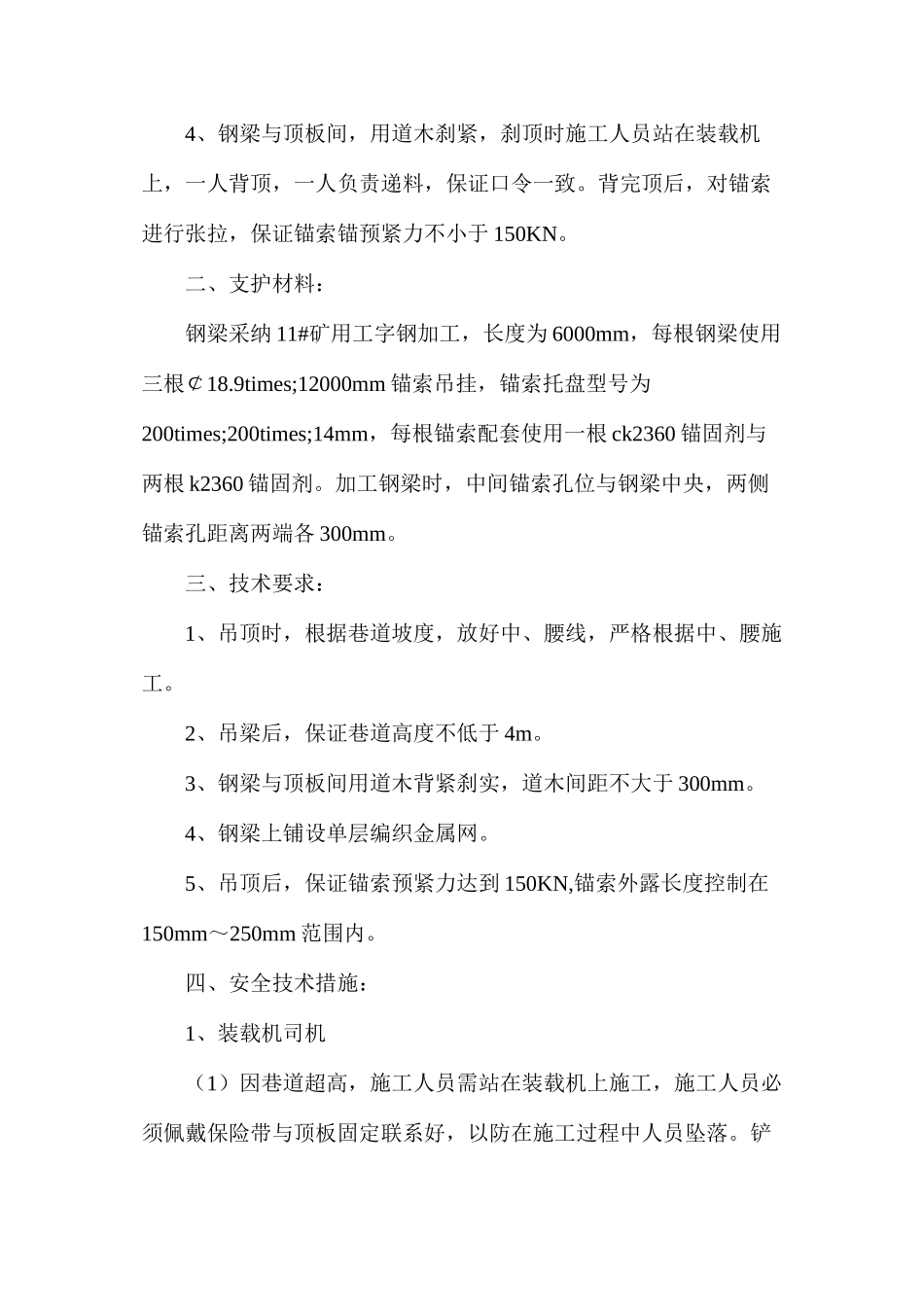

背完顶后,对锚索进行张拉,保证锚索锚预紧力不小于 150KN
二、支护材料:钢梁采纳 11#矿用工字钢加工,长度为 6000mm,每根钢梁使用三根¢18
9times;12000mm 锚索吊挂,锚索托盘型号为200times;200times;14mm,每根锚索配套使用一根 ck2360 锚固剂与两根 k2360 锚固剂
加工钢梁时,中间锚索孔位与钢梁中央,两侧锚索孔距离两端各 300mm
三、技术要求:1、吊顶时,根据巷道坡度,放好中、腰线,严格根据中、腰施工
2、吊梁后,保证巷道高度不低于 4
