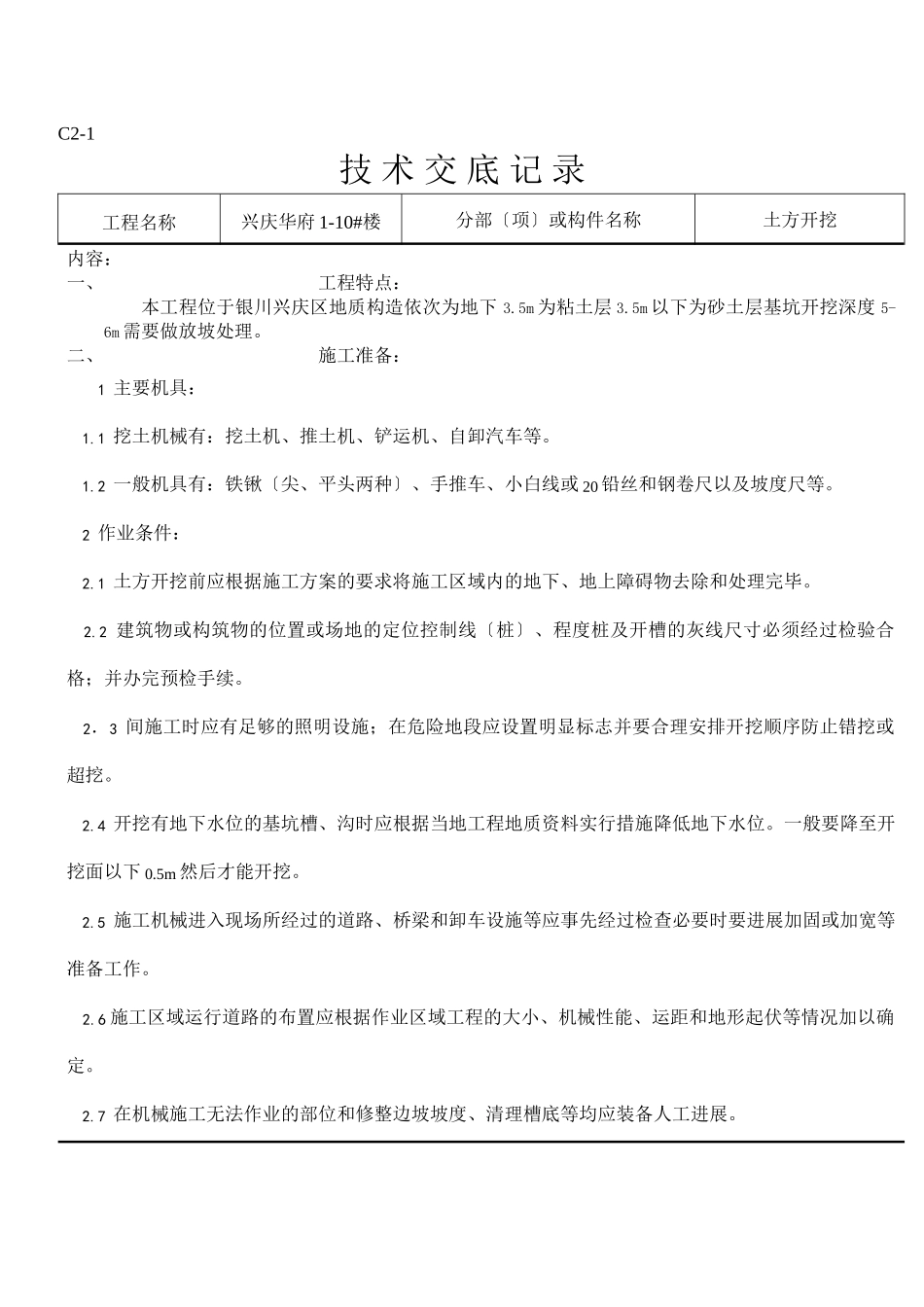

C2-1 技 术 交 底 记 录工程名称兴庆华府 1-10#楼分部〔项〕或构件名称土方开挖内容:一、工程特点:本工程位于银川兴庆区地质构造依次为地下 3
5m 为粘土层 3
5m 以下为砂土层基坑开挖深度 5-6m 需要做放坡处理
二、施工准备: 1 主要机具: 1
1 挖土机械有:挖土机、推土机、铲运机、自卸汽车等
2 一般机具有:铁锹〔尖、平头两种〕、手推车、小白线或 20 铅丝和钢卷尺以及坡度尺等
2 作业条件: 2
1 土方开挖前应根据施工方案的要求将施工区域内的地下、地上障碍物去除和处理完毕
2 建筑物或构筑物的位置或场地的定位控制线〔桩〕、程度桩及开槽的灰线尺寸必须经过检验合格;并办完预检手续
2.3 间施工时应有足够的照明设施;在危险地段应设置明显标志并要合理安排开挖顺序防止错挖或超挖
4 开挖有地下水位的基坑槽、沟时应根据当地工程地质资料实行措施降低地下水位
一般要降至开挖面以下 0
5m 然后才能开挖
5 施工机械进入现场所经过的道路、桥梁和卸车设施等应事先经过检查必要时要进展加固或加宽等准备工作
6 施工区域运行道路的布置应根据作业区域工程的大小、机械性能、运距和地形起伏等情况加以确定
7 在机械施工无法作业的部位和修整边坡坡度、清理槽底等均应装备人工进展

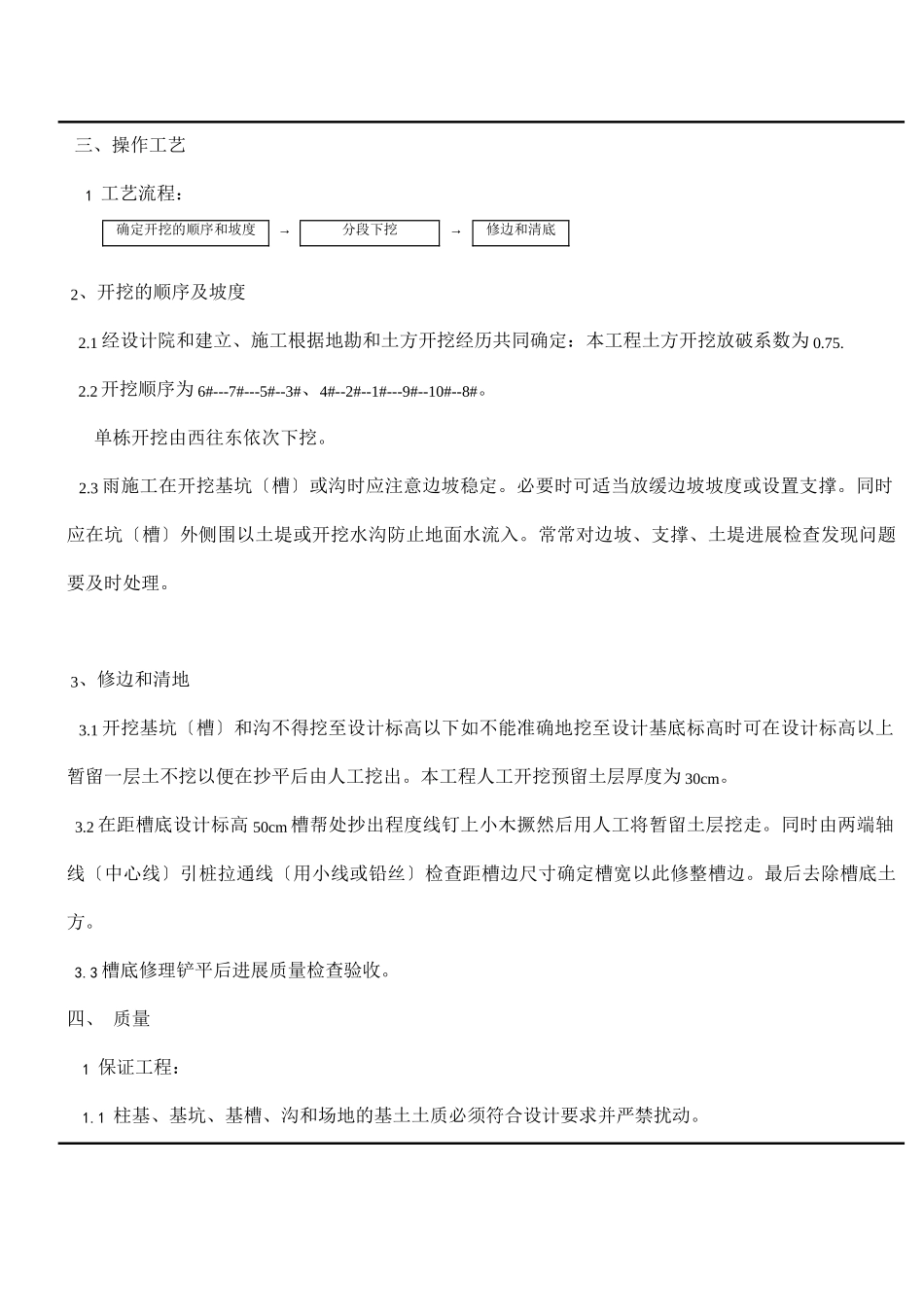

三、操作工艺1 工艺流程:确定开挖的顺序和坡度→分段下挖→修边和清底 2、开挖的顺序及坡度 2
1 经设计院和建立、施工根据地勘和土方开挖经历共同确定:本工程土方开挖放破系数为 0
2 开挖顺序为 6#---7#---5#--3#、4#--2#--1#---9#--10#--8#
单栋开挖由西往东依次下挖
3 雨施工在开挖基坑〔槽〕或沟时应注意边坡稳定
必要时可适当放缓边坡坡度或设置支撑
同时应在坑〔槽〕外侧围以土堤或开挖水沟防止地面水流入
