室内抹灰技术交底

室内抹灰技术交底_第1页
1/5
室内抹灰技术交底_第2页
2/5
室内抹灰技术交底_第3页
3/5

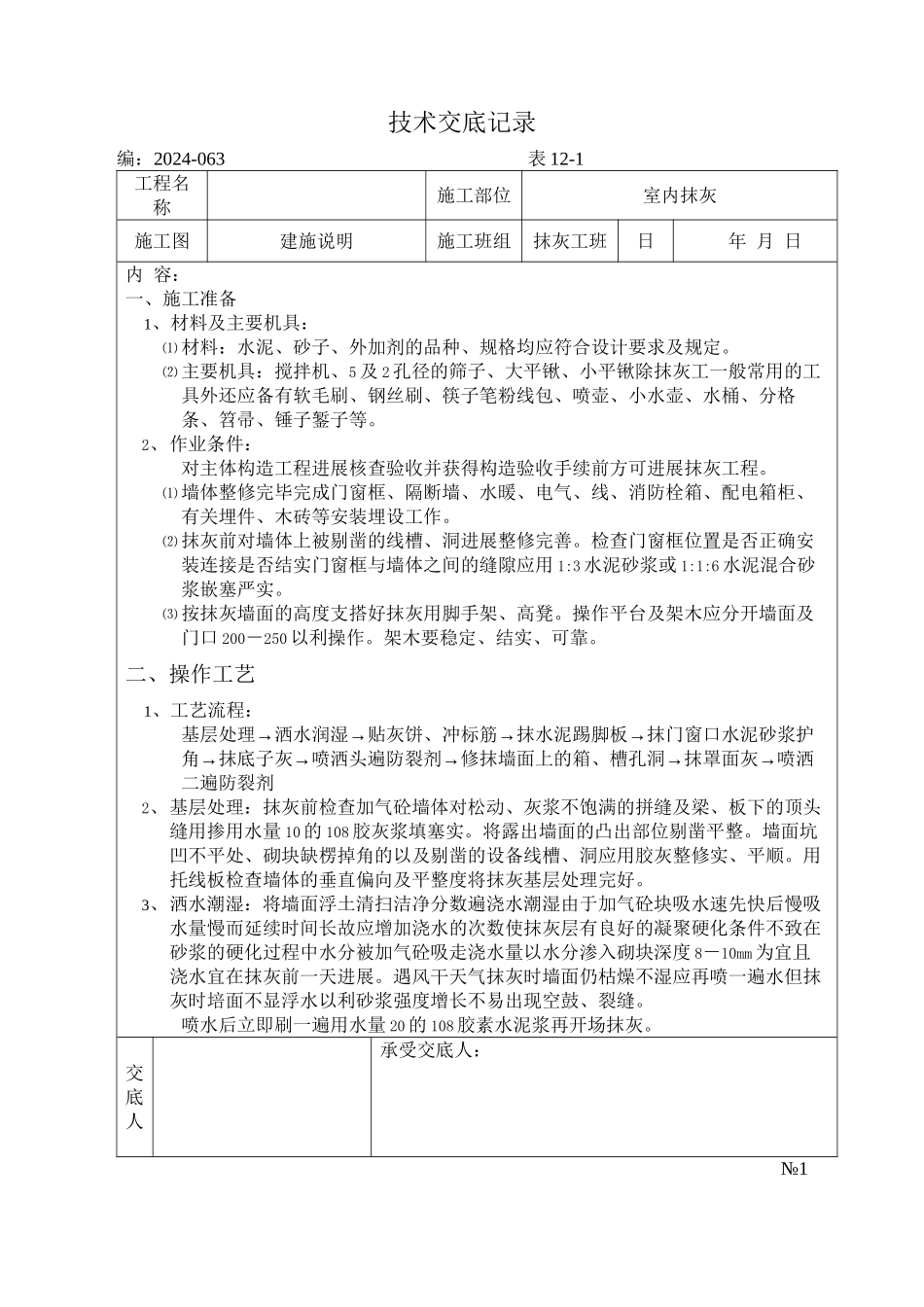

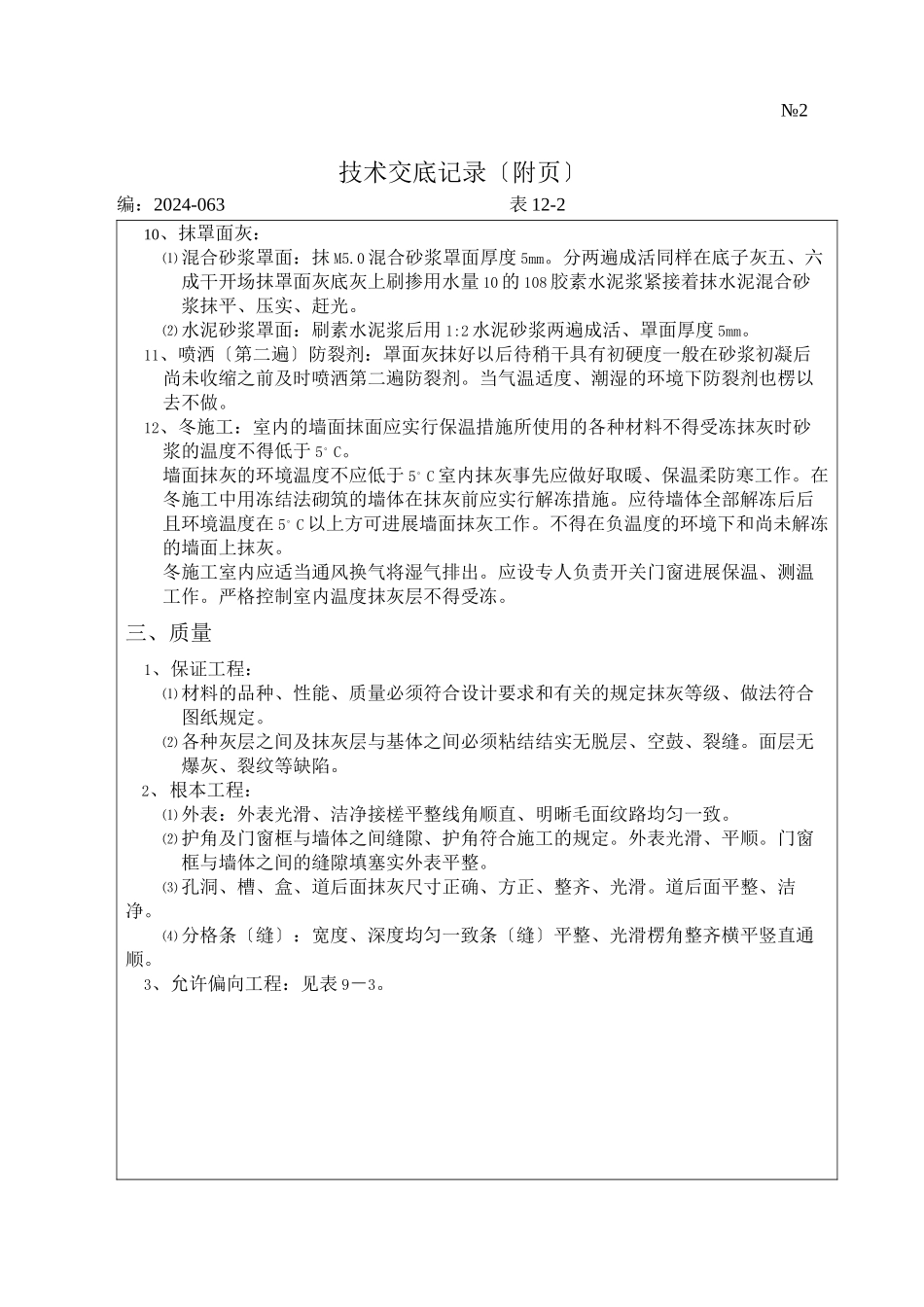

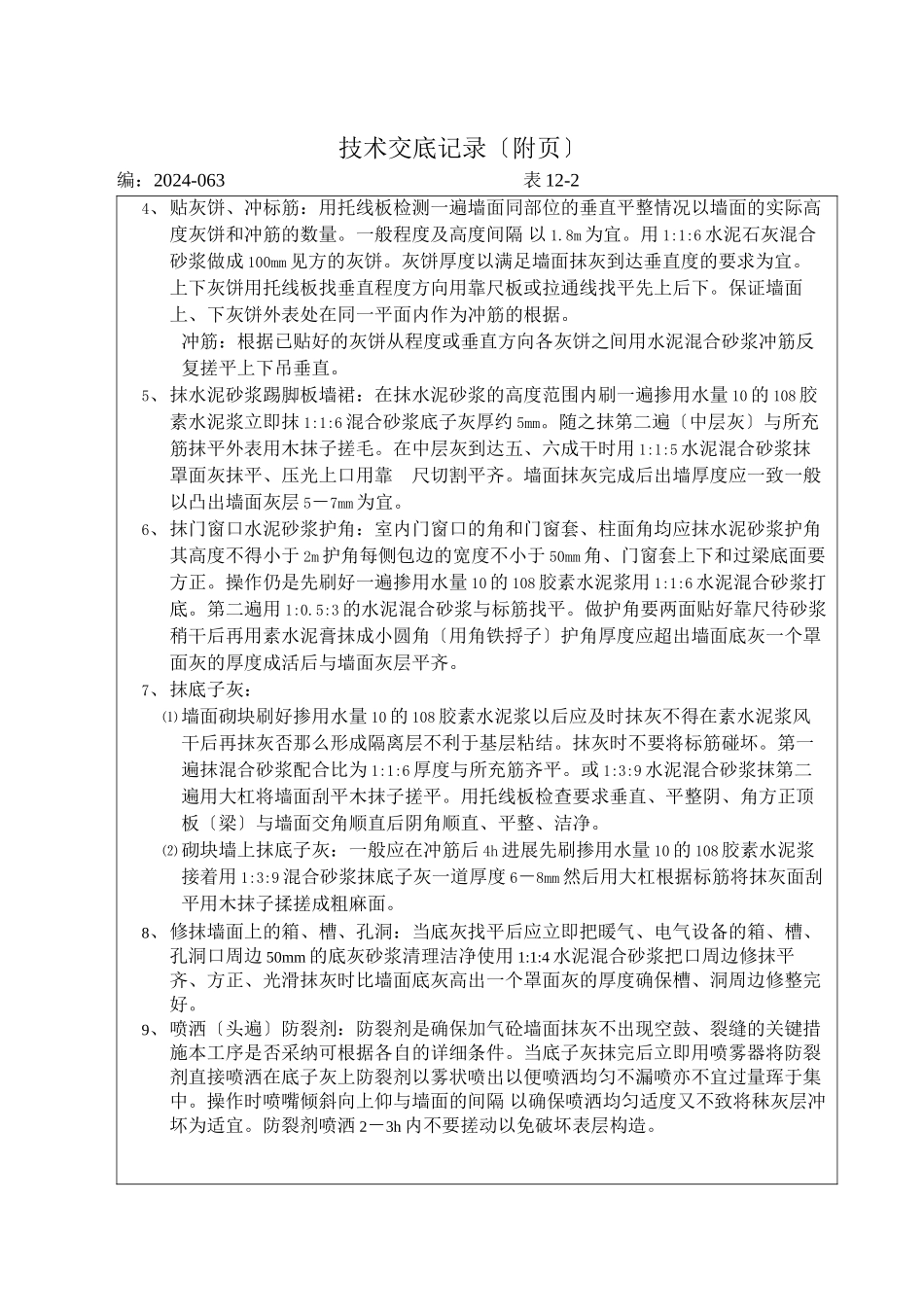

技术交底记录编:2024-063 表 12-1工程名称施工部位室内抹灰施工图建施说明施工班组抹灰工班日 年 月 日 内 容:一、施工准备1、材料及主要机具:⑴ 材料:水泥、砂子、外加剂的品种、规格均应符合设计要求及规定。⑵ 主要机具:搅拌机、5 及 2 孔径的筛子、大平锹、小平锹除抹灰工一般常用的工具外还应备有软毛刷、钢丝刷、筷子笔粉线包、喷壶、小水壶、水桶、分格条、笤帚、锤子錾子等。2、作业条件:对主体构造工程进展核查验收并获得构造验收手续前方可进展抹灰工程。⑴ 墙体整修完毕完成门窗框、隔断墙、水暖、电气、线、消防栓箱、配电箱柜、有关埋件、木砖等安装埋设工作。⑵ 抹灰前对墙体上被剔凿的线槽、洞进展整修完善。检查门窗框位置是否正确安装连接是否结实门窗框与墙体之间的缝隙应用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆嵌塞严实。⑶ 按抹灰墙面的高度支搭好抹灰用脚手架、高凳。操作平台及架木应分开墙面及门口 200-250 以利操作。架木要稳定、结实、可靠。二、操作工艺1、工艺流程:基层处理→→→→洒水润湿贴灰饼、冲标筋抹水泥踢脚板抹门窗口水泥砂浆护→→→→→角抹底子灰喷洒头遍防裂剂修抹墙面上的箱、槽孔洞抹罩面灰喷洒二遍防裂剂2、基层处理:抹灰前检查加气砼墙体对松动、灰浆不饱满的拼缝及梁、板下的顶头缝用掺用水量 10 的 108 胶灰浆填塞实。将露出墙面的凸出部位剔凿平整。墙面坑凹不平处、砌块缺楞掉角的以及剔凿的设备线槽、洞应用胶灰整修实、平顺。用托线板检查墙体的垂直偏向及平整度将抹灰基层处理完好。3、洒水潮湿:将墙面浮土清扫洁净分数遍浇水潮湿由于加气砼块吸水速先快后慢吸水量慢而延续时间长故应增加浇水的次数使抹灰层有良好的凝聚硬化条件不致在砂浆的硬化过程中水分被加气砼吸走浇水量以水分渗入砌块深度 8-10mm 为宜且浇水宜在抹灰前一天进展。遇风干天气抹灰时墙面仍枯燥不湿应再喷一遍水但抹灰时培面不显浮水以利砂浆强度增长不易出现空鼓、裂缝。喷水后立即刷一遍用水量 20 的 108 胶素水泥浆再开场抹灰。 交底人承受交底人:№1技术交底记录〔附页〕编:2024-063 表 12-24、贴灰饼、冲标筋:用托线板检测一遍墙面同部位的垂直平整情况以墙面的实际高 度灰饼和冲筋的数量。一般程度及高度间隔 以 1.8m 为宜。用 1:1:6 水泥石灰混合砂浆做成 100mm 见方的灰饼。灰饼厚度以满足墙面抹灰到达垂直度的要求为宜。上下灰饼用托线板找垂直程度方向...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

室内抹灰技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
