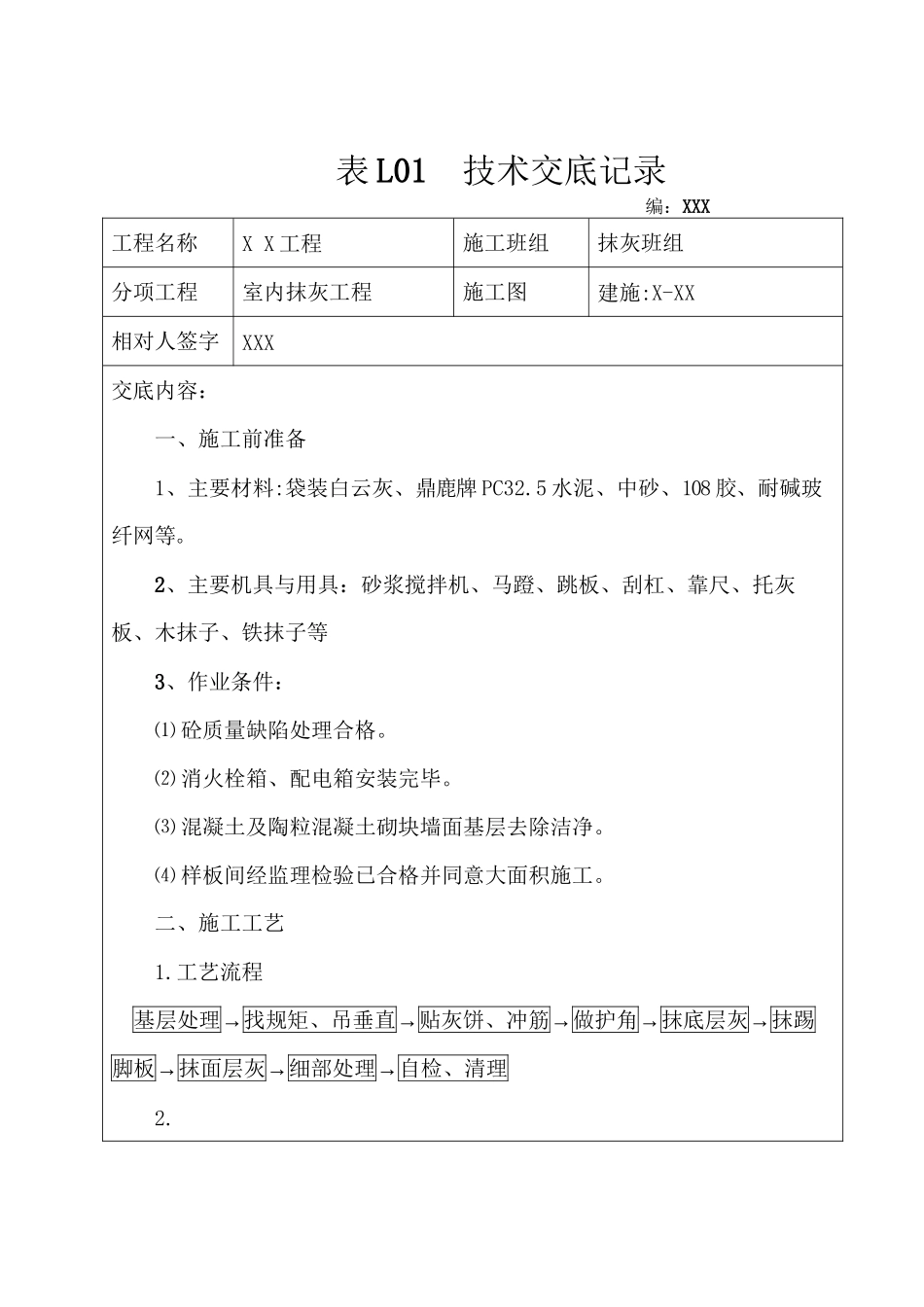

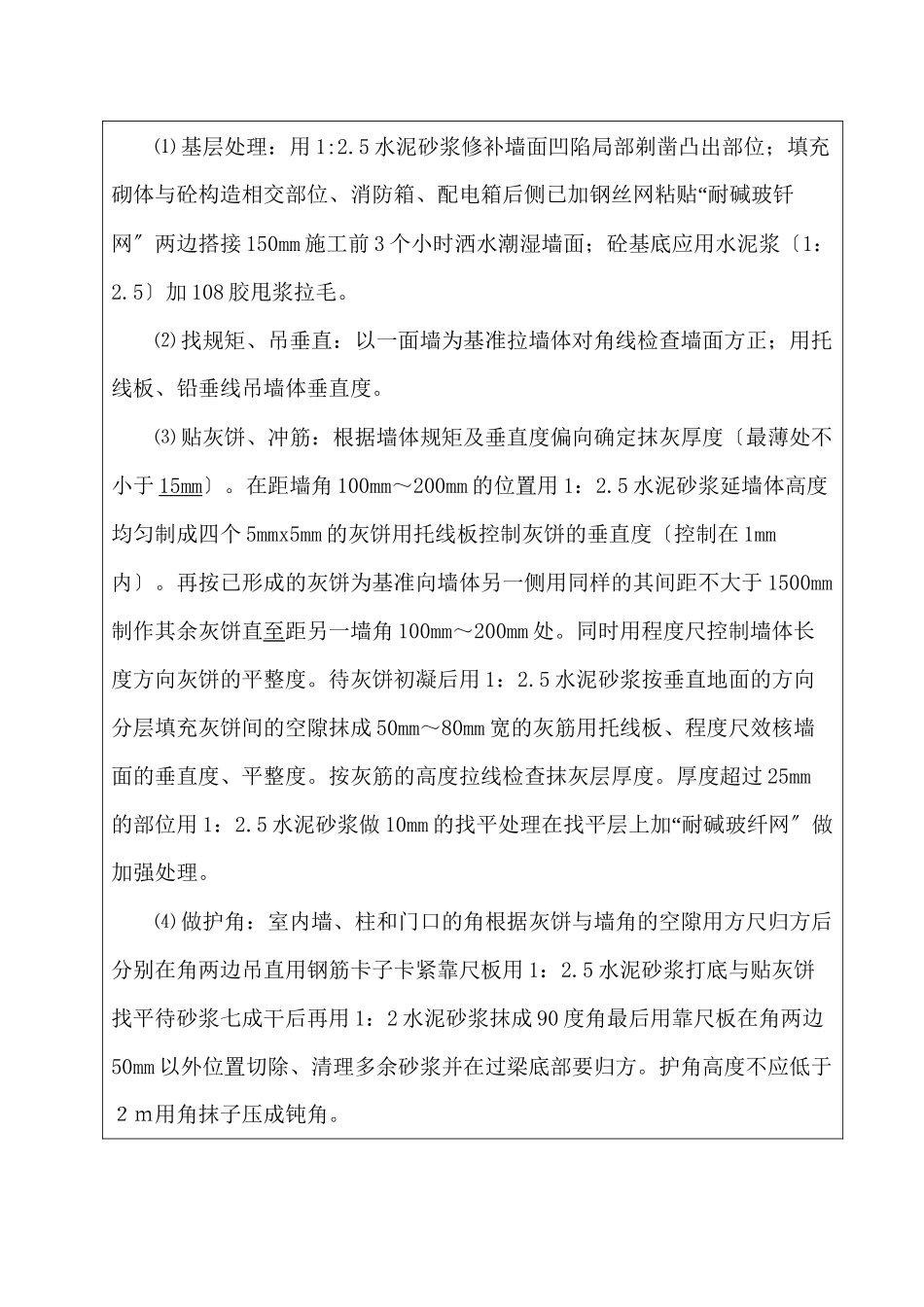

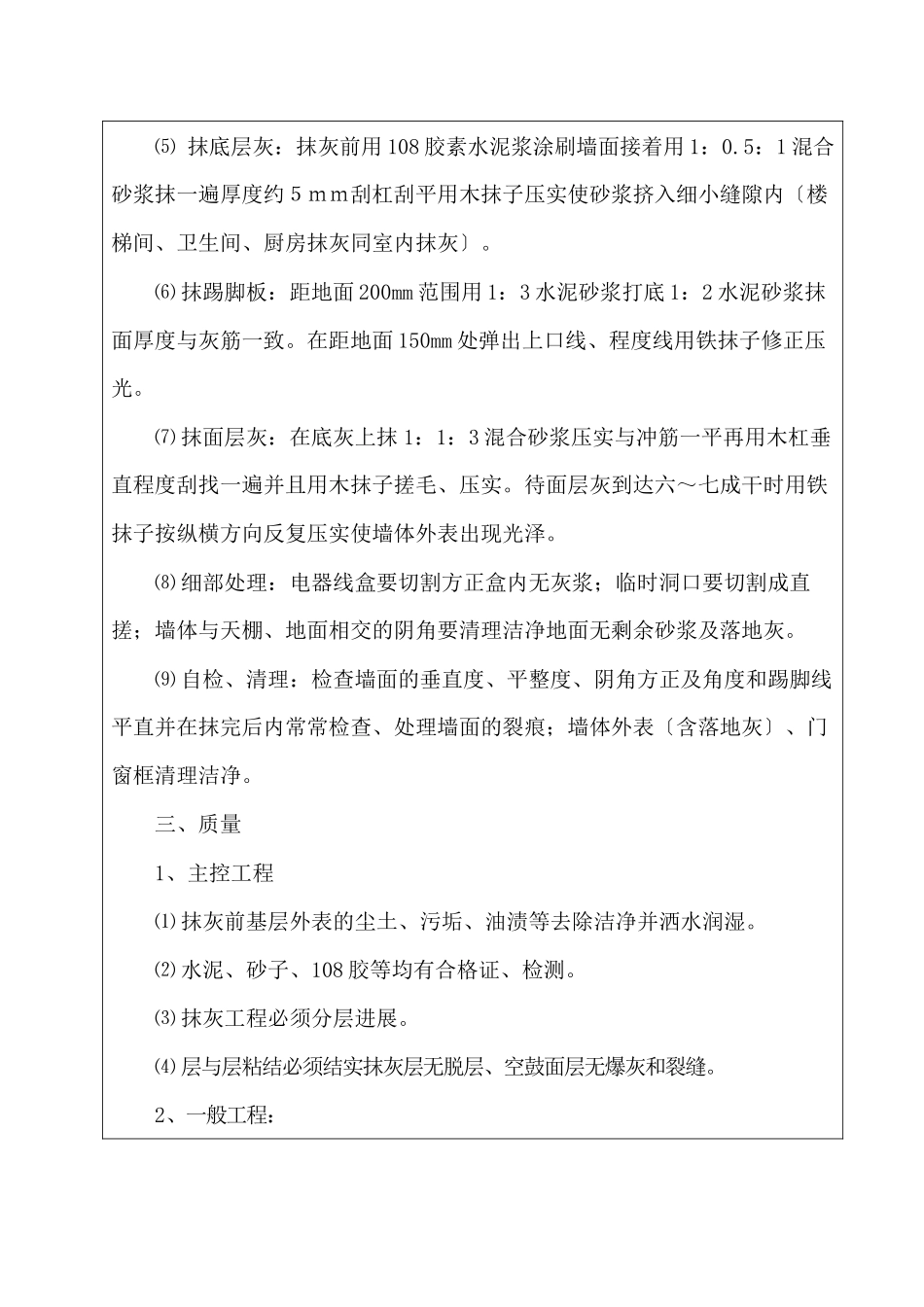

表 L01 技术交底记录 编:XXX工程名称X X 工程施工班组抹灰班组分项工程室内抹灰工程施工图建施:X-XX相对人签字XXX交底内容:一、施工前准备1、主要材料:袋装白云灰、鼎鹿牌 PC32.5 水泥、中砂、108 胶、耐碱玻纤网等。2、主要机具与用具:砂浆搅拌机、马蹬、跳板、刮杠、靠尺、托灰板、木抹子、铁抹子等3、作业条件:⑴ 砼质量缺陷处理合格。⑵ 消火栓箱、配电箱安装完毕。⑶ 混凝土及陶粒混凝土砌块墙面基层去除洁净。⑷ 样板间经监理检验已合格并同意大面积施工。二、施工工艺1.工艺流程基层处理→找规矩、吊垂直→贴灰饼、冲筋→做护角→抹底层灰→抹踢脚板→抹面层灰→细部处理→自检、清理2.⑴ 基层处理:用 1:2.5 水泥砂浆修补墙面凹陷局部剃凿凸出部位;填充“砌体与砼构造相交部位、消防箱、配电箱后侧已加钢丝网粘贴 耐碱玻钎网〞两边搭接 150mm 施工前 3 个小时洒水潮湿墙面;砼基底应用水泥浆〔1:2.5〕加 108 胶甩浆拉毛。⑵ 找规矩、吊垂直:以一面墙为基准拉墙体对角线检查墙面方正;用托线板、铅垂线吊墙体垂直度。⑶ 贴灰饼、冲筋:根据墙体规矩及垂直度偏向确定抹灰厚度〔最薄处不小于 15mm〕。在距墙角 100mm~200mm 的位置用 1:2.5 水泥砂浆延墙体高度均匀制成四个 5mmx5mm 的灰饼用托线板控制灰饼的垂直度〔控制在 1mm内〕。再按已形成的灰饼为基准向墙体另一侧用同样的其间距不大于 1500mm制作其余灰饼直至距另一墙角 100mm~200mm 处。同时用程度尺控制墙体长度方向灰饼的平整度。待灰饼初凝后用 1:2.5 水泥砂浆按垂直地面的方向分层填充灰饼间的空隙抹成 50mm~80mm 宽的灰筋用托线板、程度尺效核墙面的垂直度、平整度。按灰筋的高度拉线检查抹灰层厚度。厚度超过 25mm的部位用 1:2.5 水泥砂浆做 10mm“的找平处理在找平层上加 耐碱玻纤网〞做加强处理。⑷ 做护角:室内墙、柱和门口的角根据灰饼与墙角的空隙用方尺归方后分别在角两边吊直用钢筋卡子卡紧靠尺板用 1:2.5 水泥砂浆打底与贴灰饼找平待砂浆七成干后再用 1:2 水泥砂浆抹成 90 度角最后用靠尺板在角两边50mm 以外位置切除、清理多余砂浆并在过梁底部要归方。护角高度不应低于2m用角抹子压成钝角。⑸ 抹底层灰:抹灰前用 108 胶素水泥浆涂刷墙面接着用 1:0.5:1 混合砂浆抹一遍厚度约5mm刮杠刮平用木抹子压实使砂浆挤入细小缝隙内〔楼梯间、卫生间、厨房抹灰同室内抹灰〕。⑹ 抹踢脚板:距...
