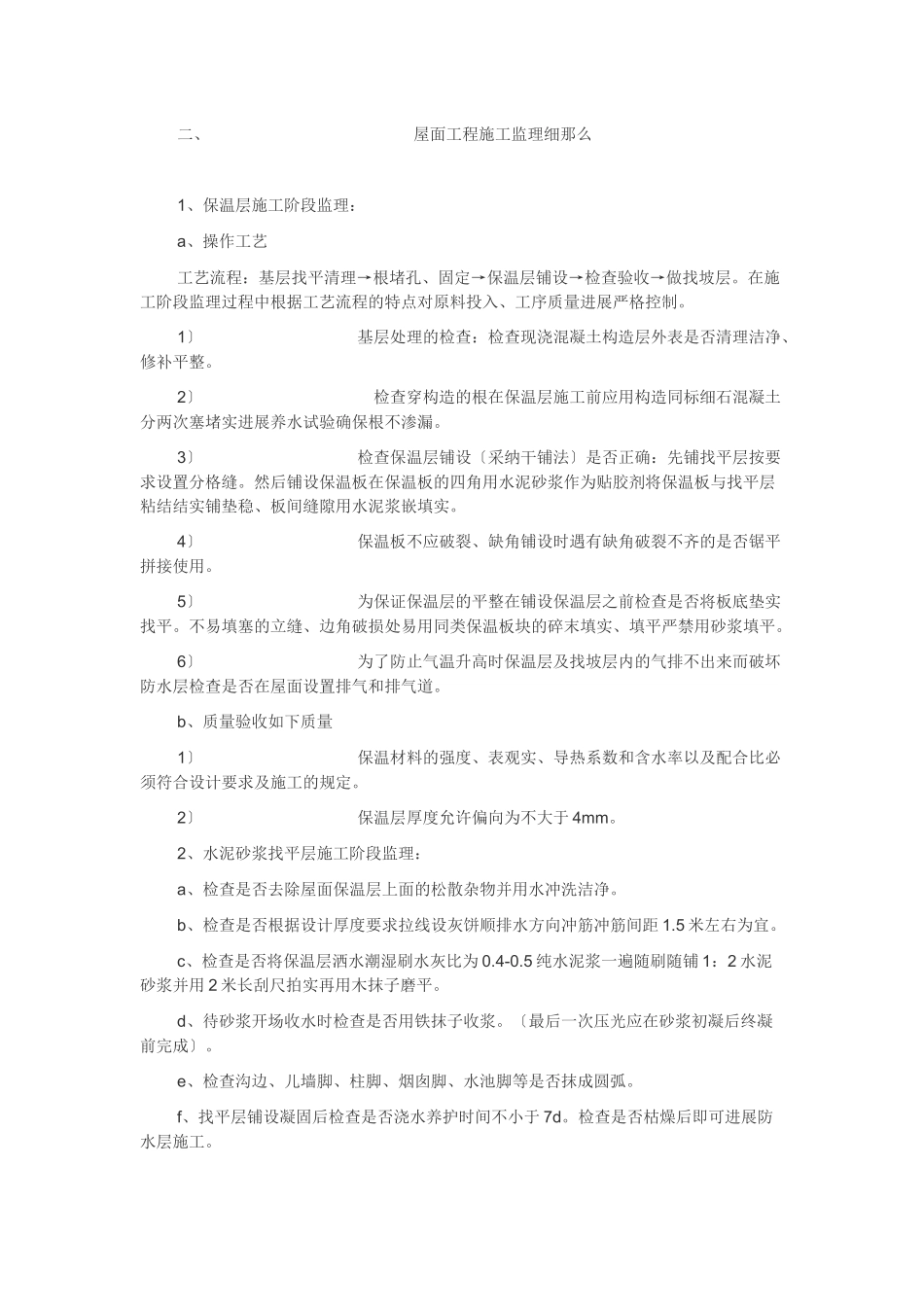

二、 屋面工程施工监理细那么 1、保温层施工阶段监理:a、操作工艺工艺流程:基层找平清理→根堵孔、固定→保温层铺设→检查验收→做找坡层
在施工阶段监理过程中根据工艺流程的特点对原料投入、工序质量进展严格控制
1〕 基层处理的检查:检查现浇混凝土构造层外表是否清理洁净、修补平整
2〕 检查穿构造的根在保温层施工前应用构造同标细石混凝土分两次塞堵实进展养水试验确保根不渗漏
3〕 检查保温层铺设〔采纳干铺法〕是否正确:先铺找平层按要求设置分格缝
然后铺设保温板在保温板的四角用水泥砂浆作为贴胶剂将保温板与找平层粘结结实铺垫稳、板间缝隙用水泥浆嵌填实
4〕 保温板不应破裂、缺角铺设时遇有缺角破裂不齐的是否锯平拼接使用
5〕 为保证保温层的平整在铺设保温层之前检查是否将板底垫实找平
不易填塞的立缝、边角破损处易用同类保温板块的碎末填实、填平严禁用砂浆填平
6〕 为了防止气温升高时保温层及找坡层内的气排不出来而破坏防水层检查是否在屋面设置排气和排气道
b、质量验收如下质量1〕 保温材料的强度、表观实、导热系数和含水率以及配合比必须符合设计要求及施工的规定
2〕 保温层厚度允许偏向为不大于 4mm
2、水泥砂浆找平层施工阶段监理:a、检查是否去除屋面保温层上面的松散杂物并用水冲洗洁净
b、检查是否根据设计厚度要求拉线设灰饼顺排水方向冲筋冲筋间距 1
5 米左右为宜
c、检查是否将保温层洒水潮湿刷水灰比为 0
5 纯水泥浆一遍随刷随铺 1:2 水泥砂浆并用 2 米长刮尺拍实再用木抹子磨平
d、待砂浆开场收水时检查是否用铁抹子收浆
〔最后一次压光应在砂浆初凝后终凝前完成〕
e、检查沟边、儿墙脚、柱脚、烟囱脚、水池脚等是否抹成圆弧
f、找平层铺设凝固后检查是否浇水养护时间不小于 7d
检查是否枯燥后即可进展防水层施工

3、聚氯乙烯丙纶复合防水卷材施工阶段监理〔1〕施工作业准备的检查是否做
