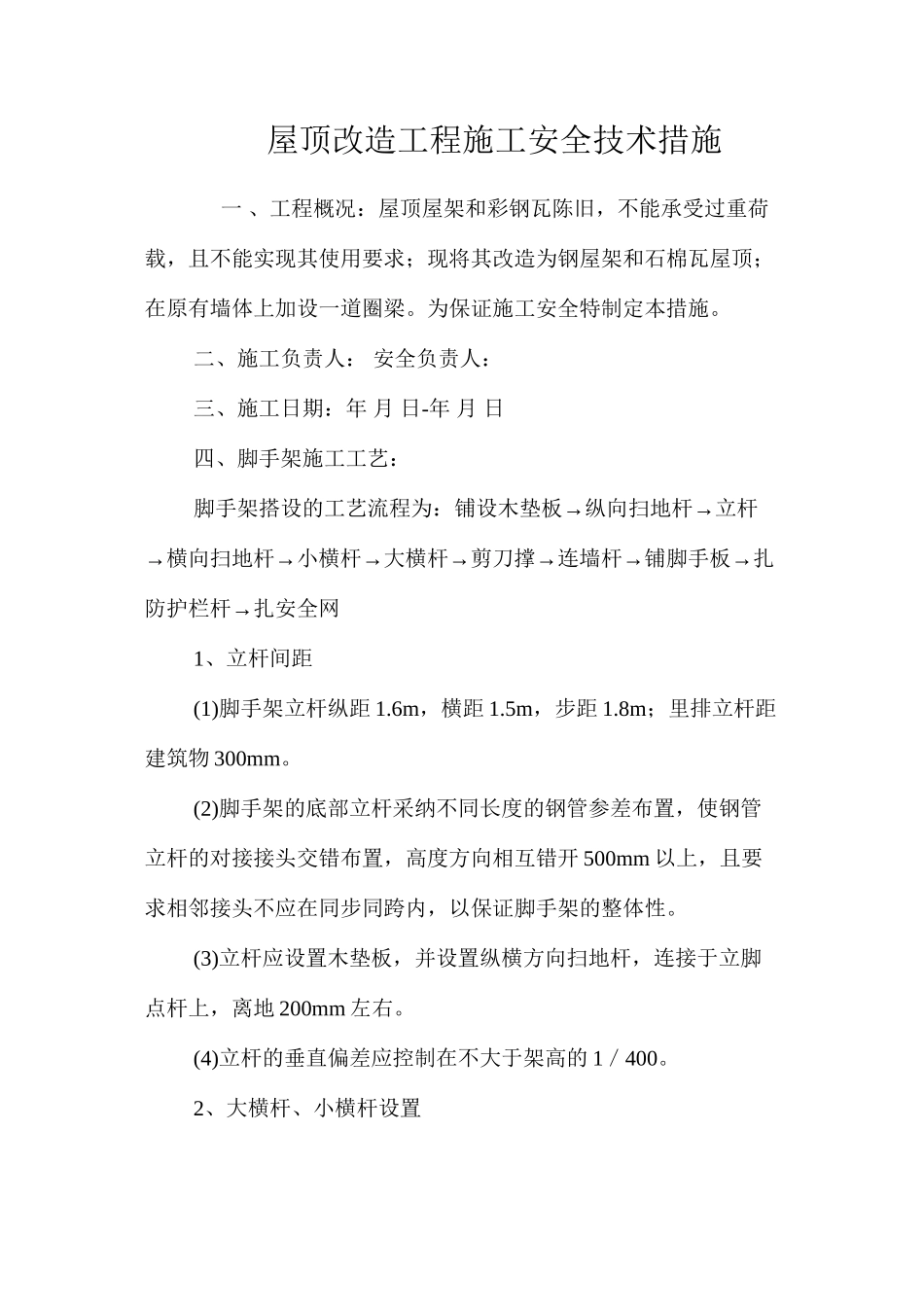

屋顶改造工程施工安全技术措施 一 、工程概况:屋顶屋架和彩钢瓦陈旧,不能承受过重荷载,且不能实现其使用要求;现将其改造为钢屋架和石棉瓦屋顶;在原有墙体上加设一道圈梁
为保证施工安全特制定本措施
二、施工负责人: 安全负责人: 三、施工日期:年 月 日- 年 月 日 四、脚手架施工工艺: →→脚手架搭设的工艺流程为:铺设木垫板纵向扫地杆立杆→→→→→→→横向扫地杆小横杆大横杆剪刀撑连墙杆铺脚手板扎→防护栏杆扎安全网 1、立杆间距 (1)脚手架立杆纵距 1
6m,横距 1
5m,步距 1
8m;里排立杆距建筑物 300mm
(2)脚手架的底部立杆采纳不同长度的钢管参差布置,使钢管立杆的对接接头交错布置,高度方向相互错开 500mm 以上,且要求相邻接头不应在同步同跨内,以保证脚手架的整体性
(3)立杆应设置木垫板,并设置纵横方向扫地杆,连接于立脚点杆上,离地 200mm 左右
(4)立杆的垂直偏差应控制在不大于架高的 1/400

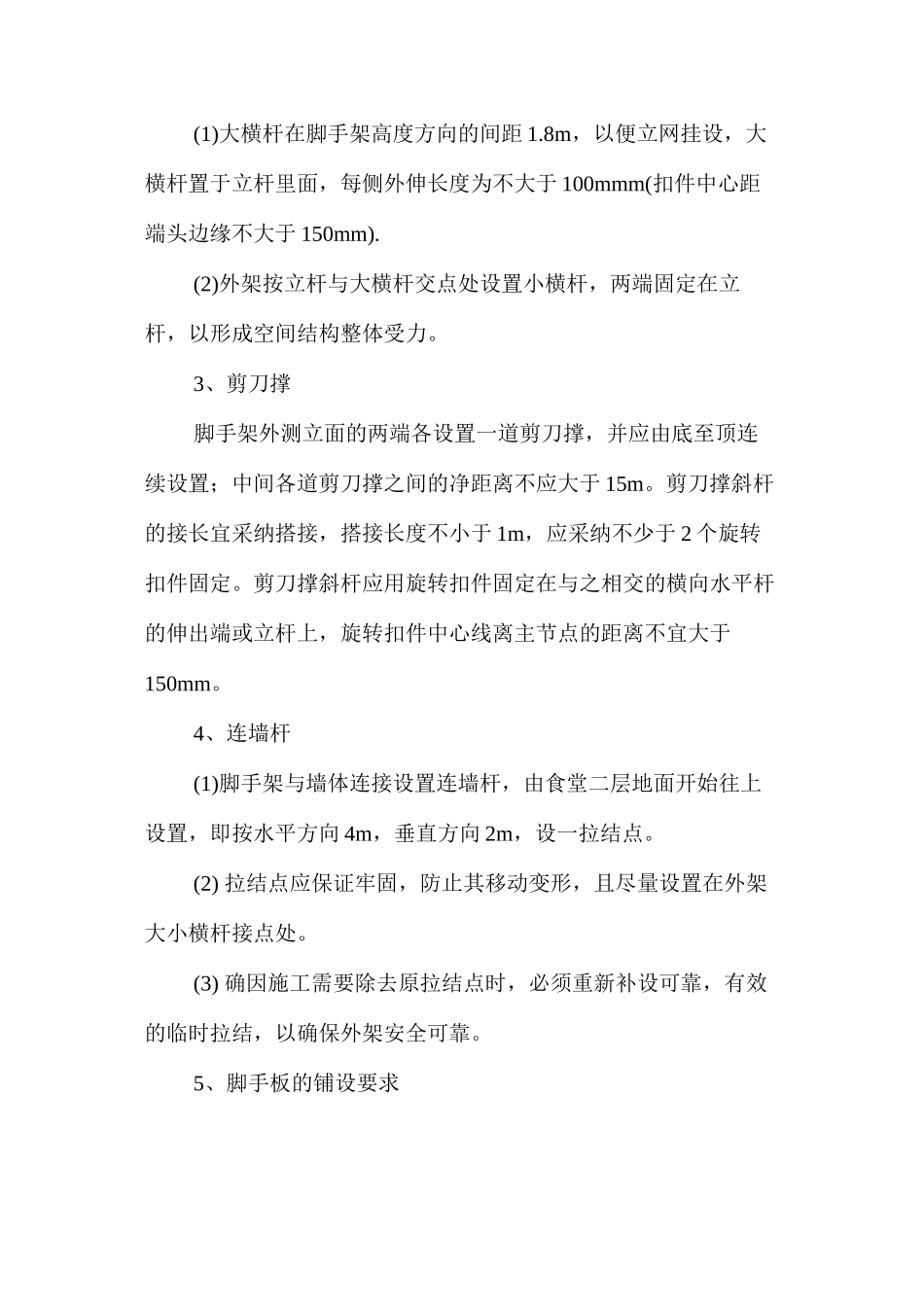

2、大横杆、小横杆设置 (1)大横杆在脚手架高度方向的间距 1
8m,以便立网挂设,大横杆置于立杆里面,每侧外伸长度为不大于 100mmm(扣件中心距端头边缘不大于 150mm)
(2)外架按立杆与大横杆交点处设置小横杆,两端固定在立杆,以形成空间结构整体受力
3、剪刀撑 脚手架外测立面的两端各设置一道剪刀撑,并应由底至顶连续设置;中间各道剪刀撑之间的净距离不应大于 15m
剪刀撑斜杆的接长宜采纳搭接,搭接长度不小于 1m,应采纳不少于 2 个旋转扣件固定
剪刀撑斜杆应用旋转扣件固定在与之相交的横向水平杆的伸出端或立杆上,旋转扣件中心线离主节点的距离不宜大于150mm
4、连墙杆 (1)脚手架与墙体连接设置连墙杆,由食堂二层地面开始往上设置,即按水平方向 4m,垂直方向 2m,设一拉结点

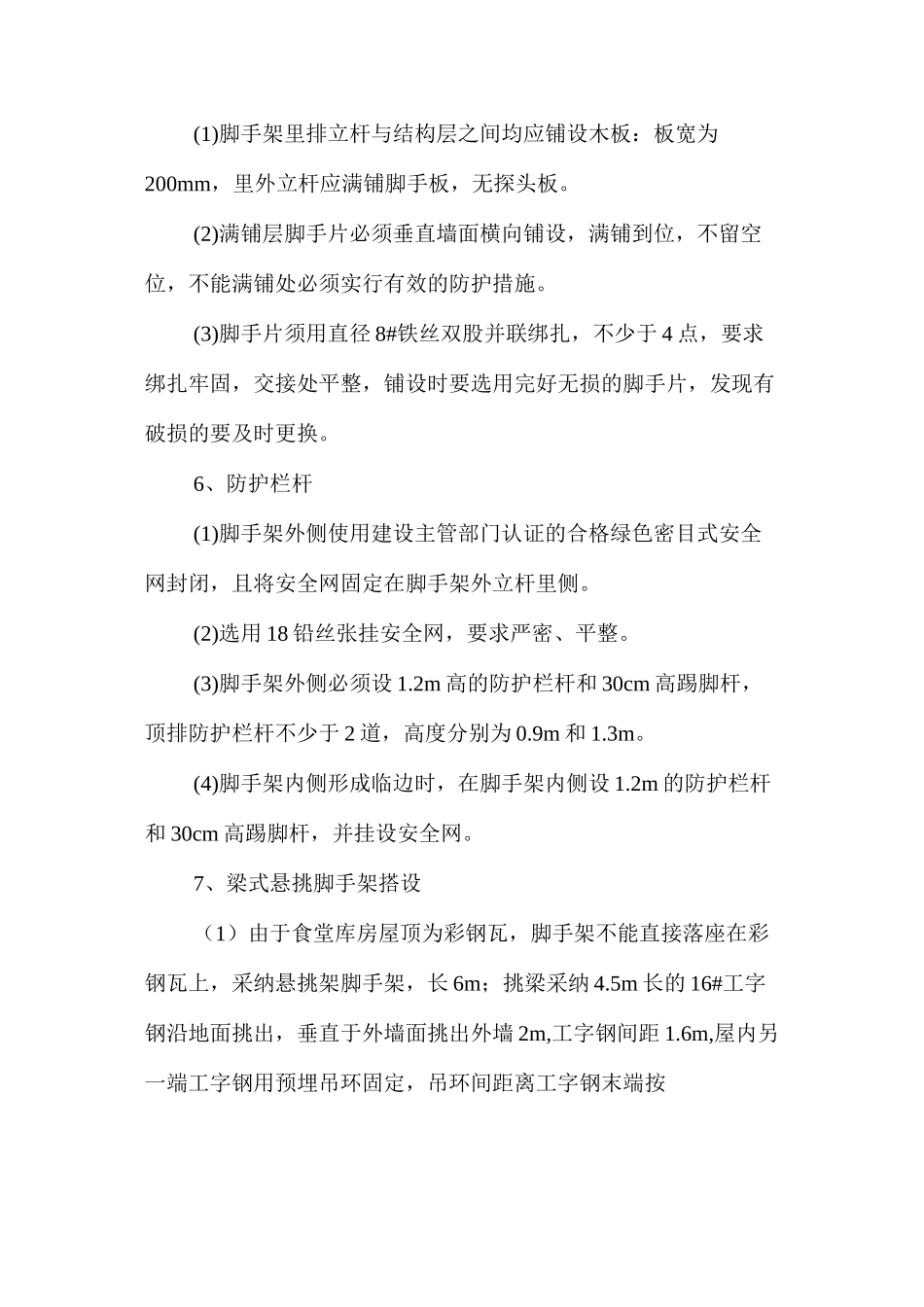

(2) 拉结点应保证牢固,防止其移动变形,且尽
