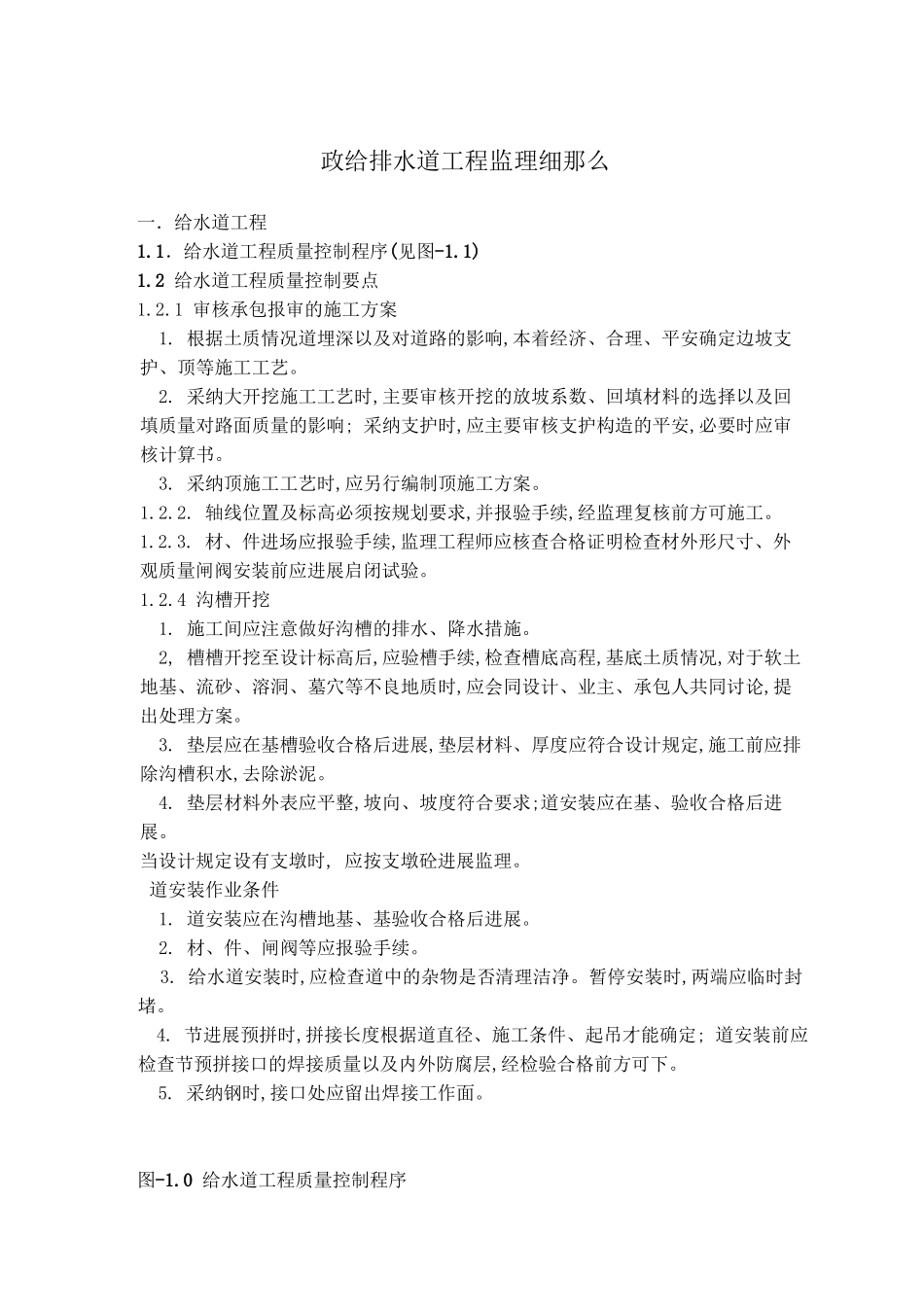

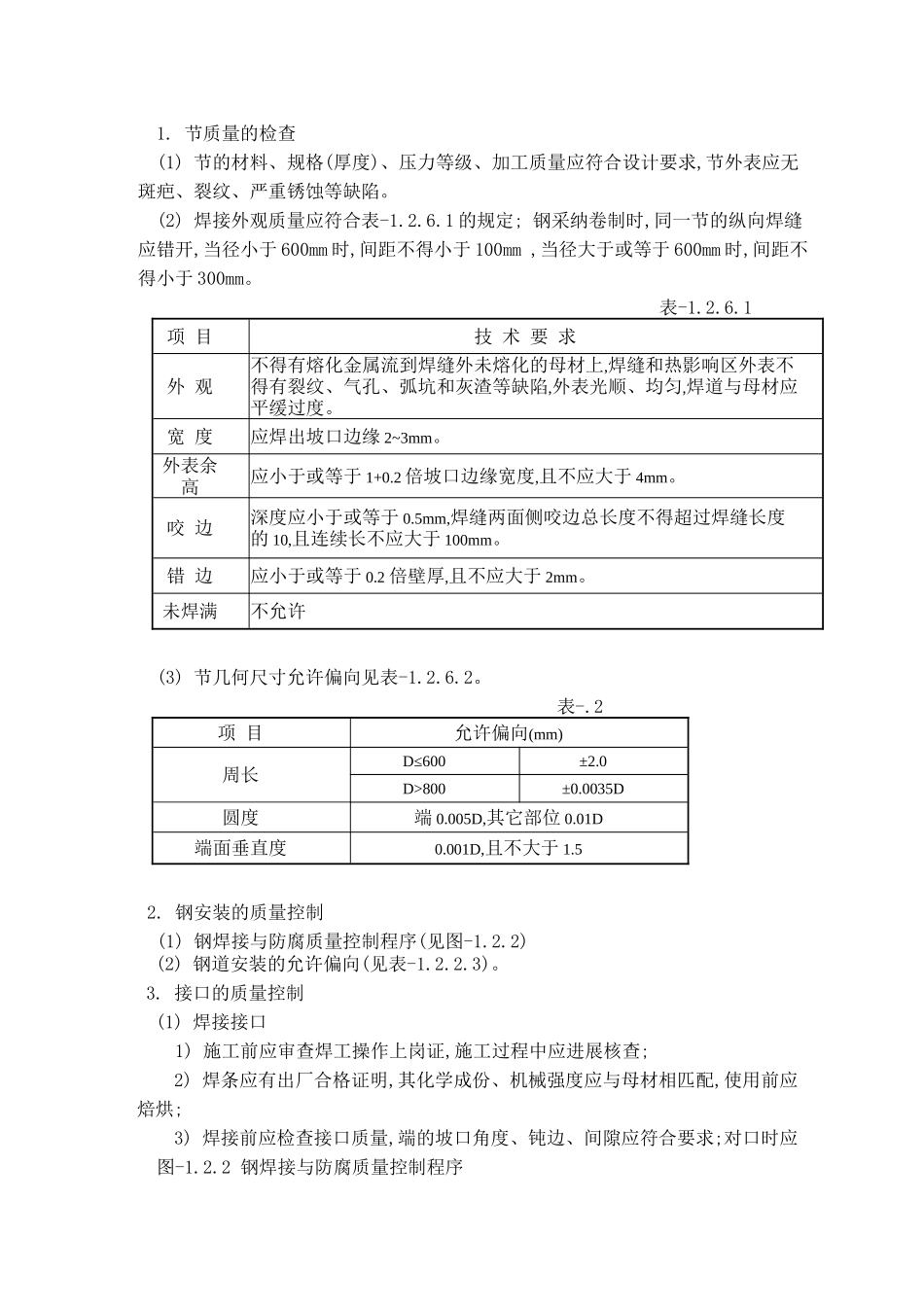

政给排水道工程监理细那么 一.给水道工程1.1.给水道工程质量控制程序(见图-1.1)1.2 给水道工程质量控制要点 1.2.1 审核承包报审的施工方案 1. 根据土质情况道埋深以及对道路的影响,本着经济、合理、平安确定边坡支护、顶等施工工艺。 2. 采纳大开挖施工工艺时,主要审核开挖的放坡系数、回填材料的选择以及回填质量对路面质量的影响; 采纳支护时,应主要审核支护构造的平安,必要时应审核计算书。 3. 采纳顶施工工艺时,应另行编制顶施工方案。1.2.2. 轴线位置及标高必须按规划要求,并报验手续,经监理复核前方可施工。1.2.3. 材、件进场应报验手续,监理工程师应核查合格证明检查材外形尺寸、外观质量闸阀安装前应进展启闭试验。1.2.4 沟槽开挖 1. 施工间应注意做好沟槽的排水、降水措施。 2, 槽槽开挖至设计标高后,应验槽手续,检查槽底高程,基底土质情况,对于软土地基、流砂、溶洞、墓穴等不良地质时,应会同设计、业主、承包人共同讨论,提出处理方案。 3. 垫层应在基槽验收合格后进展,垫层材料、厚度应符合设计规定,施工前应排除沟槽积水,去除淤泥。 4. 垫层材料外表应平整,坡向、坡度符合要求;道安装应在基、验收合格后进展。当设计规定设有支墩时, 应按支墩砼进展监理。 道安装作业条件 1. 道安装应在沟槽地基、基验收合格后进展。 2. 材、件、闸阀等应报验手续。3. 给水道安装时,应检查道中的杂物是否清理洁净。暂停安装时,两端应临时封堵。4. 节进展预拼时,拼接长度根据道直径、施工条件、起吊才能确定; 道安装前应检查节预拼接口的焊接质量以及内外防腐层,经检验合格前方可下。 5. 采纳钢时, 接口处应留出焊接工作面。图-1.0 给水道工程质量控制程序 钢安装的质量控制 1. 节质量的检查 (1) 节的材料、规格(厚度)、压力等级、加工质量应符合设计要求,节外表应无斑疤、裂纹、严重锈蚀等缺陷。 (2) 焊接外观质量应符合表-1.2.6.1 的规定; 钢采纳卷制时,同一节的纵向焊缝应错开,当径小于 600mm 时,间距不得小于 100mm ,当径大于或等于 600mm 时,间距不得小于 300mm。 表-1.2.6.1 项 目 技 术 要 求 外 观不得有熔化金属流到焊缝外未熔化的母材上,焊缝和热影响区外表不得有裂纹、气孔、弧坑和灰渣等缺陷,外表光顺、均匀,焊道与母材应 平缓过度。 宽 度应焊出坡口边缘 2~3mm。外表余高应小于或等于 1+0.2 倍坡口边缘宽度,且不应大于 4mm。 咬 边深度应小于或等于 0.5mm,焊缝两...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政给排水管道工程监理细则

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
