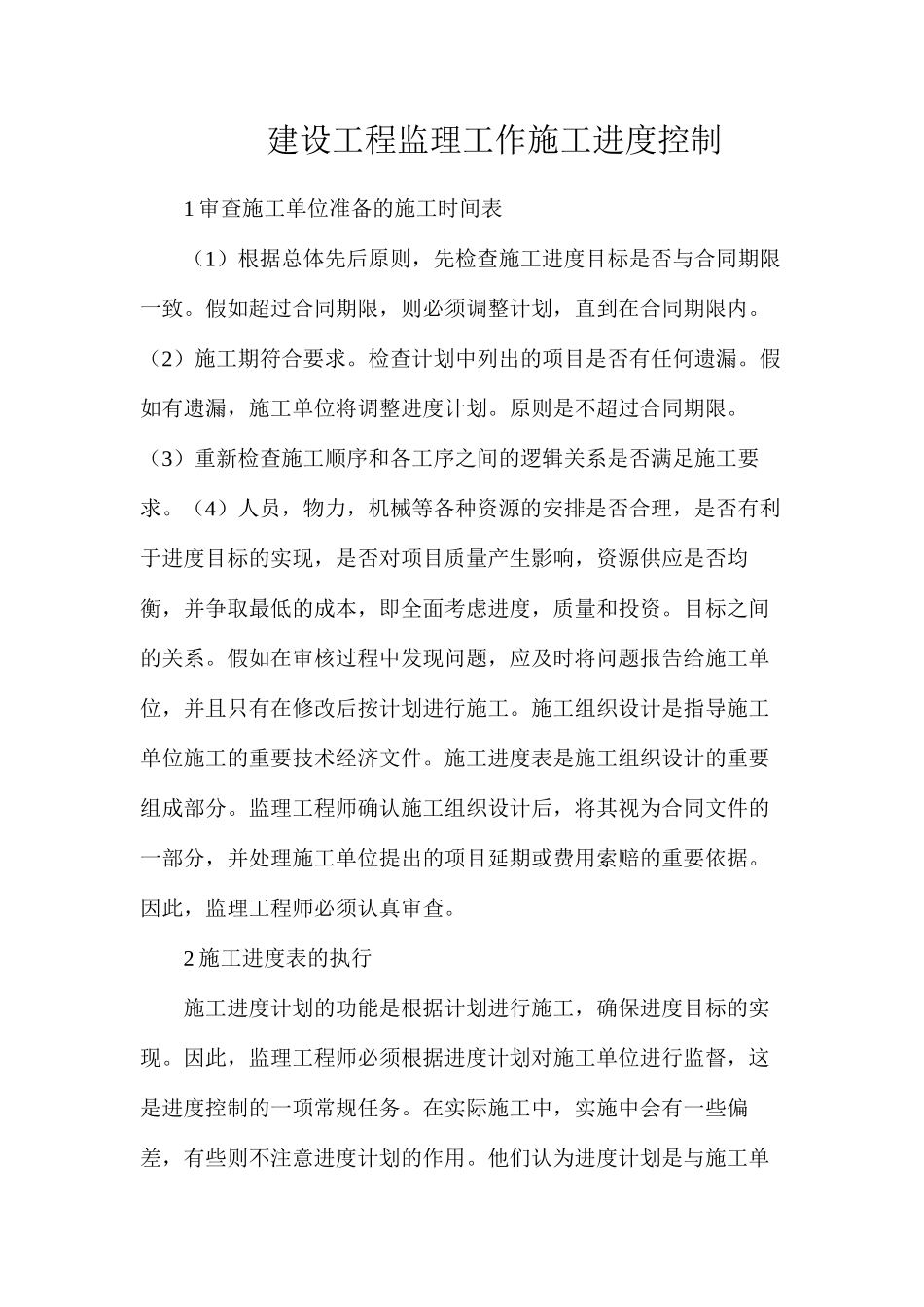

建设工程监理工作施工进度控制1 审查施工单位准备的施工时间表(1)根据总体先后原则,先检查施工进度目标是否与合同期限一致
假如超过合同期限,则必须调整计划,直到在合同期限内
(2)施工期符合要求
检查计划中列出的项目是否有任何遗漏
假如有遗漏,施工单位将调整进度计划
原则是不超过合同期限
(3)重新检查施工顺序和各工序之间的逻辑关系是否满足施工要求
(4)人员,物力,机械等各种资源的安排是否合理,是否有利于进度目标的实现,是否对项目质量产生影响,资源供应是否均衡,并争取最低的成本,即全面考虑进度,质量和投资
目标之间的关系
假如在审核过程中发现问题,应及时将问题报告给施工单位,并且只有在修改后按计划进行施工
施工组织设计是指导施工单位施工的重要技术经济文件
施工进度表是施工组织设计的重要组成部分
监理工程师确认施工组织设计后,将其视为合同文件的一部分,并处理施工单位提出的项目延期或费用索赔的重要依据
因此,监理工程师必须认真审查
2 施工进度表的执行施工进度计划的功能是根据计划进行施工,确保进度目标的实现
因此,监理工程师必须根据进度计划对施工单位进行监督,这是进度控制的一项常规任务
在实际施工中,实施中会有一些偏差,有些则不注意进度计划的作用
他们认为进度计划是与施工单位和监理单位打交道的
这个概念不利于大型复杂项目的目标控制

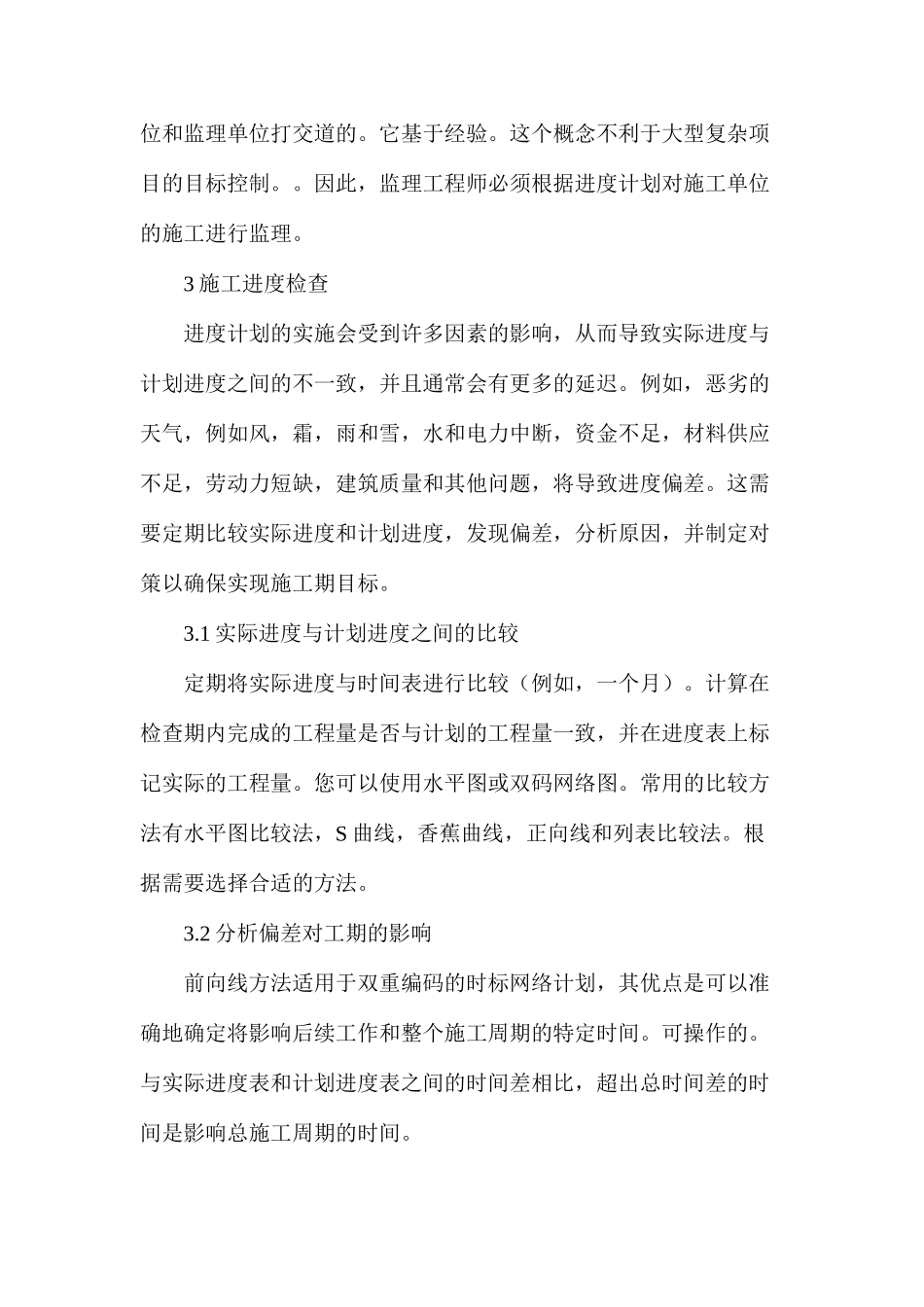

因此,监理工程师必须根据进度计划对施工单位的施工进行监理

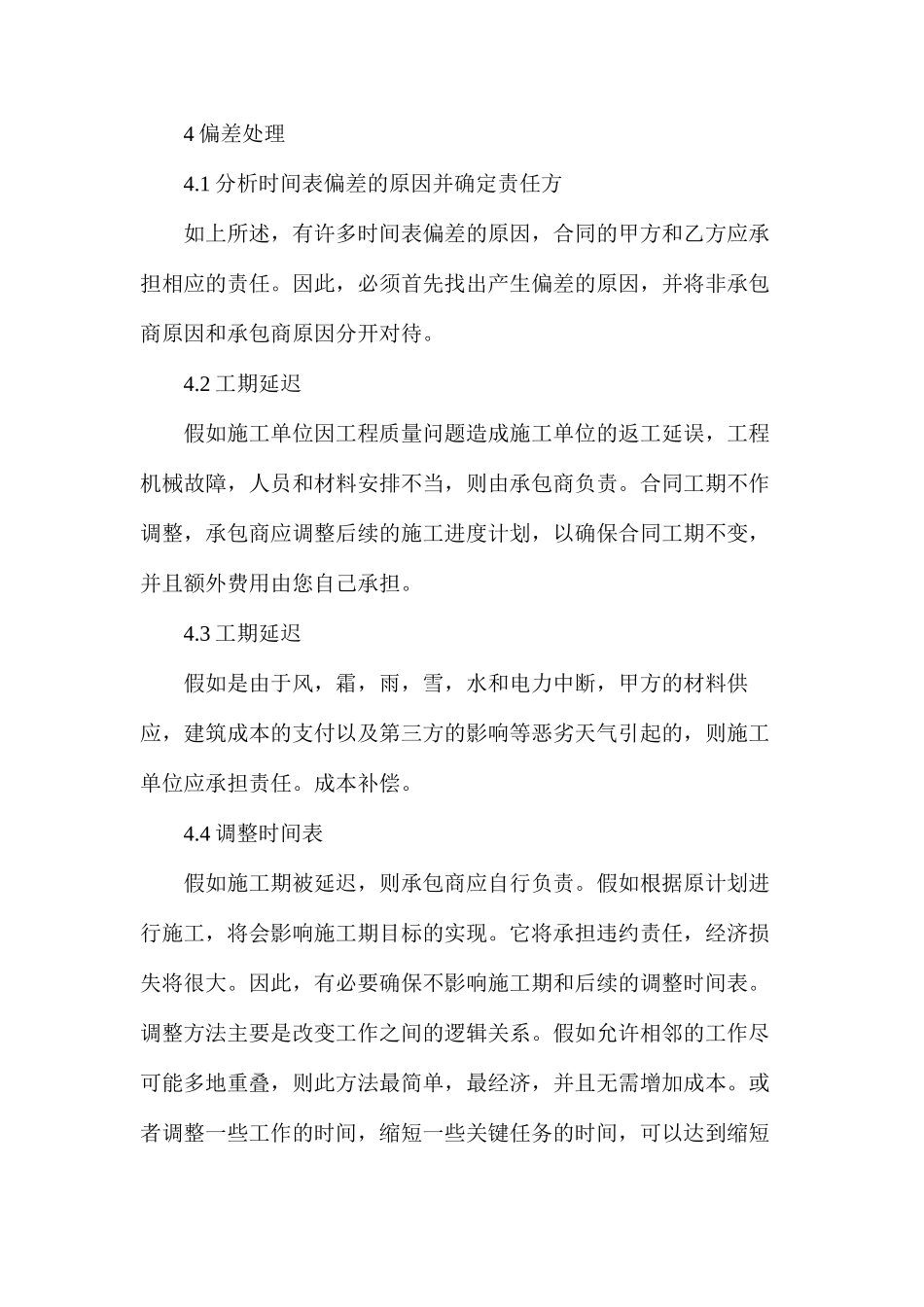

3 施工进度检查进度计划的实施会受到许多因素的影响,从而导致实际进度与计划进度之间的不一致,并且通常会有更多的延迟
例如,恶劣的天气,例如风,霜,雨和雪,水和电力中断,资金不足,材料供应不足,劳动力短缺,建筑质量和其他问题,将导致进度偏差
这需要定期比较实际进度和计划进度,发现偏差,分析原因,并制定对策以确保实现施工期目标
1 实际进度与计划进度之间的比较定期将实际进度与时
