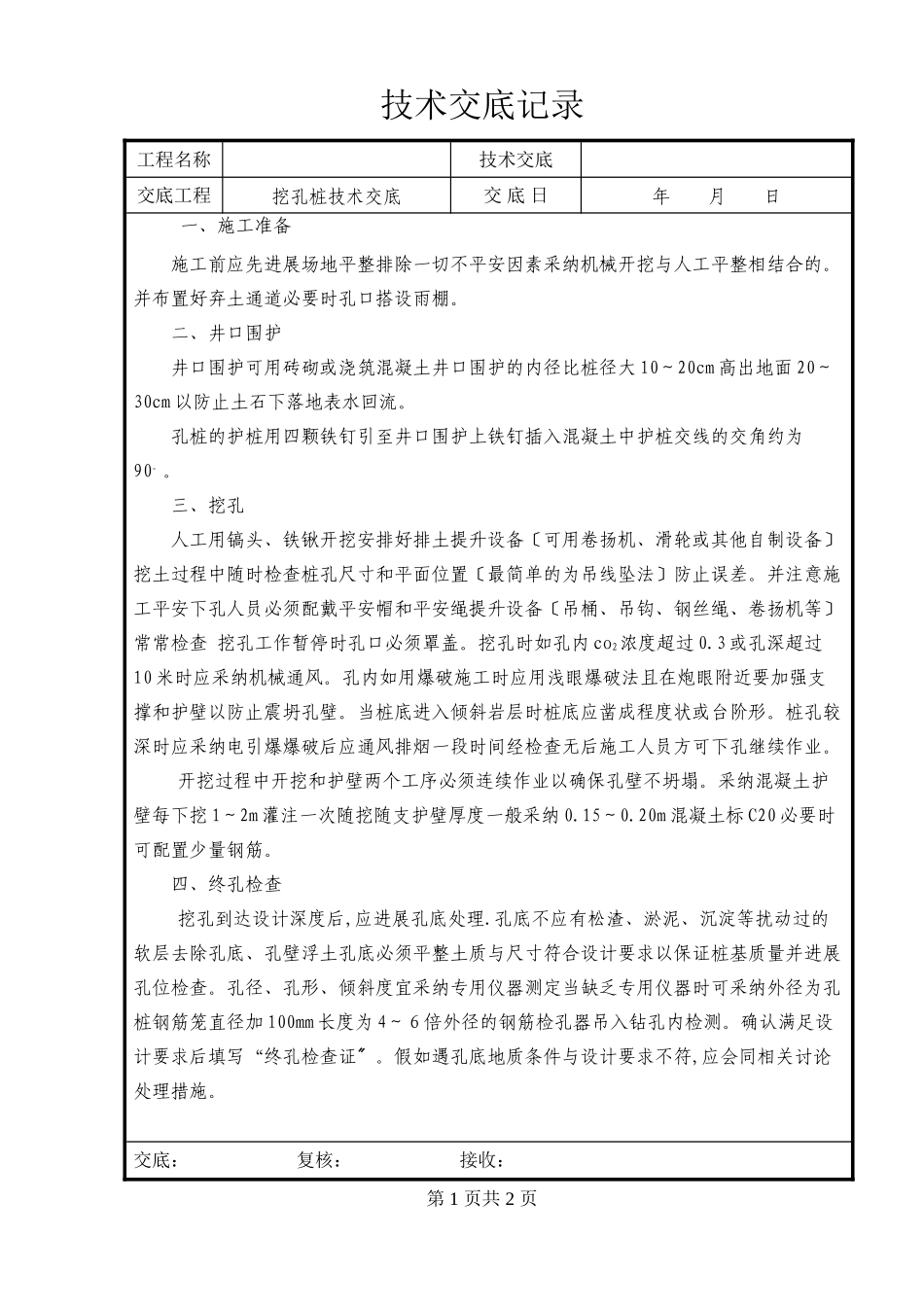

技术交底记录工程名称技术交底交底工程挖孔桩技术交底 交 底 日年 月 日 一、施工准备施工前应先进展场地平整排除一切不平安因素采纳机械开挖与人工平整相结合的
并布置好弃土通道必要时孔口搭设雨棚
二、井口围护井口围护可用砖砌或浇筑混凝土井口围护的内径比桩径大 10~20cm 高出地面 20~30cm 以防止土石下落地表水回流
孔桩的护桩用四颗铁钉引至井口围护上铁钉插入混凝土中护桩交线的交角约为90
三、挖孔人工用镐头、铁锹开挖安排好排土提升设备〔可用卷扬机、滑轮或其他自制设备〕挖土过程中随时检查桩孔尺寸和平面位置〔最简单的为吊线坠法〕防止误差
并注意施工平安下孔人员必须配戴平安帽和平安绳提升设备〔吊桶、吊钩、钢丝绳、卷扬机等〕常常检查 挖孔工作暂停时孔口必须罩盖
挖孔时如孔内 co2浓度超过 0
3 或孔深超过10 米时应采纳机械通风
孔内如用爆破施工时应用浅眼爆破法且在炮眼附近要加强支撑和护壁以防止震坍孔壁
当桩底进入倾斜岩层时桩底应凿成程度状或台阶形
桩孔较深时应采纳电引爆爆破后应通风排烟一段时间经检查无后施工人员方可下孔继续作业
开挖过程中开挖和护壁两个工序必须连续作业以确保孔壁不坍塌
采纳混凝土护壁每下挖 1~2m 灌注一次随挖随支护壁厚度一般采纳 0
20m 混凝土标 C20 必要时可配置少量钢筋
四、终孔检查挖孔到达设计深度后,应进展孔底处理
孔底不应有松渣、淤泥、沉淀等扰动过的软层去除孔底、孔壁浮土孔底必须平整土质与尺寸符合设计要求以保证桩基质量并进展孔位检查
孔径、孔形、倾斜度宜采纳专用仪器测定当缺乏专用仪器时可采纳外径为孔桩钢筋笼直径加 100mm 长度为 4~6倍外径的钢筋检孔器吊入钻孔内检测
确认满足设计要求后填写“终孔检查证
〞假如遇孔底地质条件与设计要求不符,应会同相关讨论处理措施

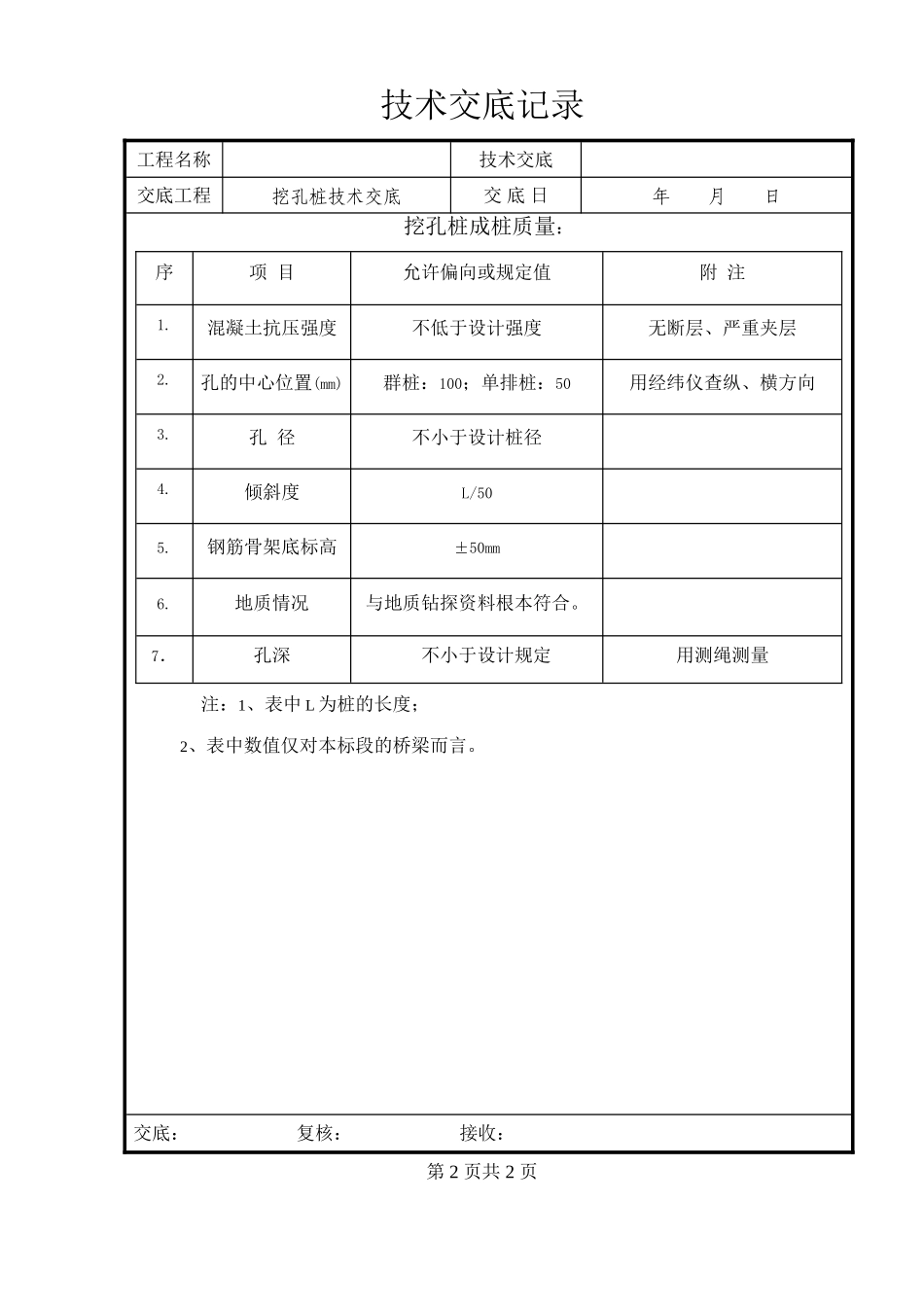

交底:复核:接收: 第 1 页共 2 页技术交底记录工
