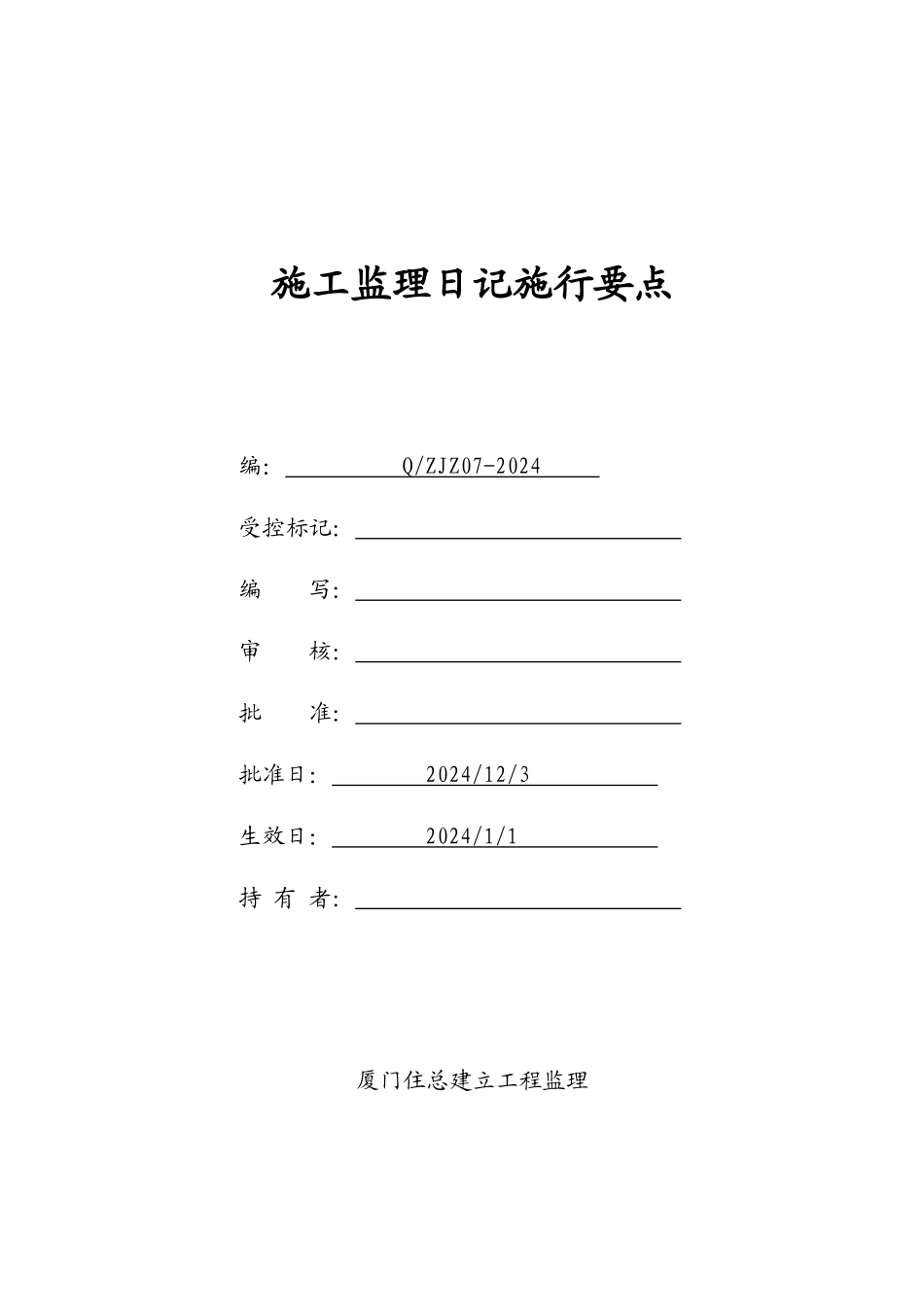

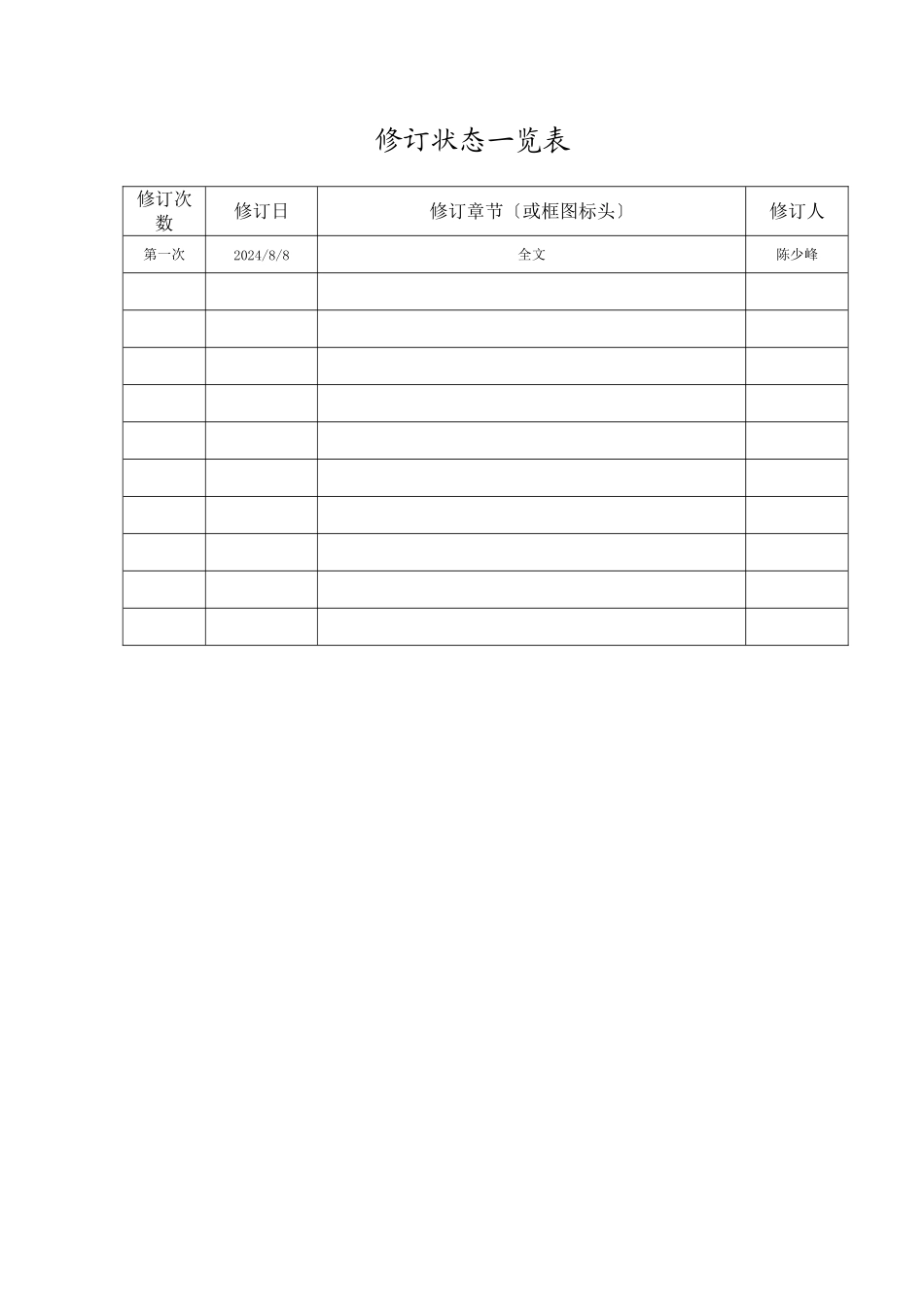

施工监理日记施行要点 编: Q/ZJZ07-2024 受控标记: 编 写: 审 核: 批 准: 批准日: 2024/12/3 生效日: 2024/1/1 持 有 者: 厦门住总建立工程监理修订状态一览表修订次数修订日修订章节〔或框图标头〕修订人第一次2024/8/8全文陈少峰1.作用施工监理日记是监理工作人员在施工现场监理过程中形成的原始记录其作用为:1.1监理日记是备忘录可作为监理员回忆、查阅前一时工作的工具也可作为编写阶段性小结和最终总结的素材。1.2监理日记反映了监理员的工作态度、工作质量、工作效率和工作量可作为评价、考核监理员工作的根据。1.3监理日记是监理活动总体情况的综合描绘它将离散的各种质量记录及其附件有机地联络起来形成一个整体客观反映了工程监理组在工程建立的全过程中所作的努力和起到的作用。1.4监理日记是自我保护的有力武器在建立或施工不听劝阻违规、违章而引发质量平安事故时可以证明自身清白减轻或免除监理责任。2.编写要求编写监理日记时必须做到性、及时性、完好性、可追溯性这四个根本要求详细规定如下:2.1分册2.1.1 工程工程开工前总监理工程师应根据专业及工程组人员分工情况确定监理日记的分册方案一般每人编写一册同一工程中同一监理员监理的几个工程可同册。分册方案一经确定就相对固定没有特别情况不得随意改变。2.1.2 监理日记按工程分开不同工程严禁同册。2.2格式2.2.1 监理日记首页为封面其中工程名称、专业、记录人三个栏目由监理员填写假设为几个工程同册应将各工程名称填写在工程名称下一行中;总监理工程师栏目由总监本人签名。2.2.2 监理日记第二.第三页为批阅记录总监理工程师应每月一次对各监理员的监理日记进展审查每审查一次填写一行批阅记录。2.2.3 监理日记正文中分为四个区标题区印有“年 月 日 星 天气用于填写〞每月第一天和工程首次日记的日和天气情况同时也作为今后填写日的格式。虚线左侧为分类区当几个工程同册时用于填写工程名称;当只有一个工程时用于填写日常工作分类名称。虚线右侧为内容区用于填写监理工作的详细内容。最下面一行为备注区。2.3内容2.3.1 日:年月日星要求填写完好日应连续不可中断施工场地有事时应每日记录一次连续几日无事可合并记录一次合并填写时间不宜超过一周但不应将一周内有事日合并一次填写。每日之间应空一行每月第一天应另起一页并将日填写在标题区中第二天起的日填写在内容区中。2.3.2 气候:通常情况只需按晴、阴、雨三类填写假如上午与...
