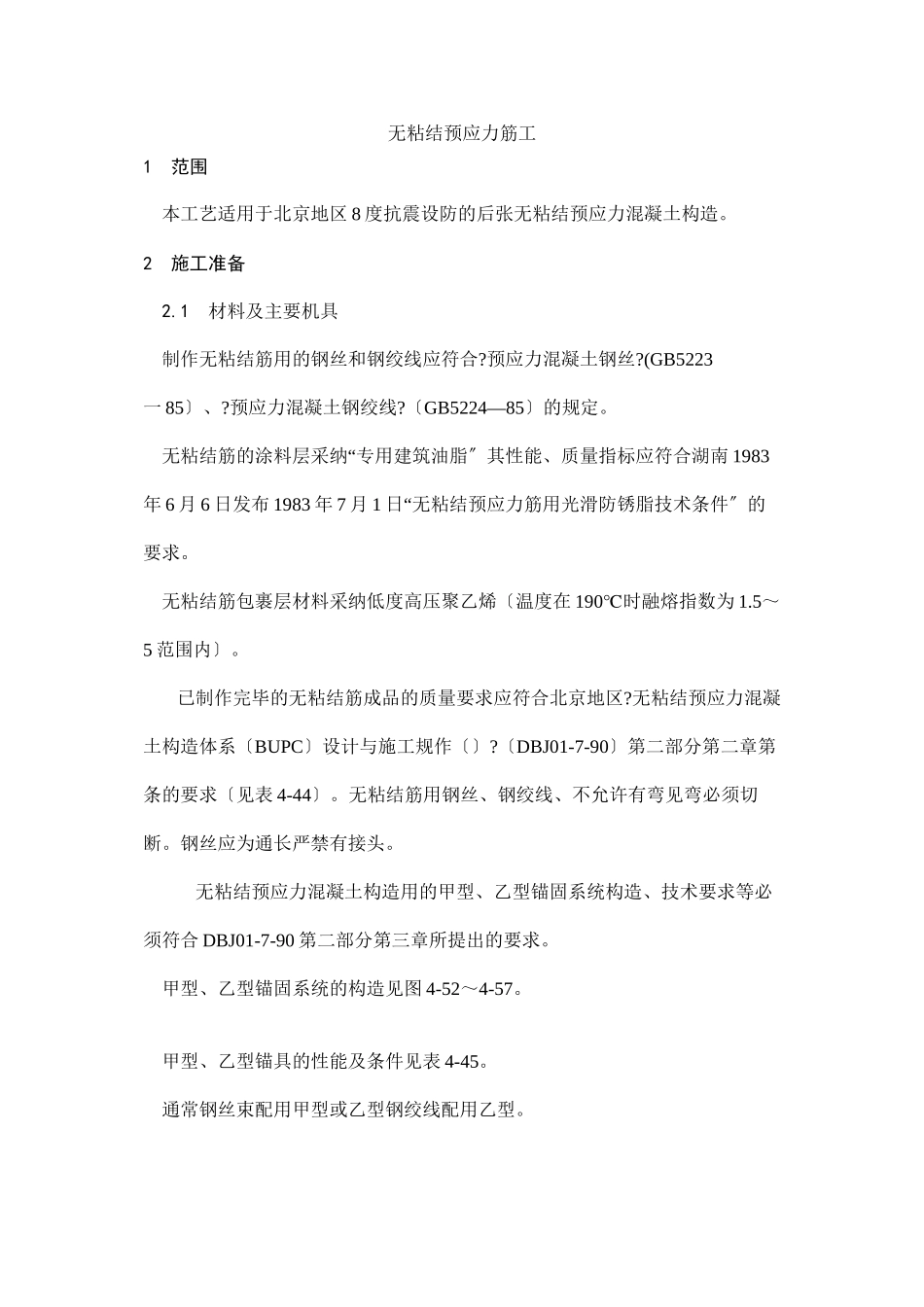

无粘结预应力筋工1 范围 本工艺适用于北京地区 8 度抗震设防的后张无粘结预应力混凝土构造
2 施工准备 2
1 材料及主要机具 制作无粘结筋用的钢丝和钢绞线应符合
预应力混凝土钢丝
(GB5223一 85〕、
预应力混凝土钢绞线
〔GB5224—85〕的规定
“无粘结筋的涂料层采纳 专用建筑油脂〞其性能、质量指标应符合湖南 1983年 6 月 6 日发布 1983 年 7 月 1“日 无粘结预应力筋用光滑防锈脂技术条件〞的要求
无粘结筋包裹层材料采纳低度高压聚乙烯〔温度在 190℃时融熔指数为 1
5~5 范围内〕
已制作完毕的无粘结筋成品的质量要求应符合北京地区
无粘结预应力混凝土构造体系〔BUPC〕设计与施工规作〔〕
〔DBJ01-7-90〕第二部分第二章第条的要求〔见表 4-44〕
无粘结筋用钢丝、钢绞线、不允许有弯见弯必须切断
钢丝应为通长严禁有接头
无粘结预应力混凝土构造用的甲型、乙型锚固系统构造、技术要求等必须符合 DBJ01-7-90 第二部分第三章所提出的要求
甲型、乙型锚固系统的构造见图 4-52~4-57
甲型、乙型锚具的性能及条件见表 4-45
通常钢丝束配用甲型或乙型钢绞线配用乙型

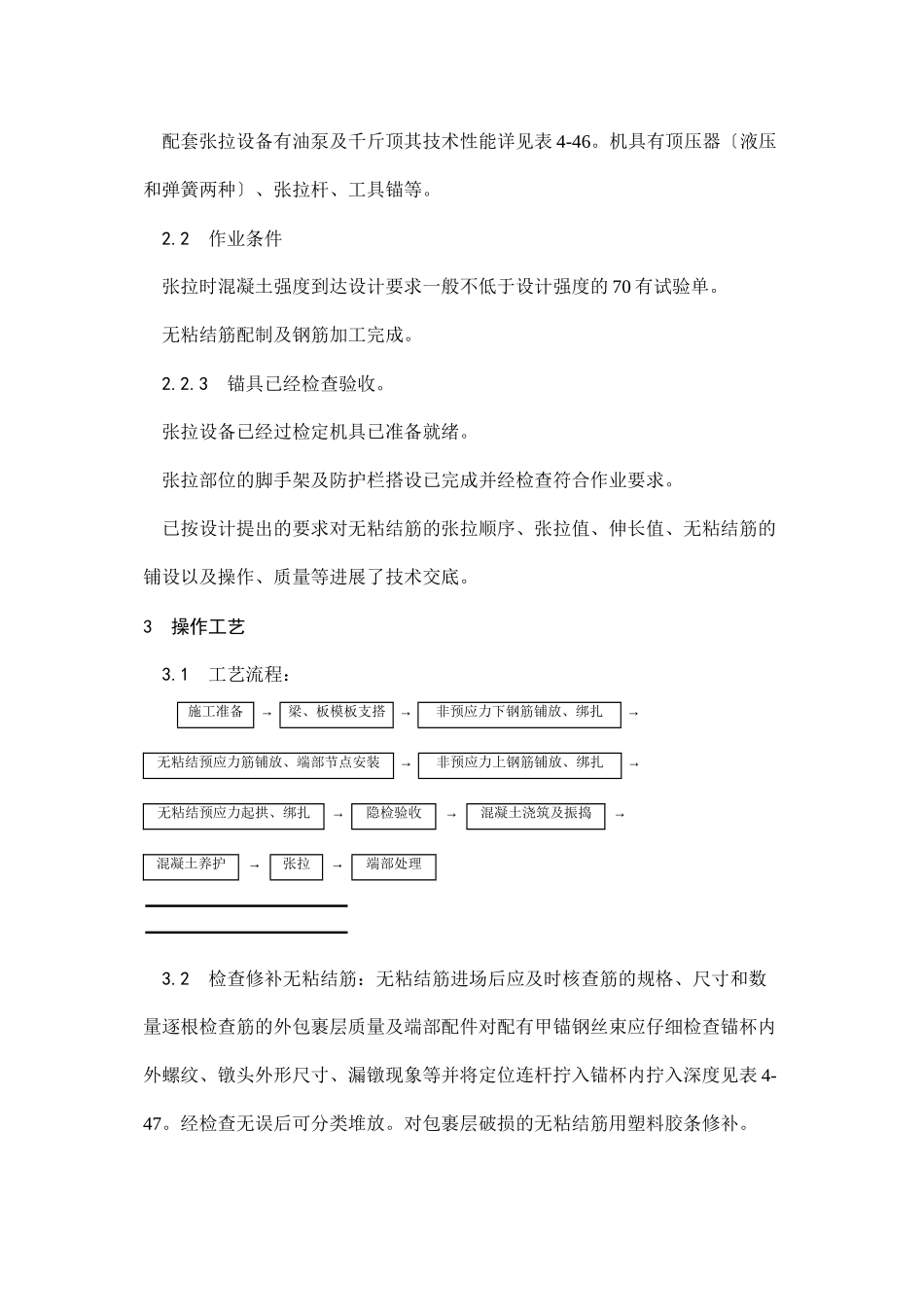

配套张拉设备有油泵及千斤顶其技术性能详见表 4-46
机具有顶压器〔液压和弹簧两种〕、张拉杆、工具锚等
2 作业条件 张拉时混凝土强度到达设计要求一般不低于设计强度的 70 有试验单
无粘结筋配制及钢筋加工完成
3 锚具已经检查验收
张拉设备已经过检定机具已准备就绪
张拉部位的脚手架及防护栏搭设已完成并经检查符合作业要求
已按设计提出的要求对无粘结筋的张拉顺序、张拉值、伸长值、无粘结筋的铺设以及操作、质量等进展了技术交底
3 操作工艺 3
1 工艺流程:施工准备→梁、板模板支搭→非预应力下钢筋铺放、绑扎→无粘结预应力筋铺放、端部节点
