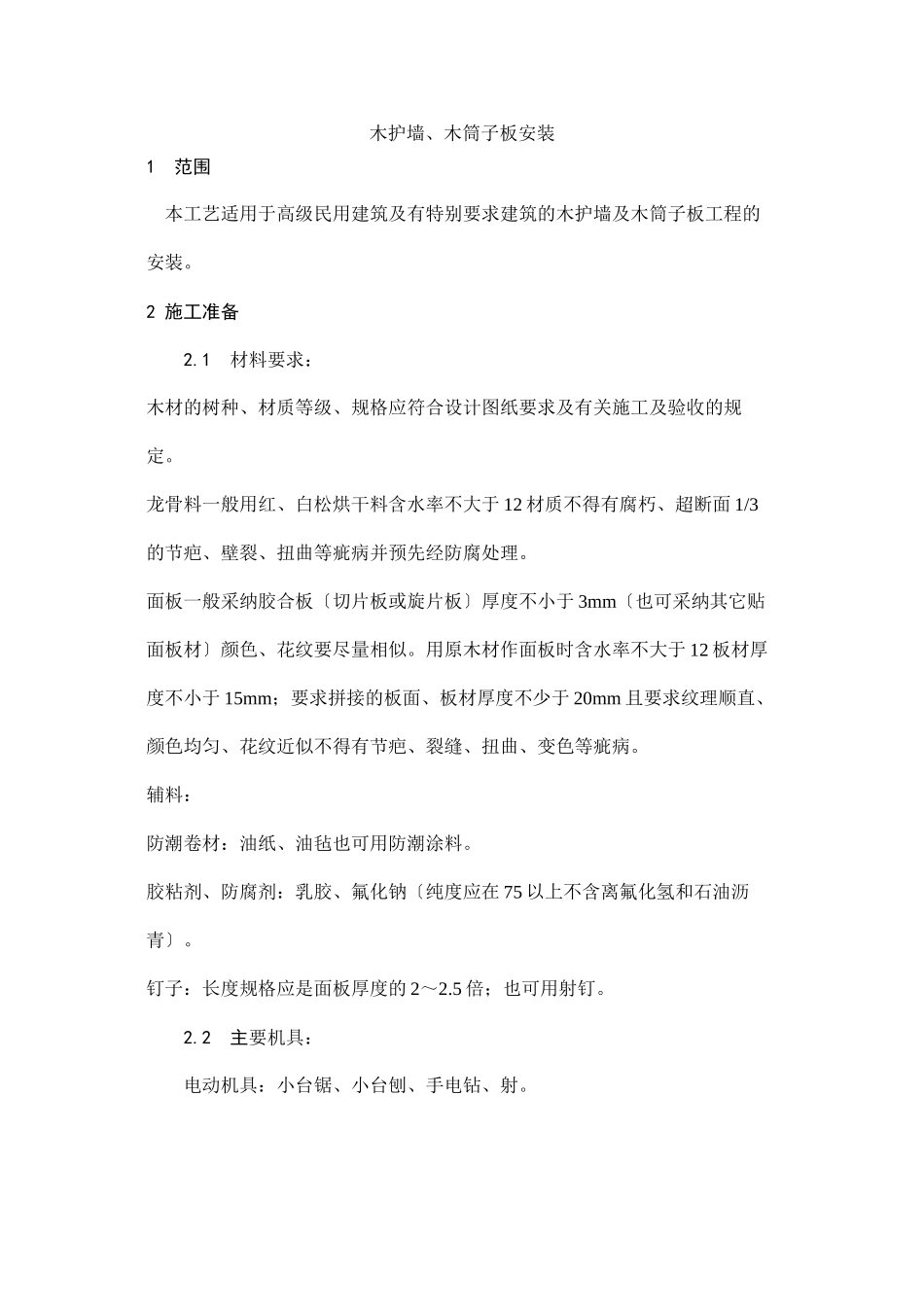

木护墙、木筒子板安装1 范围 本工艺适用于高级民用建筑及有特别要求建筑的木护墙及木筒子板工程的安装
2 施工准备 2
1 材料要求:木材的树种、材质等级、规格应符合设计图纸要求及有关施工及验收的规定
龙骨料一般用红、白松烘干料含水率不大于 12 材质不得有腐朽、超断面 1/3的节疤、壁裂、扭曲等疵病并预先经防腐处理
面板一般采纳胶合板〔切片板或旋片板〕厚度不小于 3mm〔也可采纳其它贴面板材〕颜色、花纹要尽量相似
用原木材作面板时含水率不大于 12 板材厚度不小于 15mm;要求拼接的板面、板材厚度不少于 20mm 且要求纹理顺直、颜色均匀、花纹近似不得有节疤、裂缝、扭曲、变色等疵病
辅料:防潮卷材:油纸、油毡也可用防潮涂料
胶粘剂、防腐剂:乳胶、氟化钠〔纯度应在 75 以上不含离氟化氢和石油沥青〕
钉子:长度规格应是面板厚度的 2~2
5 倍;也可用射钉
2 主要机具: 电动机具:小台锯、小台刨、手电钻、射

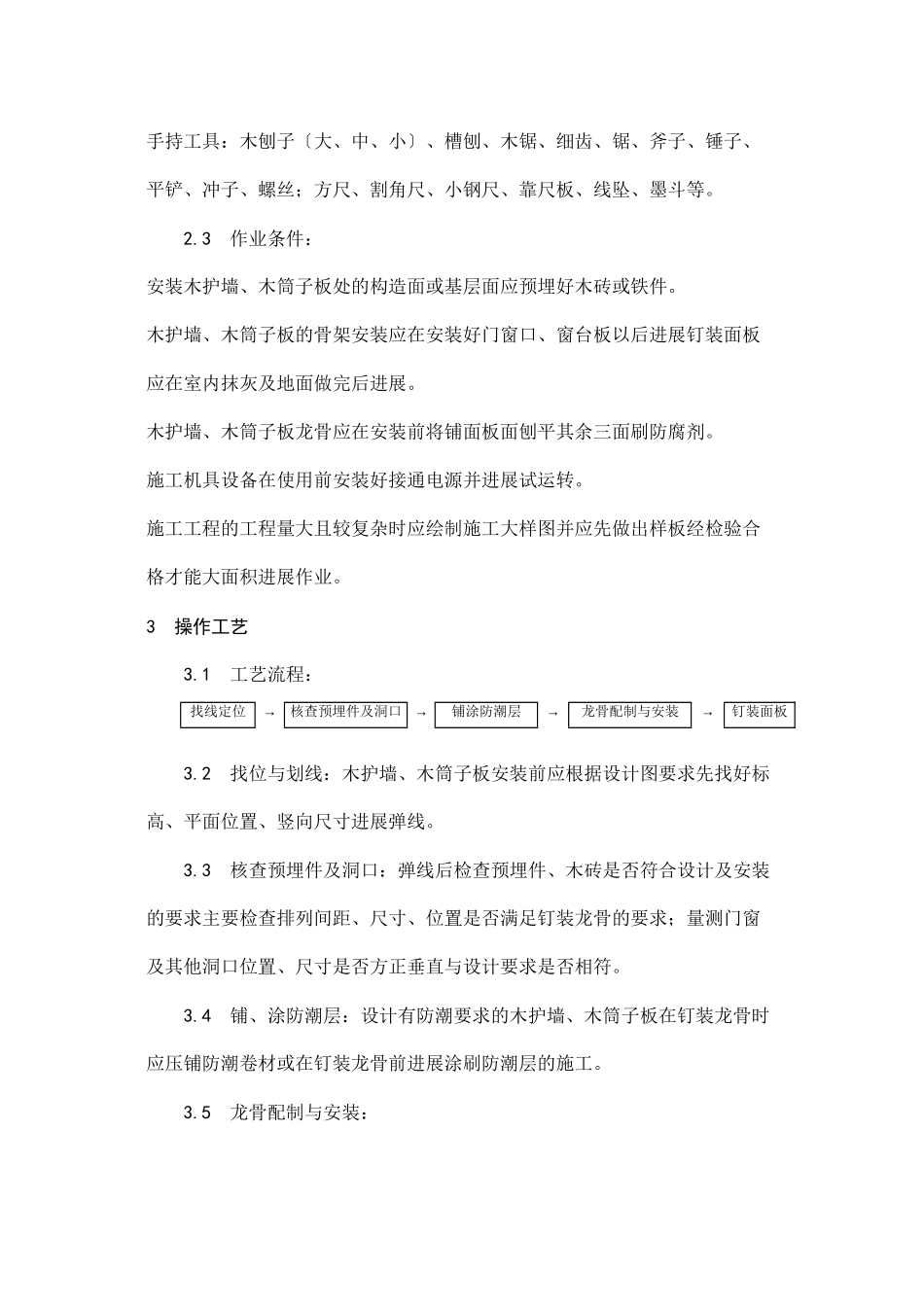

手持工具:木刨子〔大、中、小〕、槽刨、木锯、细齿、锯、斧子、锤子、平铲、冲子、螺丝;方尺、割角尺、小钢尺、靠尺板、线坠、墨斗等
3 作业条件:安装木护墙、木筒子板处的构造面或基层面应预埋好木砖或铁件
木护墙、木筒子板的骨架安装应在安装好门窗口、窗台板以后进展钉装面板应在室内抹灰及地面做完后进展
木护墙、木筒子板龙骨应在安装前将铺面板面刨平其余三面刷防腐剂
施工机具设备在使用前安装好接通电源并进展试运转
施工工程的工程量大且较复杂时应绘制施工大样图并应先做出样板经检验合格才能大面积进展作业
3 操作工艺 3
1 工艺流程:找线定位→核查预埋件及洞口→铺涂防潮层→龙骨配制与安装→钉装面板 3
2 找位与划线:木护墙、木筒子板安装前应根据设计图要求先找好标高、平面位置、竖向尺寸进展弹线

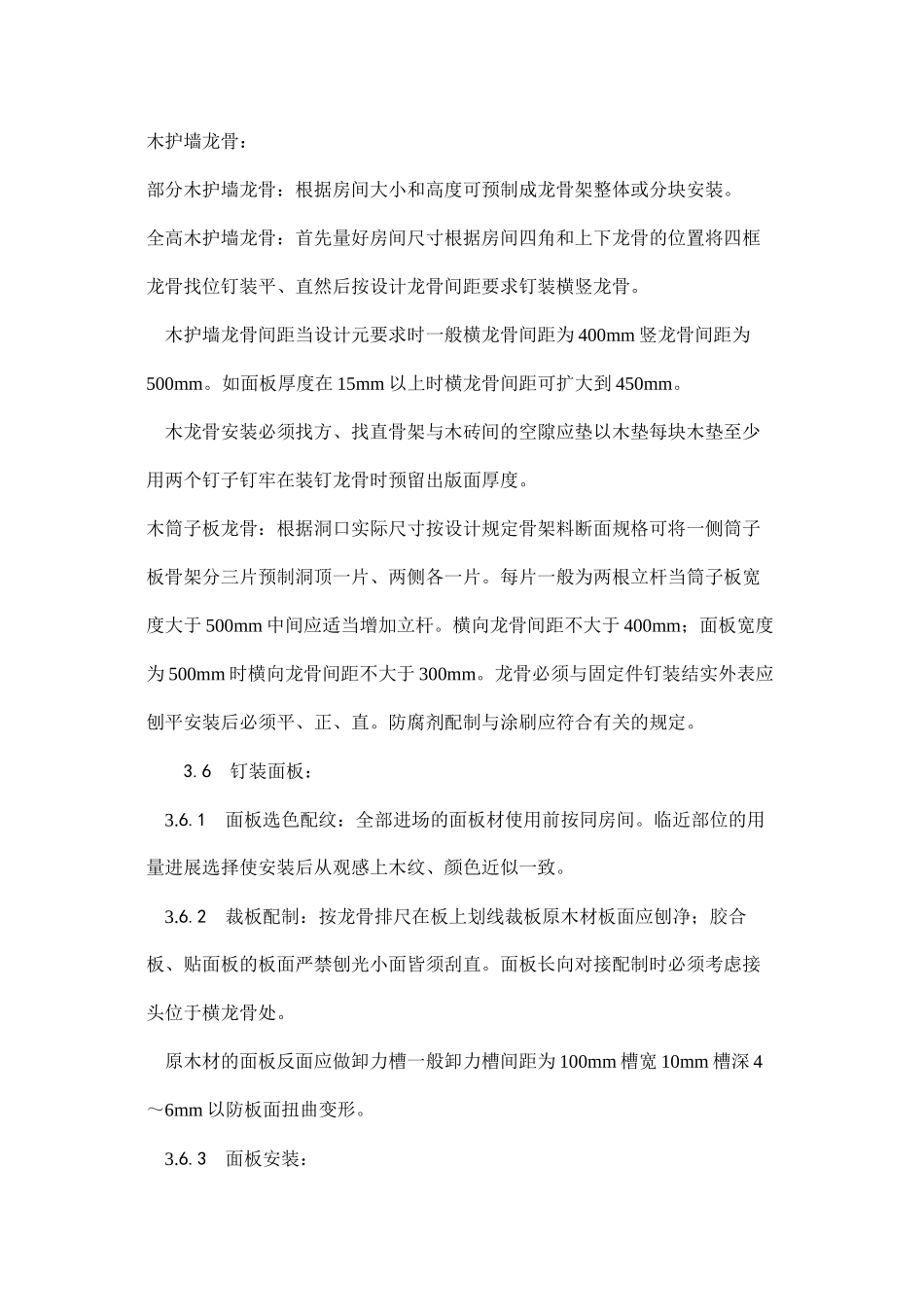

3 核查预埋件及洞口:弹线后检查预埋件、木砖是否符合设计及安装的要求主
