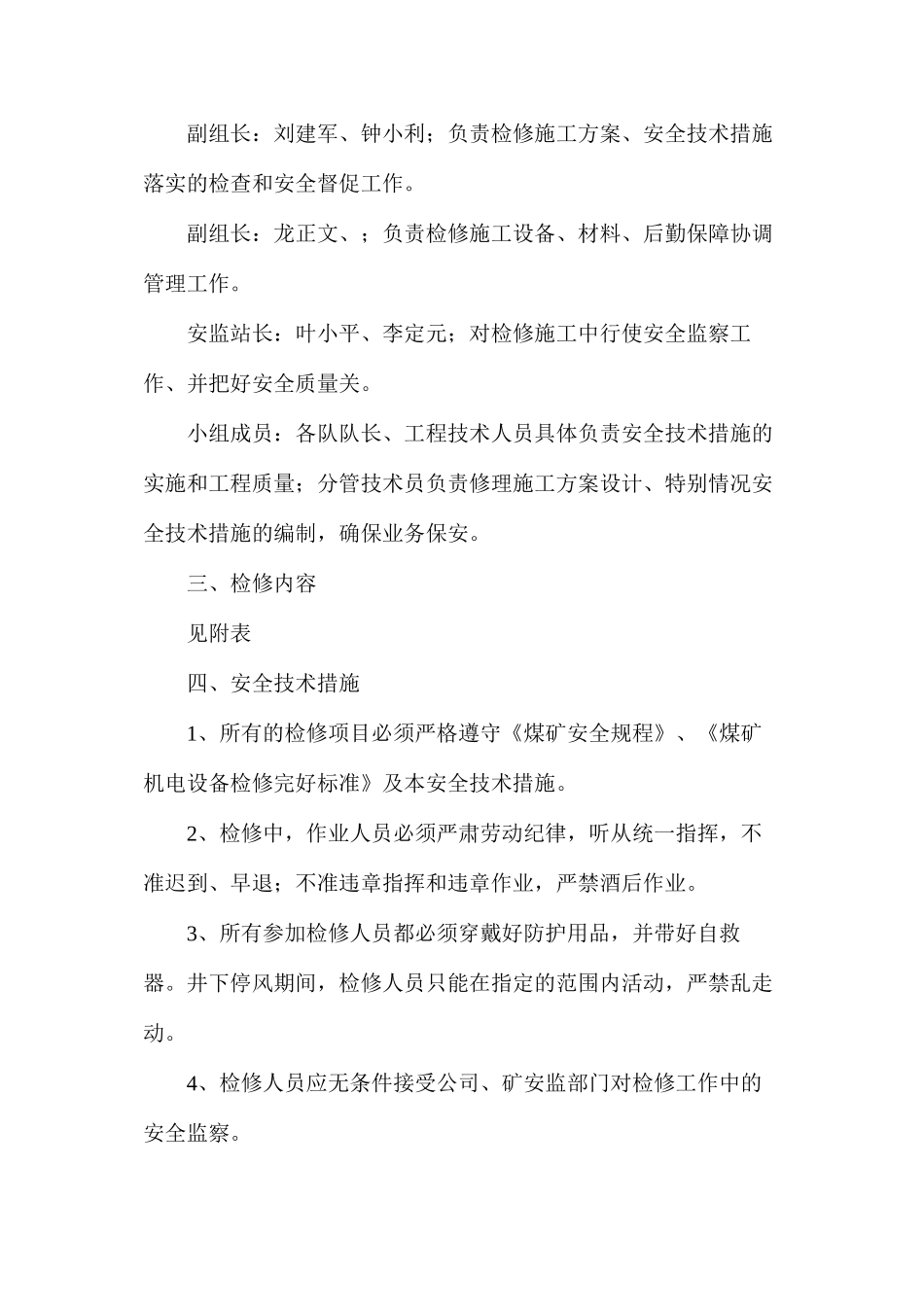

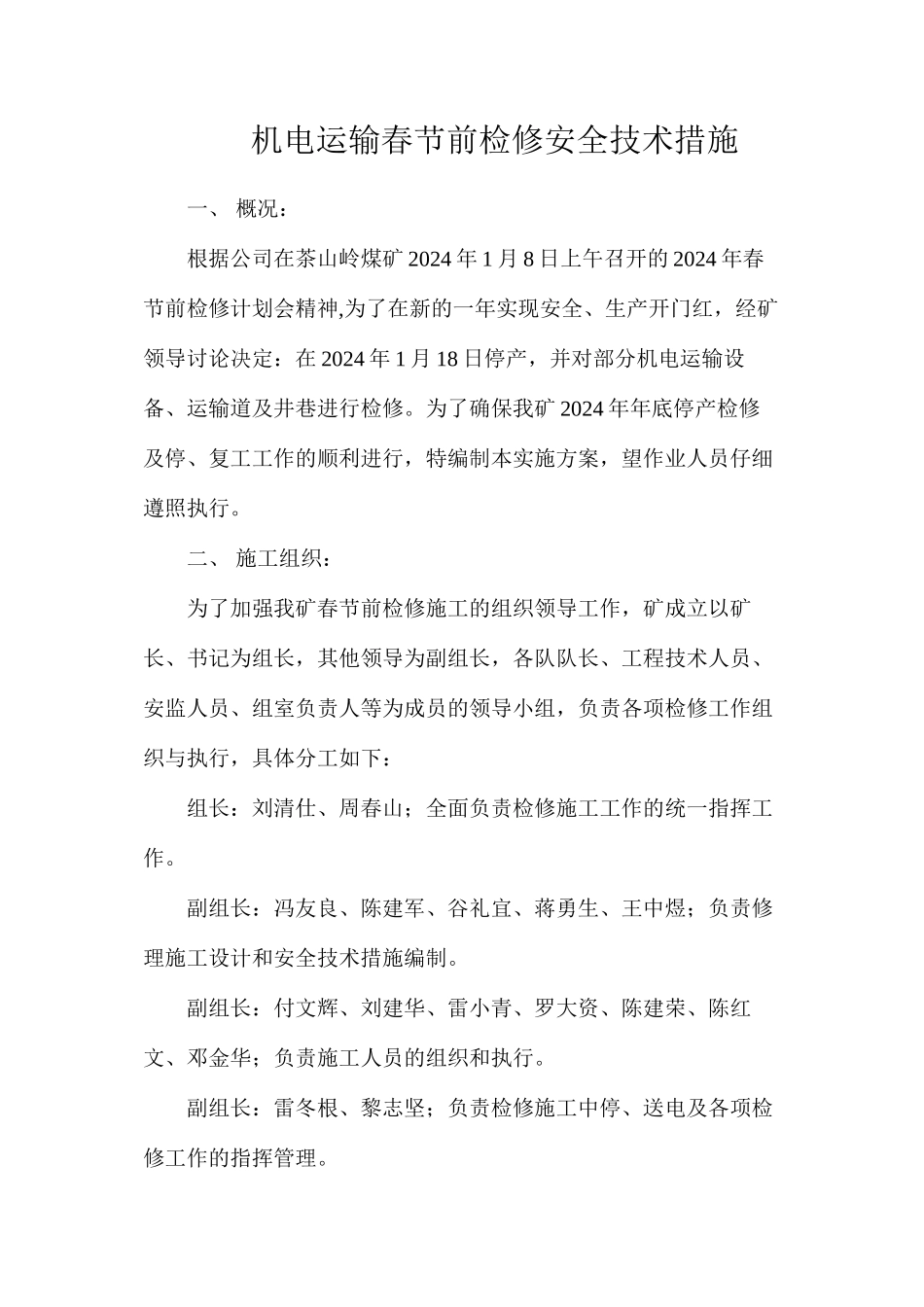

机电运输春节前检修安全技术措施 一、 概况:根据公司在茶山岭煤矿 2024 年 1 月 8 日上午召开的 2024 年春节前检修计划会精神,为了在新的一年实现安全、生产开门红,经矿领导讨论决定:在 2024 年 1 月 18 日停产,并对部分机电运输设备、运输道及井巷进行检修。为了确保我矿 2024 年年底停产检修及停、复工工作的顺利进行,特编制本实施方案,望作业人员仔细遵照执行。 二、 施工组织:为了加强我矿春节前检修施工的组织领导工作,矿成立以矿长、书记为组长,其他领导为副组长,各队队长、工程技术人员、安监人员、组室负责人等为成员的领导小组,负责各项检修工作组织与执行,具体分工如下:组长:刘清仕、周春山;全面负责检修施工工作的统一指挥工作。副组长:冯友良、陈建军、谷礼宜、蒋勇生、王中煜;负责修理施工设计和安全技术措施编制。副组长:付文辉、刘建华、雷小青、罗大资、陈建荣、陈红文、邓金华;负责施工人员的组织和执行。副组长:雷冬根、黎志坚;负责检修施工中停、送电及各项检修工作的指挥管理。副组长:刘建军、钟小利;负责检修施工方案、安全技术措施落实的检查和安全督促工作。副组长:龙正文、;负责检修施工设备、材料、后勤保障协调管理工作。安监站长:叶小平、李定元;对检修施工中行使安全监察工作、并把好安全质量关。小组成员:各队队长、工程技术人员具体负责安全技术措施的实施和工程质量;分管技术员负责修理施工方案设计、特别情况安全技术措施的编制,确保业务保安。三、检修内容见附表四、安全技术措施1、所有的检修项目必须严格遵守《煤矿安全规程》、《煤矿机电设备检修完好标准》及本安全技术措施。2、检修中,作业人员必须严肃劳动纪律,听从统一指挥,不准迟到、早退;不准违章指挥和违章作业,严禁酒后作业。3、所有参加检修人员都必须穿戴好防护用品,并带好自救器。井下停风期间,检修人员只能在指定的范围内活动,严禁乱走动。4、检修人员应无条件接受公司、矿安监部门对检修工作中的安全监察。5、凡采纳局扇机供风的工作面,在停风前必须设置好合格的栅栏,挂好警示牌。提升及运输管理1、开工前,施工负责人应通知绞车司机及井口信号挂钩工,作业地点必须安装好移动式点铃(或人车信号)及电话,绞车司机开车前,必须待听清楚开车信号后,并回信号点铃才能开车。2、斜井开车前,必须通知所有人员进入保险硐等安全地点,信号挂钩工必须在保险硐内发出开车信号,车辆在经过...
