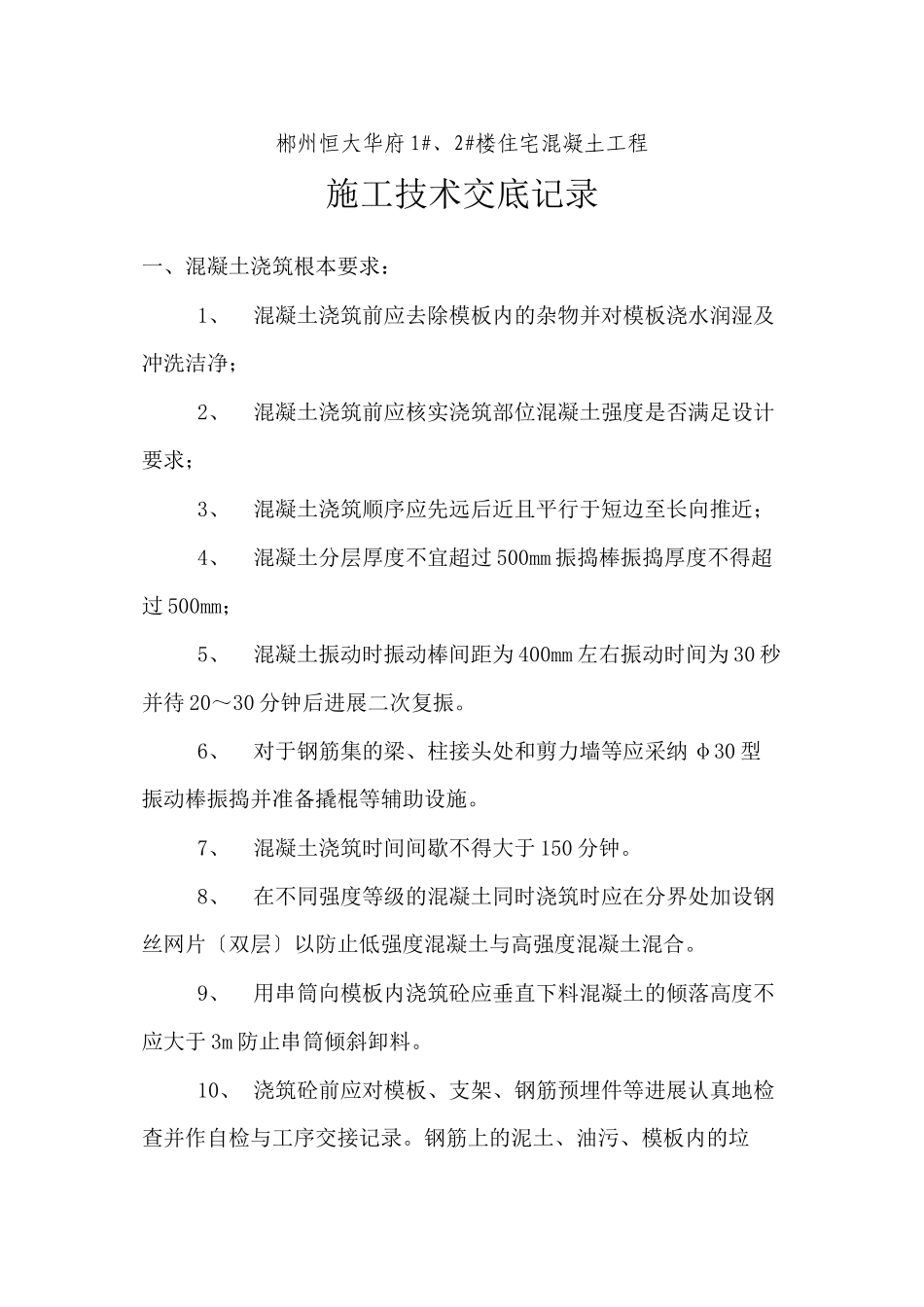

郴州恒大华府 1#、2#楼住宅混凝土工程施工技术交底记录一、混凝土浇筑根本要求:1、混凝土浇筑前应去除模板内的杂物并对模板浇水润湿及冲洗洁净;2、混凝土浇筑前应核实浇筑部位混凝土强度是否满足设计要求;3、混凝土浇筑顺序应先远后近且平行于短边至长向推近;4、混凝土分层厚度不宜超过 500mm 振捣棒振捣厚度不得超过 500mm;5、混凝土振动时振动棒间距为 400mm 左右振动时间为 30 秒并待 20~30 分钟后进展二次复振。6、对于钢筋集的梁、柱接头处和剪力墙等应采纳 φ30 型振动棒振捣并准备撬棍等辅助设施。7、混凝土浇筑时间间歇不得大于 150 分钟。8、在不同强度等级的混凝土同时浇筑时应在分界处加设钢丝网片〔双层〕以防止低强度混凝土与高强度混凝土混合。9、用串筒向模板内浇筑砼应垂直下料混凝土的倾落高度不应大于 3m 防止串筒倾斜卸料。10、 浇筑砼前应对模板、支架、钢筋预埋件等进展认真地检查并作自检与工序交接记录。钢筋上的泥土、油污、模板内的垃圾、杂物应去除洁净木模板应浇水潮湿缝隙应封堵基坑积水应排除洁净。11、 混凝土自高处倾落时其倾落高度不宜超过 2 米如高度超过 2 米应设料斗、漏斗、串筒、斜槽、溜在柱、墙模板上应适当孔洞进展浇筑以防止混凝土产生分层离析。12、 混凝土应分层、分段进展浇筑每层厚度应符合下表规定:混凝土灌筑层的厚度捣实混凝土的灌筑层的厚度插入式振捣外表振捣人工测温:(1)在根底无筋混凝土或配筋稀疏在构造中;(2)在梁、墙板、柱构造中(3)在配筋列的构造中轻集料混凝土:插入式振捣外表振捣〔振动时需加荷〕振动器作用作用的 1.25 倍20025020015030020013、 混凝土应连续浇筑以保证构造良好的整体性如必须间歇间歇时间必须符合下表规定:混凝土强度等级 气 温〔℃〕低于 25高于 25C30 及 C30 以下210min180minC30 以上180min150min并按设计要求留置施工缝并应待混凝土的抗压强度到达 1.2MPa 以上时才允许继续浇筑以免已浇筑的混凝土构造因振动而受到破坏。14、混凝土采纳机械振动器进展振捣如振动棒或平板振动器等。二、框架柱〔墙〕梁、板砼浇筑:1、多层框架混凝土灌筑应按构造层次和构造平面分层分段流水作业通常程度方向以伸缩缝分段垂直方向以楼层分层每层先浇柱子后浇梁与板砼。2、柱子浇筑宜在梁板模板安装完毕钢筋未绑扎前进展以利稳定柱模和上部操作。浇灌一排柱顺序宜从两端向中间推动不宜从一端推动另一端以免模板吸水膨胀产生横向推力...
