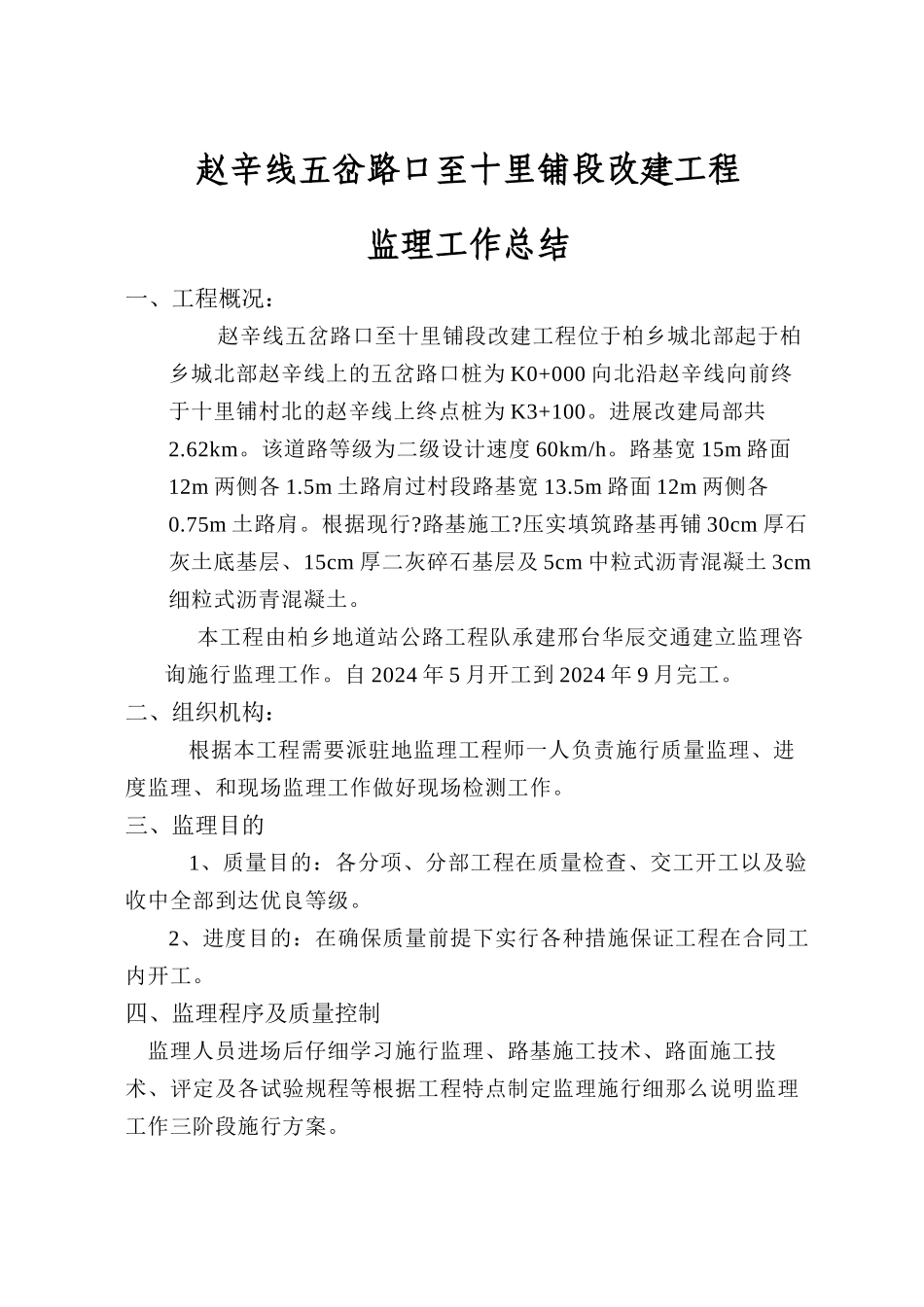

赵辛线五岔路口至十里铺段改建工程监理工作总结邢台华辰交通建立监理咨询 2024 年 9 月赵辛线五岔路口至十里铺段改建工程监理工作总结一、工程概况:赵辛线五岔路口至十里铺段改建工程位于柏乡城北部起于柏乡城北部赵辛线上的五岔路口桩为 K0+000 向北沿赵辛线向前终于十里铺村北的赵辛线上终点桩为 K3+100
进展改建局部共2
该道路等级为二级设计速度 60km/h
路基宽 15m 路面12m 两侧各 1
5m 土路肩过村段路基宽 13
5m 路面 12m 两侧各0
75m 土路肩
压实填筑路基再铺 30cm 厚石灰土底基层、15cm 厚二灰碎石基层及 5cm 中粒式沥青混凝土 3cm细粒式沥青混凝土
本工程由柏乡地道站公路工程队承建邢台华辰交通建立监理咨询施行监理工作
自 2024 年 5 月开工到 2024 年 9 月完工
二、组织机构: 根据本工程需要派驻地监理工程师一人负责施行质量监理、进度监理、和现场监理工作做好现场检测工作
三、监理目的 1、质量目的:各分项、分部工程在质量检查、交工开工以及验收中全部到达优良等级
2、进度目的:在确保质量前提下实行各种措施保证工程在合同工内开工
四、监理程序及质量控制 监理人员进场后仔细学习施行监理、路基施工技术、路面施工技术、评定及各试验规程等根据工程特点制定监理施行细那么说明监理工作三阶段施行方案

1、准备阶段:熟悉合同制定监理细那么及工作方案复核设计图纸及放样定线数据审查承包商的施工准备情况准备召开第一次施工场地会议及发布工程工程开工
2、施工阶段:为保证工程质量在施工过程中我严格按监理程序办事并确实做到:a
人力、材料、机械设备准备缺乏不开工b
未经检验认可的材料不准使用c
施工工艺不经批准不准采纳d
前道工序未经历收后道工序不准进展以下是我在施工过程中为控制工程质量所做的工作:a
