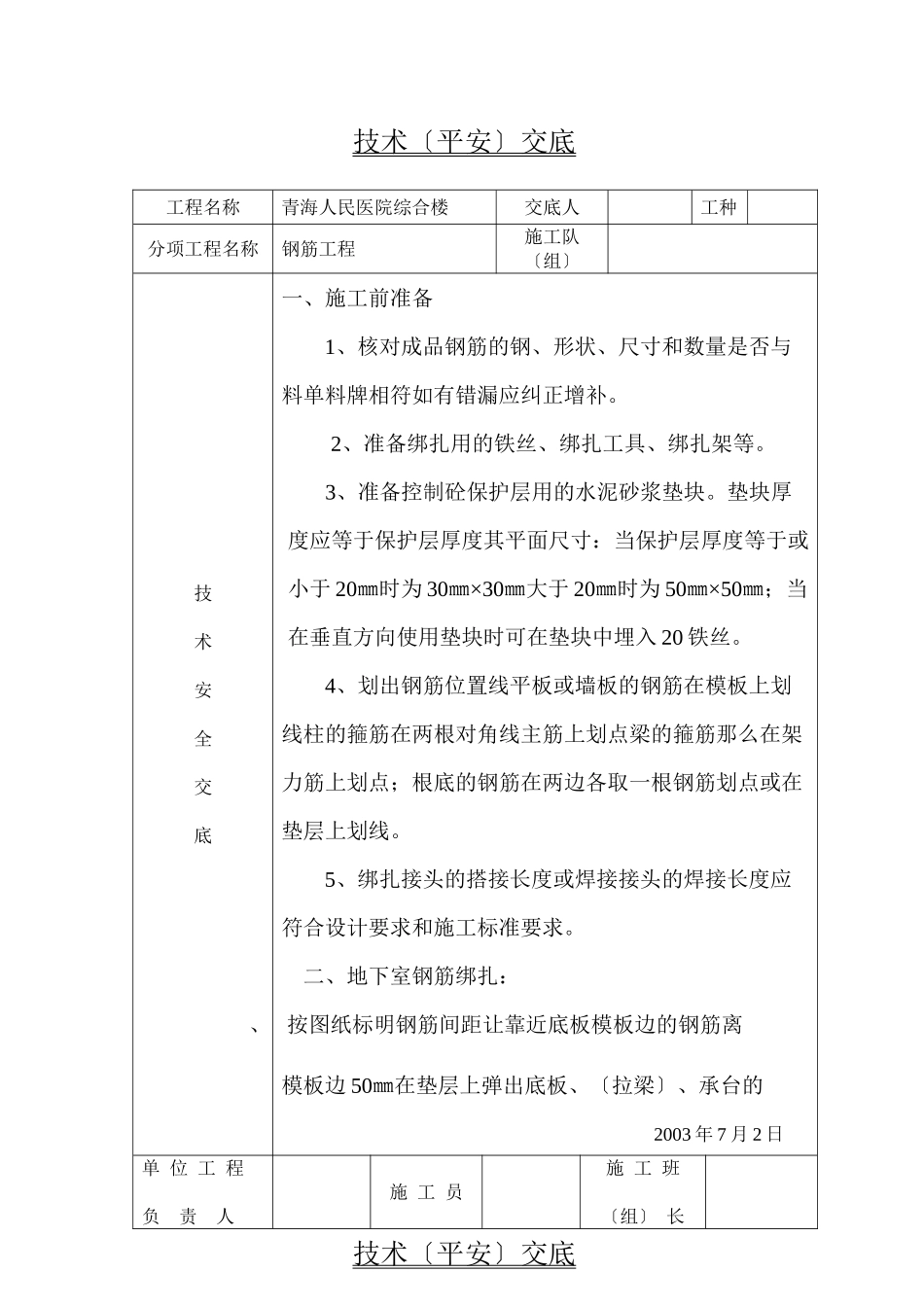

技术〔平安〕交底工程名称青海人民医院综合楼交底人工种分项工程名称钢筋工程施工队〔组〕 技术安全交底一、施工前准备1、核对成品钢筋的钢、形状、尺寸和数量是否与料单料牌相符如有错漏应纠正增补
2、准备绑扎用的铁丝、绑扎工具、绑扎架等
3、准备控制砼保护层用的水泥砂浆垫块
垫块厚度应等于保护层厚度其平面尺寸:当保护层厚度等于或小于 20㎜时为 30㎜×30㎜大于 20㎜时为 50㎜×50㎜;当在垂直方向使用垫块时可在垫块中埋入 20 铁丝
4、划出钢筋位置线平板或墙板的钢筋在模板上划线柱的箍筋在两根对角线主筋上划点梁的箍筋那么在架力筋上划点;根底的钢筋在两边各取一根钢筋划点或在垫层上划线
5、绑扎接头的搭接长度或焊接接头的焊接长度应符合设计要求和施工标准要求

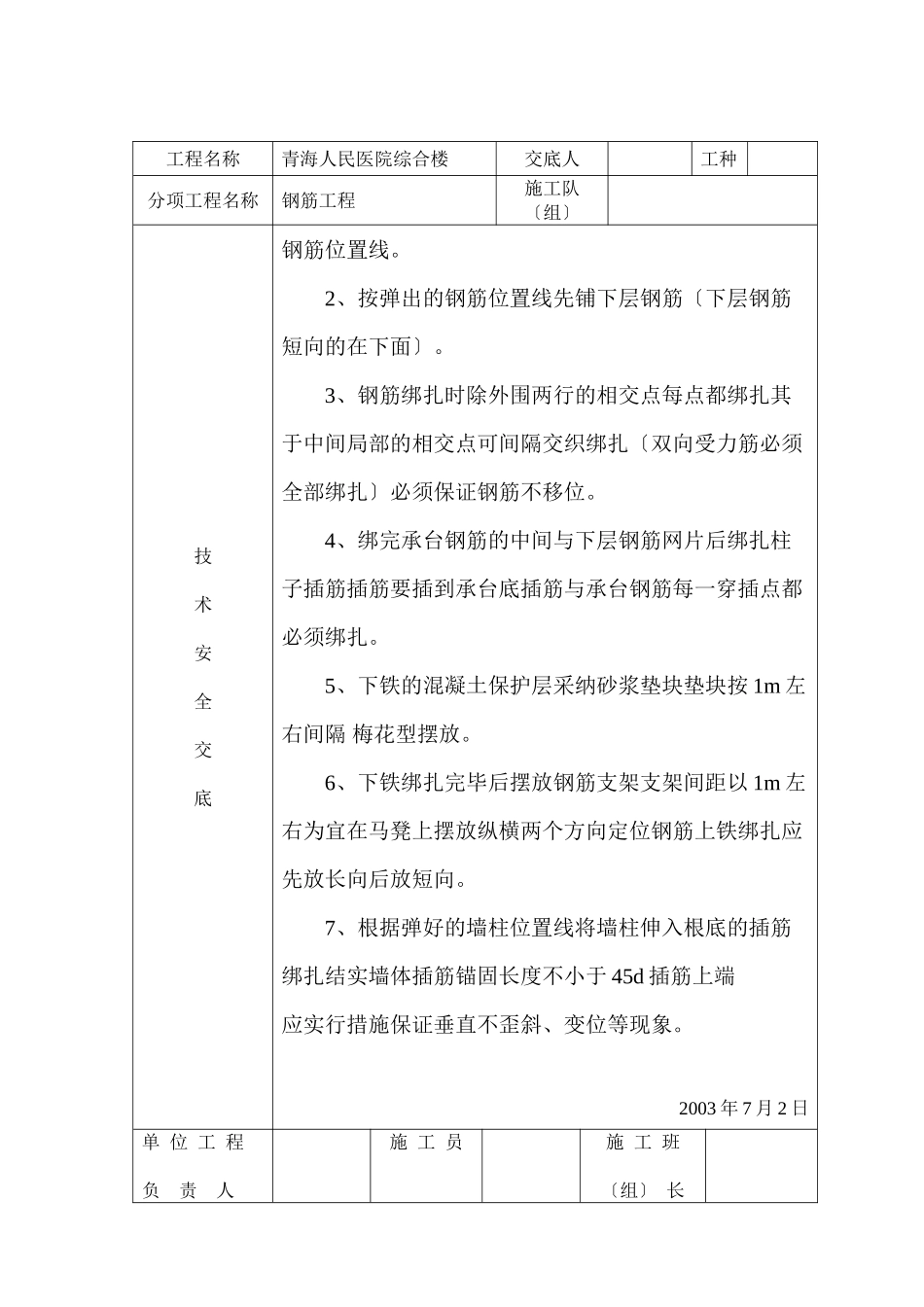

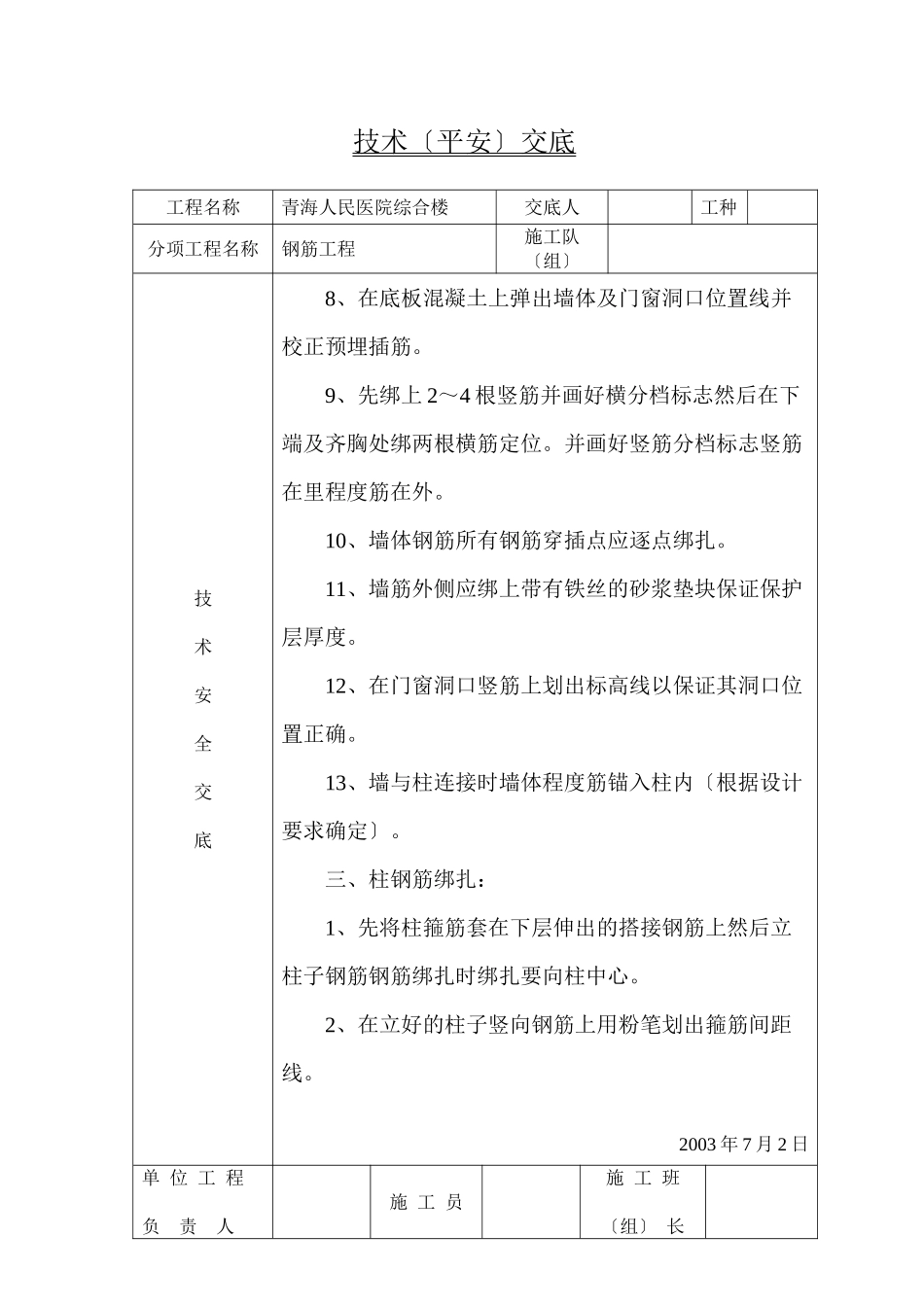

二、地下室钢筋绑扎: 、 按图纸标明钢筋间距让靠近底板模板边的钢筋离模板边 50㎜在垫层上弹出底板、〔拉梁〕、承台的2003 年 7 月 2 日 单 位 工 程 负责人 施 工 员 施 工 班 〔组〕 长技术〔平安〕交底工程名称青海人民医院综合楼交底人工种分项工程名称钢筋工程施工队〔组〕 技术安全交底钢筋位置线
2、按弹出的钢筋位置线先铺下层钢筋〔下层钢筋短向的在下面〕
3、钢筋绑扎时除外围两行的相交点每点都绑扎其于中间局部的相交点可间隔交织绑扎〔双向受力筋必须全部绑扎〕必须保证钢筋不移位
4、绑完承台钢筋的中间与下层钢筋网片后绑扎柱子插筋插筋要插到承台底插筋与承台钢筋每一穿插点都必须绑扎
5、下铁的混凝土保护层采纳砂浆垫块垫块按 1m 左 右间隔 梅花型摆放
6、下铁绑扎完毕后摆放钢筋支架支架间距以 1m 左右为宜在马凳上摆放纵横两个方向定位钢筋上铁绑扎应先放长向后放短向
7、根据弹好的墙柱位置线将墙柱伸入根底的插筋绑扎结实墙体插筋锚固长度不小于 45d 插筋上端应实行措施保证垂直不歪斜、变位等现象
2003 年 7 月
