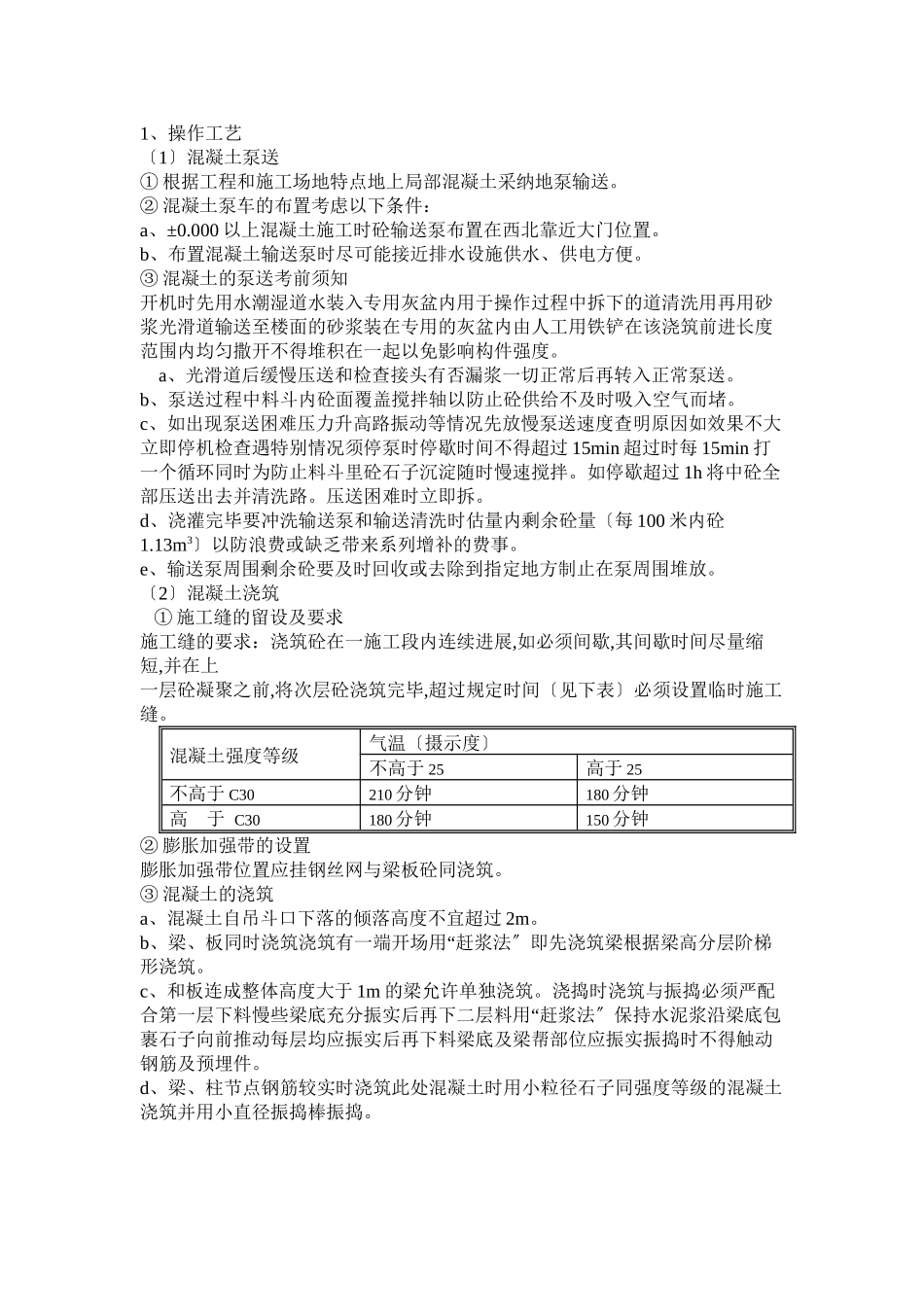

1、操作工艺〔1〕混凝土泵送① 根据工程和施工场地特点地上局部混凝土采纳地泵输送
② 混凝土泵车的布置考虑以下条件:a、±0
000 以上混凝土施工时砼输送泵布置在西北靠近大门位置
b、布置混凝土输送泵时尽可能接近排水设施供水、供电方便
③ 混凝土的泵送考前须知开机时先用水潮湿道水装入专用灰盆内用于操作过程中拆下的道清洗用再用砂浆光滑道输送至楼面的砂浆装在专用的灰盆内由人工用铁铲在该浇筑前进长度范围内均匀撒开不得堆积在一起以免影响构件强度
a、光滑道后缓慢压送和检查接头有否漏浆一切正常后再转入正常泵送
b、泵送过程中料斗内砼面覆盖搅拌轴以防止砼供给不及时吸入空气而堵
c、如出现泵送困难压力升高路振动等情况先放慢泵送速度查明原因如效果不大立即停机检查遇特别情况须停泵时停歇时间不得超过 15min 超过时每 15min 打一个循环同时为防止料斗里砼石子沉淀随时慢速搅拌
如停歇超过 1h 将中砼全部压送出去并清洗路
压送困难时立即拆
d、浇灌完毕要冲洗输送泵和输送清洗时估量内剩余砼量〔每 100 米内砼1
13m3〕以防浪费或缺乏带来系列增补的费事
e、输送泵周围剩余砼要及时回收或去除到指定地方制止在泵周围堆放
〔2〕混凝土浇筑 ① 施工缝的留设及要求施工缝的要求:浇筑砼在一施工段内连续进展,如必须间歇,其间歇时间尽量缩短,并在上一层砼凝聚之前,将次层砼浇筑完毕,超过规定时间〔见下表〕必须设置临时施工缝
混凝土强度等级气温〔摄示度〕不高于 25高于 25不高于 C30210 分钟180 分钟高 于 C30180 分钟150 分钟② 膨胀加强带的设置膨胀加强带位置应挂钢丝网与梁板砼同浇筑
③ 混凝土的浇筑a、混凝土自吊斗口下落的倾落高度不宜超过 2m
b“、梁、板同时浇筑浇筑有一端开场用 赶浆法〞即先浇筑梁根据梁高分层阶梯形浇筑
c、和板连成整体高度大于 1m 的梁允许单独浇筑
