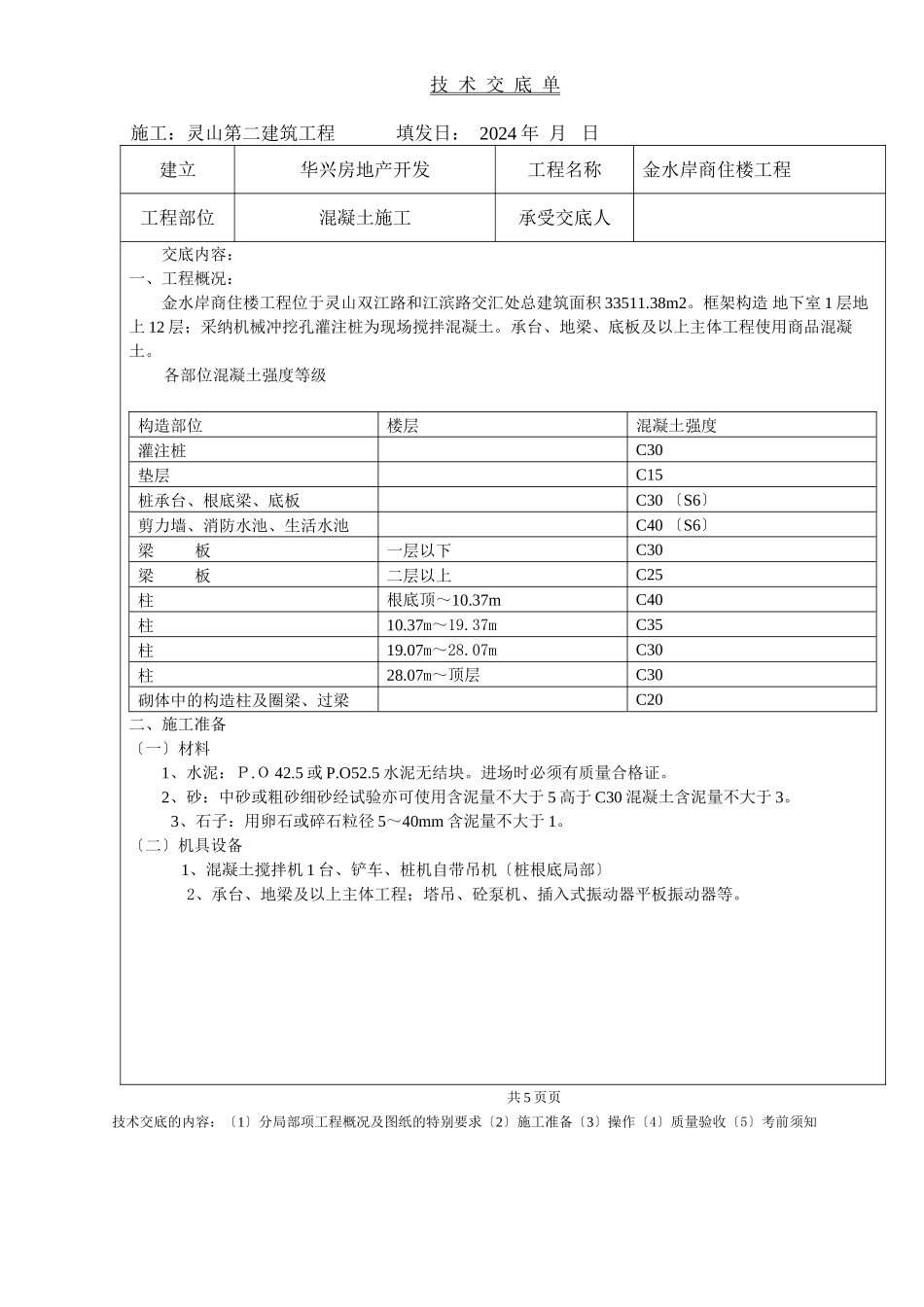

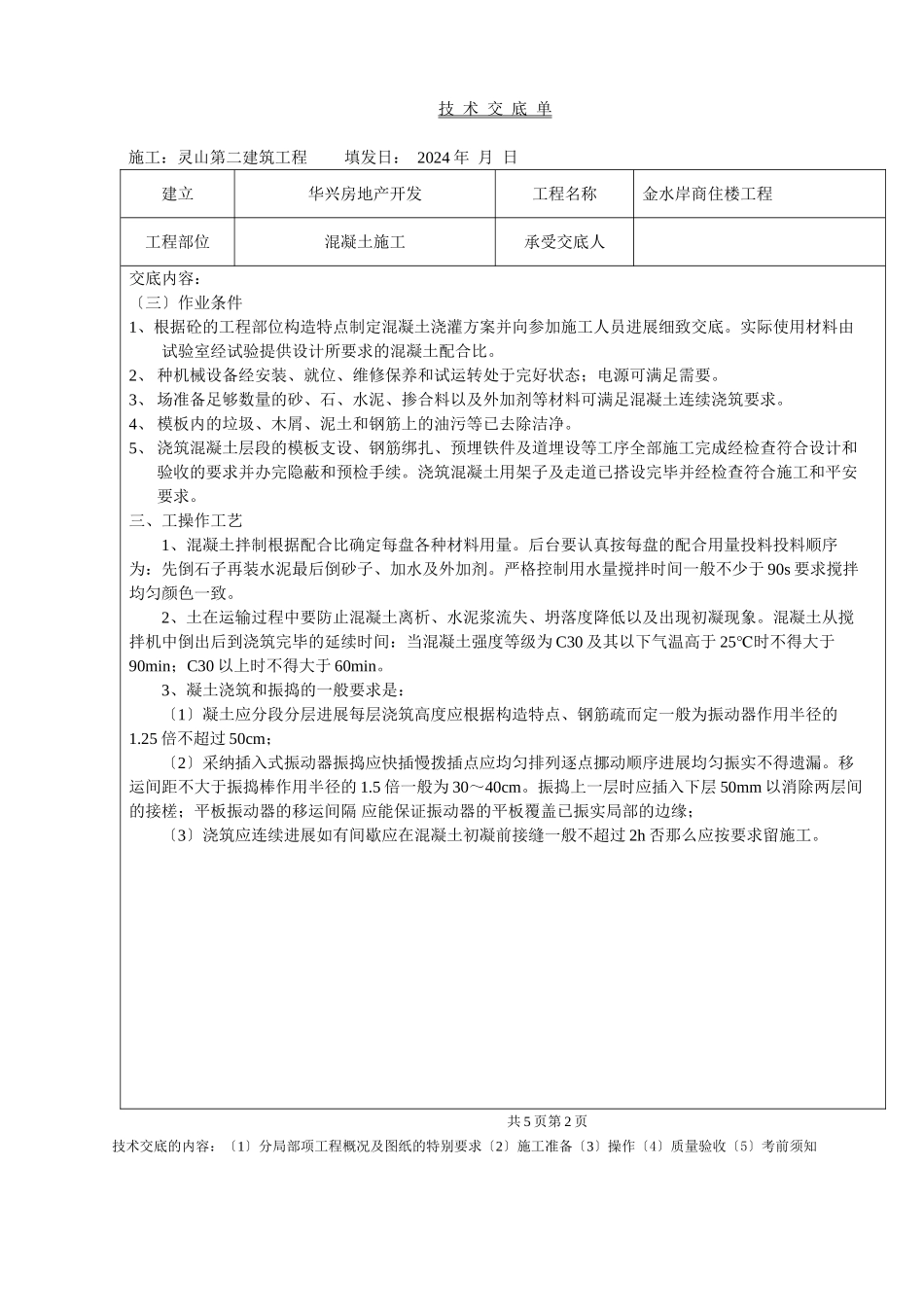

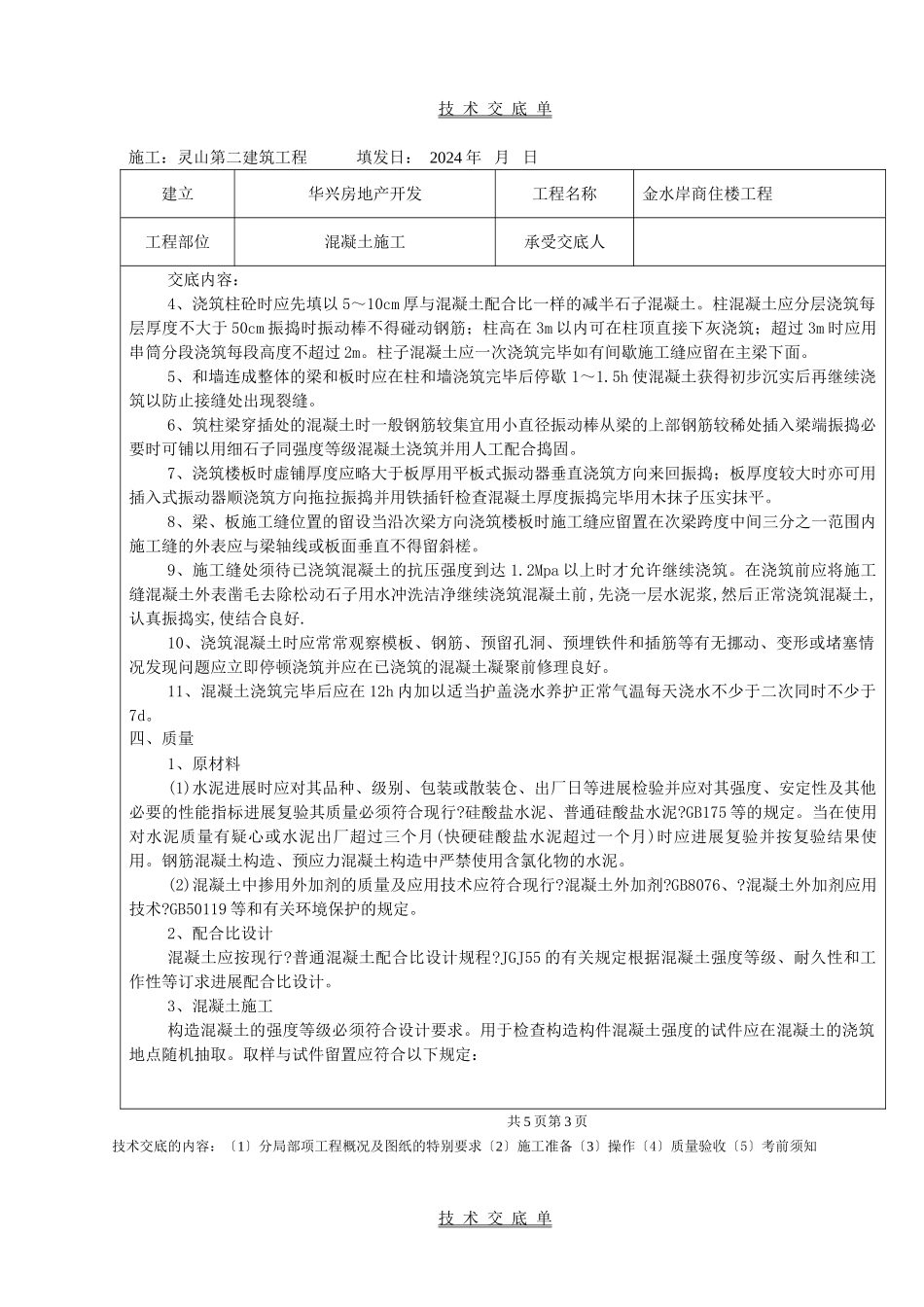

技 术 交 底 单 施工:灵山第二建筑工程填发日: 2024 年 月 日建立华兴房地产开发工程名称金水岸商住楼工程工程部位混凝土施工承受交底人交底内容:一、工程概况:金水岸商住楼工程位于灵山双江路和江滨路交汇处总建筑面积 33511.38m2 。框架构造 地下室 1 层地上 12 层;采纳机械冲挖孔灌注桩为现场搅拌混凝土。承台、地梁、底板及以上主体工程使用商品混凝土。各部位混凝土强度等级构造部位楼层混凝土强度灌注桩C30垫层C15桩承台、根底梁、底板C30 〔S6〕剪力墙、消防水池、生活水池C40 〔S6〕梁 板一层以下C30梁 板二层以上C25柱根底顶~10.37mC40柱10.37m~19.37mC35柱19.07m~28.07mC30柱28.07m~顶层C30砌体中的构造柱及圈梁、过梁C20二、施工准备〔一〕材料1、水泥:P.O 42.5 或 P.O52.5 水泥无结块。进场时必须有质量合格证。2、砂:中砂或粗砂细砂经试验亦可使用含泥量不大于 5 高于 C30 混凝土含泥量不大于 3。3、石子:用卵石或碎石粒径 5~40mm 含泥量不大于 1。〔二〕机具设备 1、混凝土搅拌机 1 台、铲车、桩机自带吊机〔桩根底局部〕2、承台、地梁及以上主体工程;塔吊、砼泵机、插入式振动器平板振动器等。 共 5 页页技术交底的内容:〔1〕分局部项工程概况及图纸的特别要求〔2〕施工准备〔3〕操作〔4〕质量验收〔5〕考前须知 技 术 交 底 单 施工:灵山第二建筑工程填发日: 2024 年 月 日建立华兴房地产开发工程名称金水岸商住楼工程工程部位混凝土施工承受交底人交底内容:〔三〕作业条件1、根据砼的工程部位构造特点制定混凝土浇灌方案并向参加施工人员进展细致交底。实际使用材料由试验室经试验提供设计所要求的混凝土配合比。2、 种机械设备经安装、就位、维修保养和试运转处于完好状态;电源可满足需要。3、 场准备足够数量的砂、石、水泥、掺合料以及外加剂等材料可满足混凝土连续浇筑要求。4、 模板内的垃圾、木屑、泥土和钢筋上的油污等已去除洁净。5、 浇筑混凝土层段的模板支设、钢筋绑扎、预埋铁件及道埋设等工序全部施工完成经检查符合设计和验收的要求并办完隐蔽和预检手续。浇筑混凝土用架子及走道已搭设完毕并经检查符合施工和平安要求。三、工操作工艺1、混凝土拌制根据配合比确定每盘各种材料用量。后台要认真按每盘的配合用量投料投料顺序为:先倒石子再装水泥最后倒砂子、加水及外加剂。严格控制用水量搅拌时间一般不少于 90s 要求搅拌均匀颜色一...
