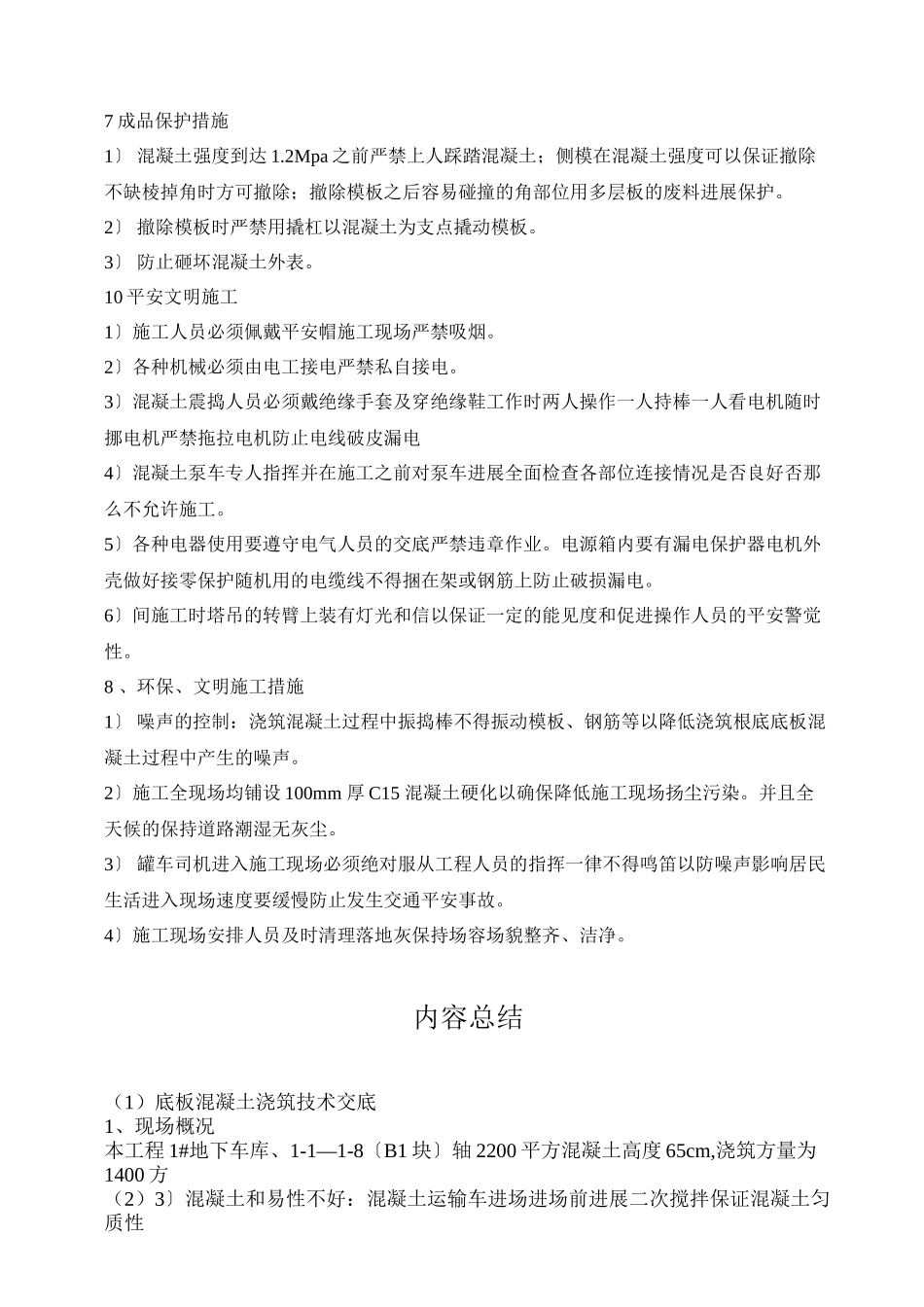

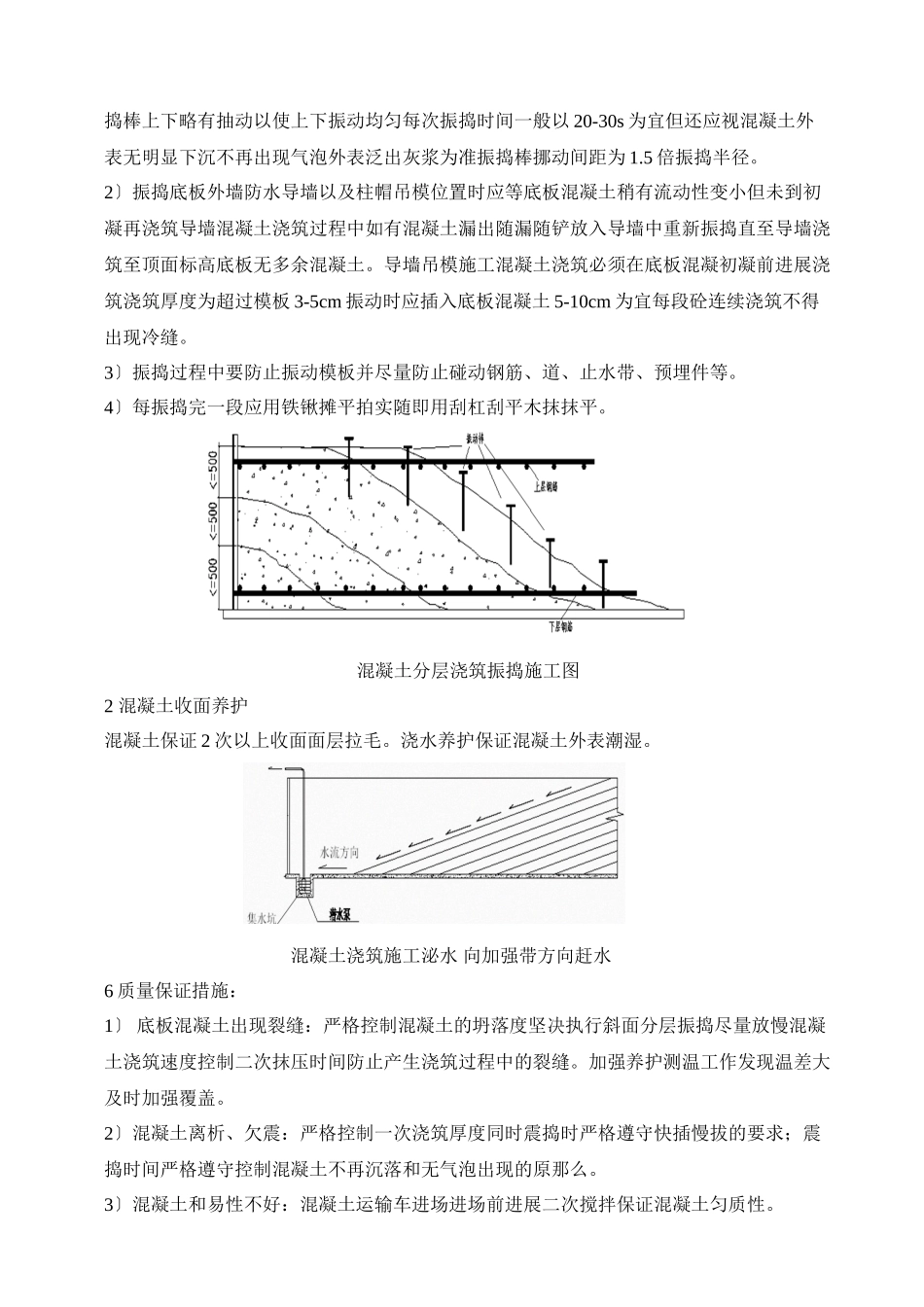

底板混凝土浇筑技术交底1、现场概况本工程 1#地下车库、1-1—1-8〔B1 块〕轴 2200 平方混凝土高度 65cm,浇筑方量为 1400方。混凝土浇筑自西向东进展浇筑两台 45 米泵车位于西门口和场地中间位置总浇筑时间为 12-15 小时。浇筑流程详见下列图:2 、 人员配置:现场过程控制小组: 组长: XX 组员: XX 施工班组: 2 班作业一个班组共配置 10 人 XX 负责 钢筋工值班、木工值班各 2 人。3、主要机械配置:序机械名称数量1震捣棒8 台2混凝土输送泵1 台3混凝土搅拌车16 台4磨光机2 台5铁楸15 把6刮杠4m、3 根、6m、3 根4、浇筑工艺流程:浇筑施工工艺流程总指导: 布置混凝土汽车泵混凝土供货验收开机、泵送砂浆、润浇筑第一层混凝土 振捣作业面推动浇筑第二层混凝土振捣返回混凝土第三层混凝土振 捣循环作业混凝土外表第一次赶平、压实、抹光混凝土外表二次赶平、压 实、抹光混凝土及时覆盖保温保湿养护混凝土5 、 浇筑要求1〕浇筑方式的选择: “分带施工、分层浇筑、分层振捣、一个斜面、一次到顶〞的推移浇筑法〔见下列图 7〕沿一个方向向前浇筑浇筑到头时回到原开场点开场第二道混凝土的浇筑这样可以控制混凝土在初凝前接好茬防止出现施工冷缝。分层浇筑宜于混凝土的振捣且混凝土的暴露面小冷量损失小有利于降低根底底板混凝土的温升振捣时要求振捣棒快插慢拔在振捣过程中将振捣棒上下略有抽动以使上下振动均匀每次振捣时间一般以 20-30s 为宜但还应视混凝土外表无明显下沉不再出现气泡外表泛出灰浆为准振捣棒挪动间距为 1.5 倍振捣半径。2〕振捣底板外墙防水导墙以及柱帽吊模位置时应等底板混凝土稍有流动性变小但未到初凝再浇筑导墙混凝土浇筑过程中如有混凝土漏出随漏随铲放入导墙中重新振捣直至导墙浇筑至顶面标高底板无多余混凝土。导墙吊模施工混凝土浇筑必须在底板混凝初凝前进展浇筑浇筑厚度为超过模板 3-5cm 振动时应插入底板混凝土 5-10cm 为宜每段砼连续浇筑不得出现冷缝。3〕振捣过程中要防止振动模板并尽量防止碰动钢筋、道、止水带、预埋件等。4〕每振捣完一段应用铁锹摊平拍实随即用刮杠刮平木抹抹平。 混凝土分层浇筑振捣施工图2 混凝土收面养护混凝土保证 2 次以上收面面层拉毛。浇水养护保证混凝土外表潮湿。混凝土浇筑施工泌水 向加强带方向赶水 6 质量保证措施:1 〕 底板混凝土出现裂缝:严格控制混凝土的坍落度坚决执行斜面分层振捣尽量放慢混凝土浇筑速度控制二...
