人工挖孔桩技术交底书 名称:中铁四2009 年 3 月 23 日编:工程名称桥梁工程里程桩石岗沟大桥设计图施工部位3#墩挖孔桩技术交底内容:1、施工队伍进场后应做以下施工准备:平整场地去除、铲除松软的土层并夯实;孔口四周挖排水沟及时排除地表水搭好孔口雨棚;安装提升装备布置好出渣口合理堆放机料和机具使其不增加孔壁压力;假设井口地层松软在孔口用混凝土护壁高约 2
0m;假设井口地层有较大的渗水量时应用井点法降低地下水位并做好护壁全风化岩层和土层必须做护壁中、强风化岩层视情况是否做护壁2、挖孔桩宜对角开挖防止孔间间隔层太薄造成坍塌
井口周围用钢筋做成的围栏进展围护
砼拌和、浇筑时须经工程部试验室和现场施工员检验合格前方可进展
混凝土凝聚后可以进展开挖
开挖第一节桩孔支第一节护壁模板灌注护壁混凝土
第一节护壁混凝土高出地面 20cm 便于挡水和定孔位
孔圈中心线应与桩孔轴线的偏向不大于 20mm
3、普通地层开挖支护:人工挖孔桩采纳分节支护的施作
根据地质状况〔主要是保持直立状态的才能〕一般地层考虑 1
0m 为一节
护壁采纳 C25 现浇混凝土厚度 15~20cm为防止施工过程中护壁的脱落护壁的构造形式设为内搭接搭接长度不小于 50mm
护壁模板采纳工具式钢模板模板由四块组成模板间用插销连接桩孔人工开挖弃土装入吊桶用多功能提升井架提升至地面倒入手推车运至临时存碴场
4、岩石地层开挖:当人工挖孔桩穿过岩石地层时采纳风动凿岩机钻眼毫秒微差控制爆破周边光面爆破分节开挖深度为 100cm〔同护壁高度一致〕
爆破时必须打眼放炮严禁裸露药包对于软岩石炮眼深度不超过 0
8m 对于硬岩石炮眼深度不超过 0
5m 周边眼间距30~35cm 炮眼数目、位置和斜插方向应按岩层断面方向来定中间一组集中掏心四周斜插挖边
严格控制用药量以松动为主

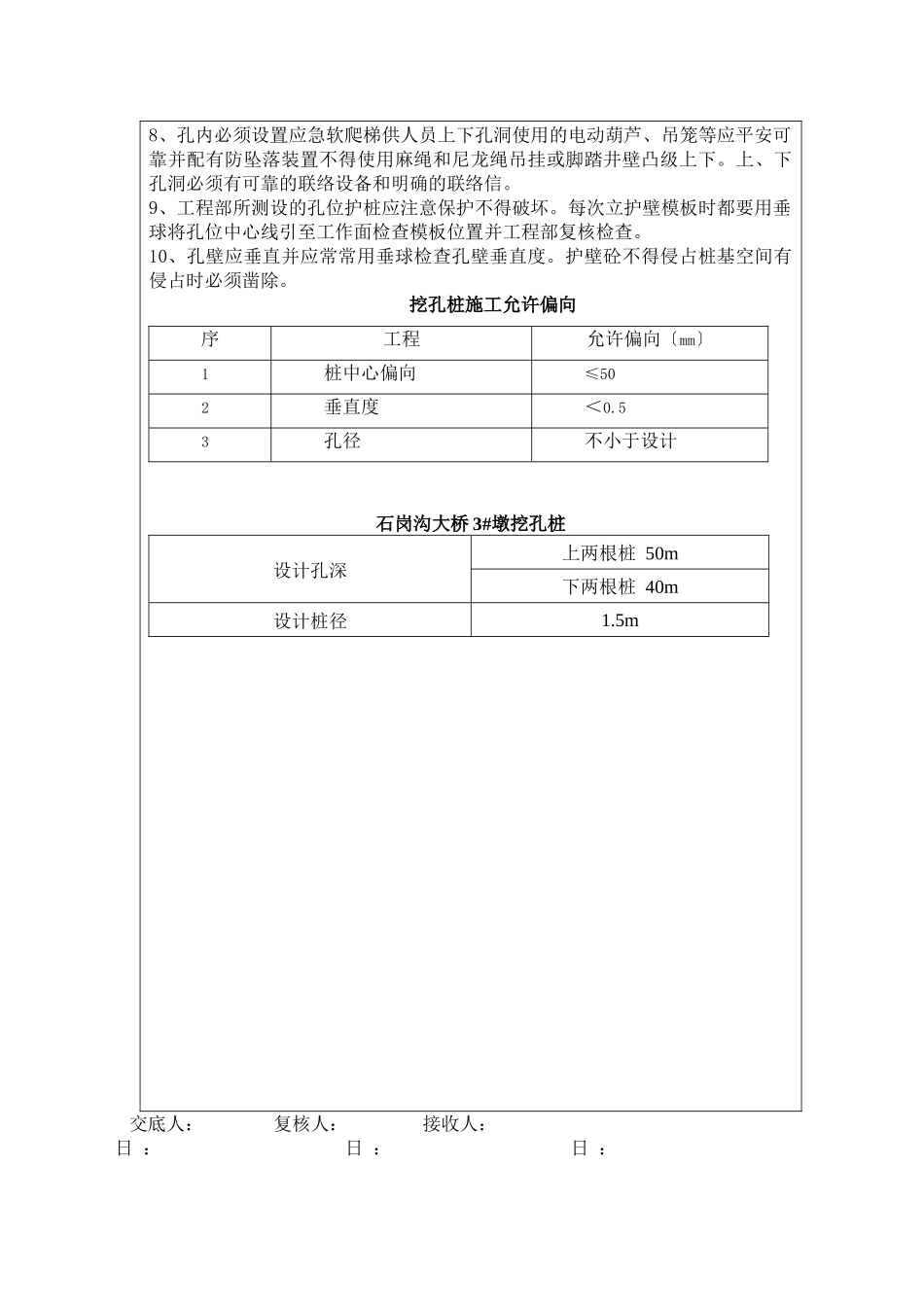

5、当孔内有水渗入或开挖地层比拟松散时护壁内要铺设钢筋网做
