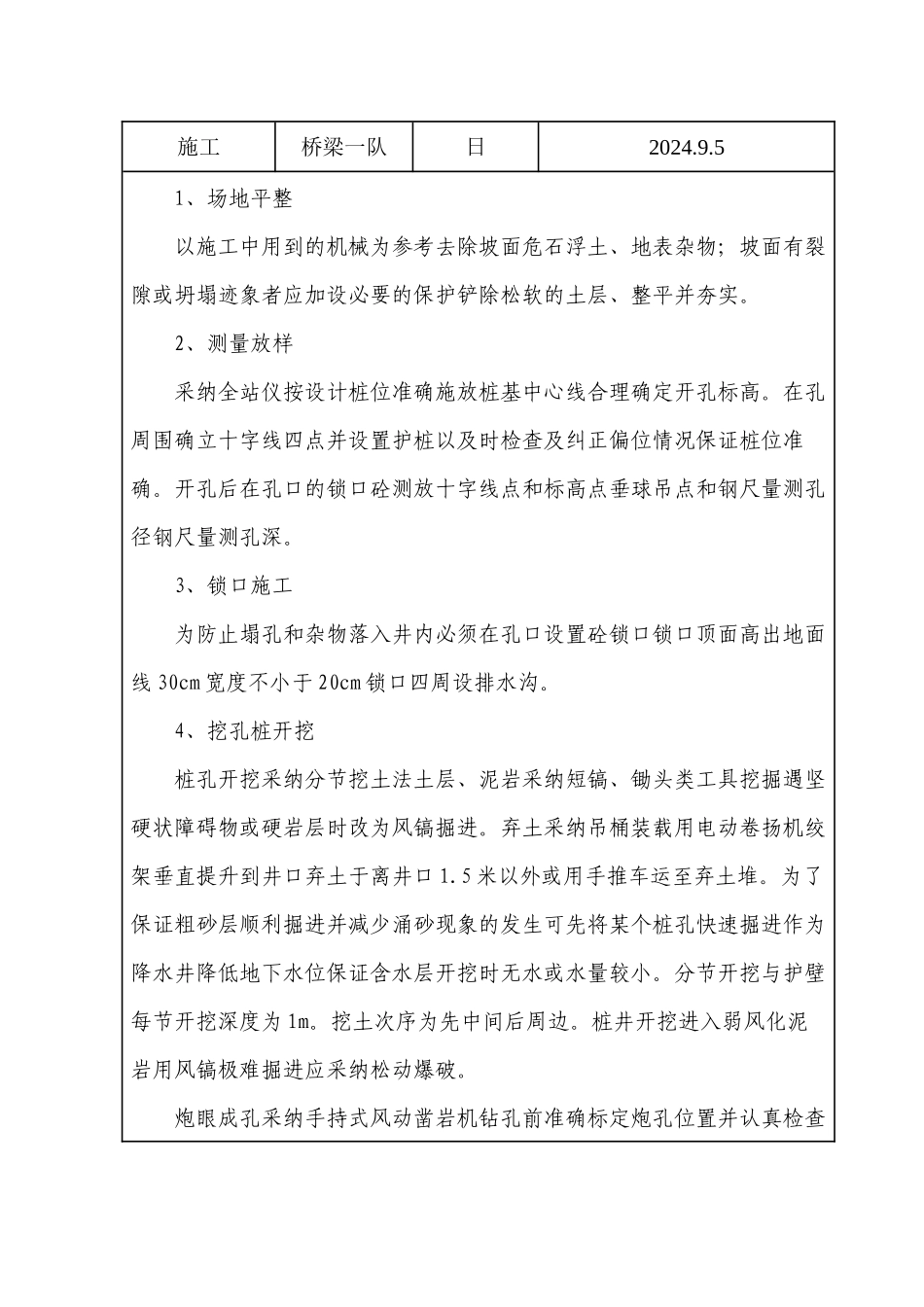

技术交底书永武高速公路 XX 工程部编: 10工程名称XX 大桥 桩人工挖孔桩施工桥梁一队 日2024
51、场地平整以施工中用到的机械为参考去除坡面危石浮土、地表杂物;坡面有裂隙或坍塌迹象者应加设必要的保护铲除松软的土层、整平并夯实
2、测量放样采纳全站仪按设计桩位准确施放桩基中心线合理确定开孔标高
在孔周围确立十字线四点并设置护桩以及时检查及纠正偏位情况保证桩位准确
开孔后在孔口的锁口砼测放十字线点和标高点垂球吊点和钢尺量测孔径钢尺量测孔深
3、锁口施工为防止塌孔和杂物落入井内必须在孔口设置砼锁口锁口顶面高出地面线 30cm 宽度不小于 20cm 锁口四周设排水沟
4、挖孔桩开挖桩孔开挖采纳分节挖土法土层、泥岩采纳短镐、锄头类工具挖掘遇坚硬状障碍物或硬岩层时改为风镐掘进
弃土采纳吊桶装载用电动卷扬机绞架垂直提升到井口弃土于离井口 1
5 米以外或用手推车运至弃土堆
为了保证粗砂层顺利掘进并减少涌砂现象的发生可先将某个桩孔快速掘进作为降水井降低地下水位保证含水层开挖时无水或水量较小
分节开挖与护壁每节开挖深度为 1m
挖土次序为先中间后周边
桩井开挖进入弱风化泥岩用风镐极难掘进应采纳松动爆破
炮眼成孔采纳手持式风动凿岩机钻孔前准确标定炮孔位置并认真检查风钻的风及路是否连接结实钻机的风眼、水眼是否畅通钻杆有无不直、带伤以及钎孔有无堵塞现象等
钻孔由一人操作双手持凿岩机对正位置使钻钎与钻孔中心在一条直线上
钻时先开小风门待钻入岩石能控制方向方开大风门
钻孔应根据岩层性质、最小抵抗线等因素合理布置并严格掌握钻眼方向、深度及间距
采纳多孔小药量松动爆破孔深大于 5m 时采纳电引爆编制复核签收技术交底书永武高速公路 XX 工程部编: 10工程名称XX 大桥 桩人工挖孔桩施工桥梁一队 日2024
5采纳防水乳化
炮眼深度在硬岩层不超过 0
5m 软岩层不超过 0
