**工程模板监理施行细那么 审 批: **监理**监理部2024 年 11 月**模板工程监理细那么一、工程概况**工程模板分项工程主要监理控制内容有:模板设计、模板安装、模板撤除
本工程为现浇钢筋混凝土框架剪力墙构造模板安拆工作量大
为保证混凝土的浇筑质量使其到达清水砼的质量效果该工程采纳竹胶板模板方木背撑剪力墙采纳加厚竹胶板板采纳竹胶板
二、监理施行细那么编制根据1、与专业相关的法规、设计、相关、规程技术资料等2、已批准的施工组织设计和方案三、监理工作目的1、模板分项工程目的:合格2、质量保证资料、技术资料齐全四、监理工作控制及措施〔一〕、模板设计1、根底模板该工程的根底为筏板式根底外围模板采纳砖块
根底模板沿地板控制边线固定加固
外围剪力墙模板的施工缝高度设在砼平面构件上 1m 处
2、 剪力墙模板的加固利用木方和钢 采纳穿墙对拉螺栓加固
地下室外墙为防水混凝土 所用对拉螺栓加焊 3mm 厚钢板止水环 止水环的尺寸为 70×70 或 80×80
地下室外墙拆模后割除对拉螺栓后防腐处理后用防水砂浆将凹入面补平

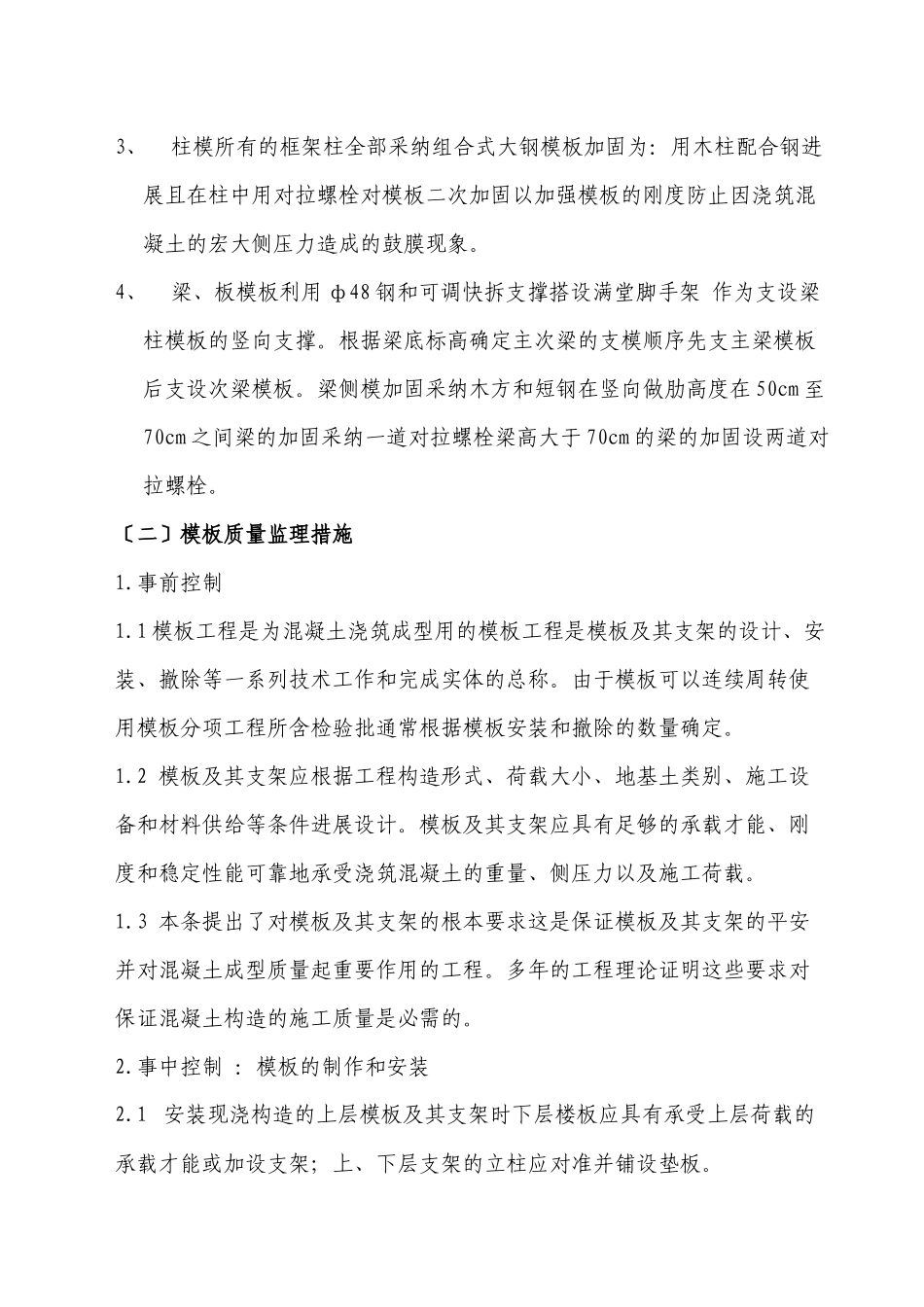

3、柱模所有的框架柱全部采纳组合式大钢模板加固为:用木柱配合钢进展且在柱中用对拉螺栓对模板二次加固以加强模板的刚度防止因浇筑混凝土的宏大侧压力造成的鼓膜现象
4、梁、板模板利用 ф48 钢和可调快拆支撑搭设满堂脚手架 作为支设梁柱模板的竖向支撑
根据梁底标高确定主次梁的支模顺序先支主梁模板后支设次梁模板
梁侧模加固采纳木方和短钢在竖向做肋高度在 50cm 至70cm 之间梁的加固采纳一道对拉螺栓梁高大于 70cm 的梁的加固设两道对拉螺栓
〔二〕模板质量监理措施1
1 模板工程是为混凝土浇筑成型用的模板工程是模板及其支架的设计、安装、撤除等一系列技术工作和完成实体的总称
由于模板可以连续周转使用模板分项工程所含检验批通常根据模板安装和撤除的数量确定
