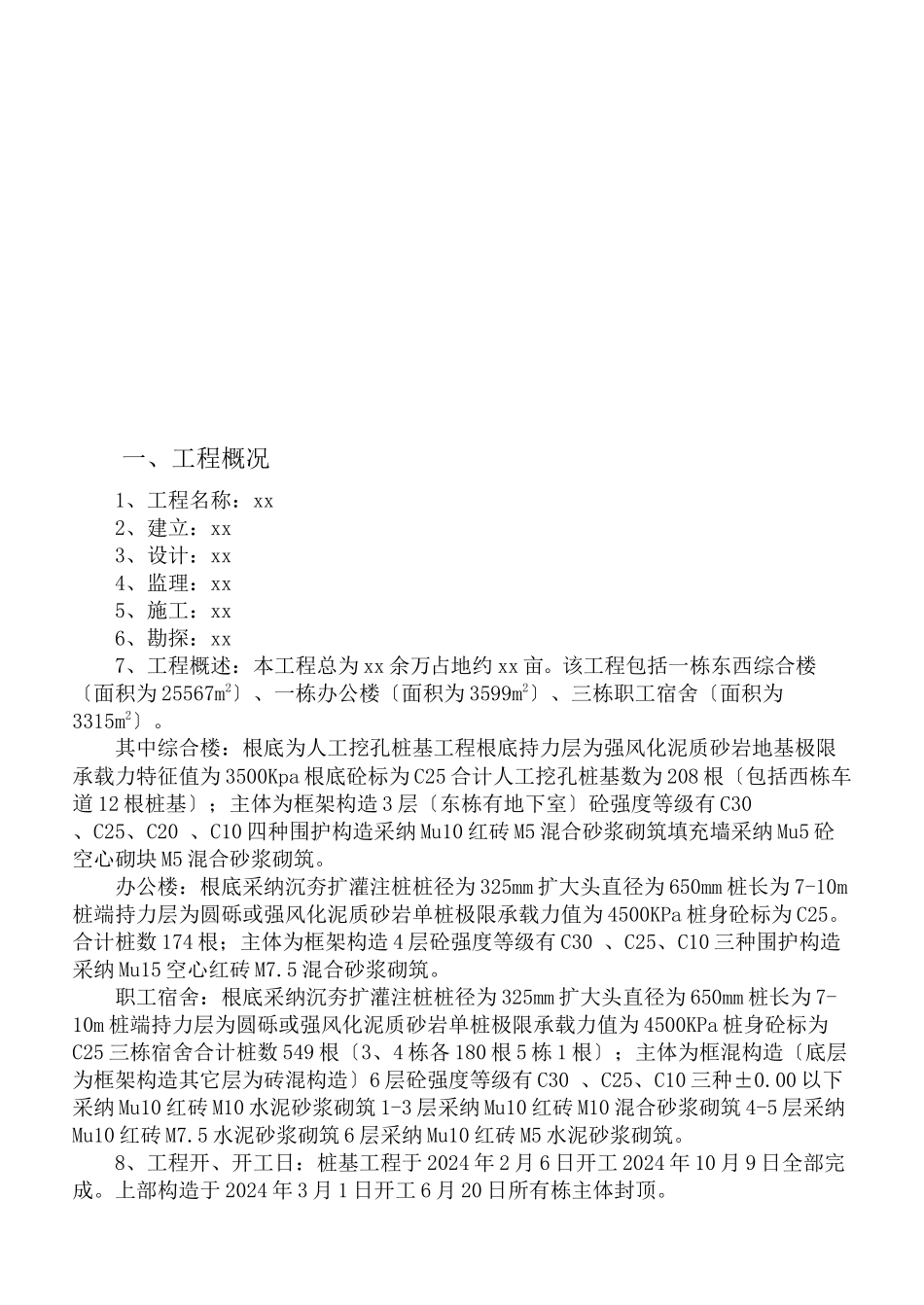

xx 工程监理工作总结xx 监理xx 年 x 月 目录一、工程概况二、监理组织机构、监理人员和投入的监理设施三、监理合同履行情况四、监理工作成效五、建议一、工程概况1、工程名称:xx2、建立:xx3、设计:xx4、监理:xx5、施工:xx6、勘探:xx7、工程概述:本工程总为 xx 余万占地约 xx 亩。该工程包括一栋东西综合楼〔面积为 25567m2〕、一栋办公楼〔面积为 3599m2〕、三栋职工宿舍〔面积为3315m2〕。其中综合楼:根底为人工挖孔桩基工程根底持力层为强风化泥质砂岩地基极限承载力特征值为 3500Kpa 根底砼标为 C25 合计人工挖孔桩基数为 208 根〔包括西栋车道 12 根桩基〕;主体为框架构造 3 层〔东栋有地下室〕砼强度等级有 C30 、C25、C20 、C10 四种围护构造采纳 Mu10 红砖 M5 混合砂浆砌筑填充墙采纳 Mu5 砼空心砌块 M5 混合砂浆砌筑。办公楼:根底采纳沉夯扩灌注桩桩径为 325mm 扩大头直径为 650mm 桩长为 7-10m桩端持力层为圆砾或强风化泥质砂岩单桩极限承载力值为 4500KPa 桩身砼标为 C25。合计桩数 174 根;主体为框架构造 4 层砼强度等级有 C30 、C25、C10 三种围护构造采纳 Mu15 空心红砖 M7.5 混合砂浆砌筑。职工宿舍:根底采纳沉夯扩灌注桩桩径为 325mm 扩大头直径为 650mm 桩长为 7-10m 桩端持力层为圆砾或强风化泥质砂岩单桩极限承载力值为 4500KPa 桩身砼标为C25 三栋宿舍合计桩数 549 根〔3、4 栋各 180 根 5 栋 1 根〕;主体为框混构造〔底层为框架构造其它层为砖混构造〕6 层砼强度等级有 C30 、C25、C10 三种±0.00 以下采纳 Mu10 红砖 M10 水泥砂浆砌筑 1-3 层采纳 Mu10 红砖 M10 混合砂浆砌筑 4-5 层采纳Mu10 红砖 M7.5 水泥砂浆砌筑 6 层采纳 Mu10 红砖 M5 水泥砂浆砌筑。8、工程开、开工日:桩基工程于 2024 年 2 月 6 日开工 2024 年 10 月 9 日全部完成。上部构造于 2024 年 3 月 1 日开工 6 月 20 日所有栋主体封顶。二、监理组织机构、监理人员和投入的监理设施1、按合同规定的工作范围和工程现场实际情况在工程现场设立工程监理部实行总监理工程师负责制;工程监理部由总监理工程师、专业监理工程师等 5 人组成。工程监理部由工程组、经济信息组构成。工程组:主要负责现场跟踪监理包括工程质量工程进度与平安的监控及施工间关系的协调;审查材料、构配件设备和施工组织设计、施工方案、施工...
