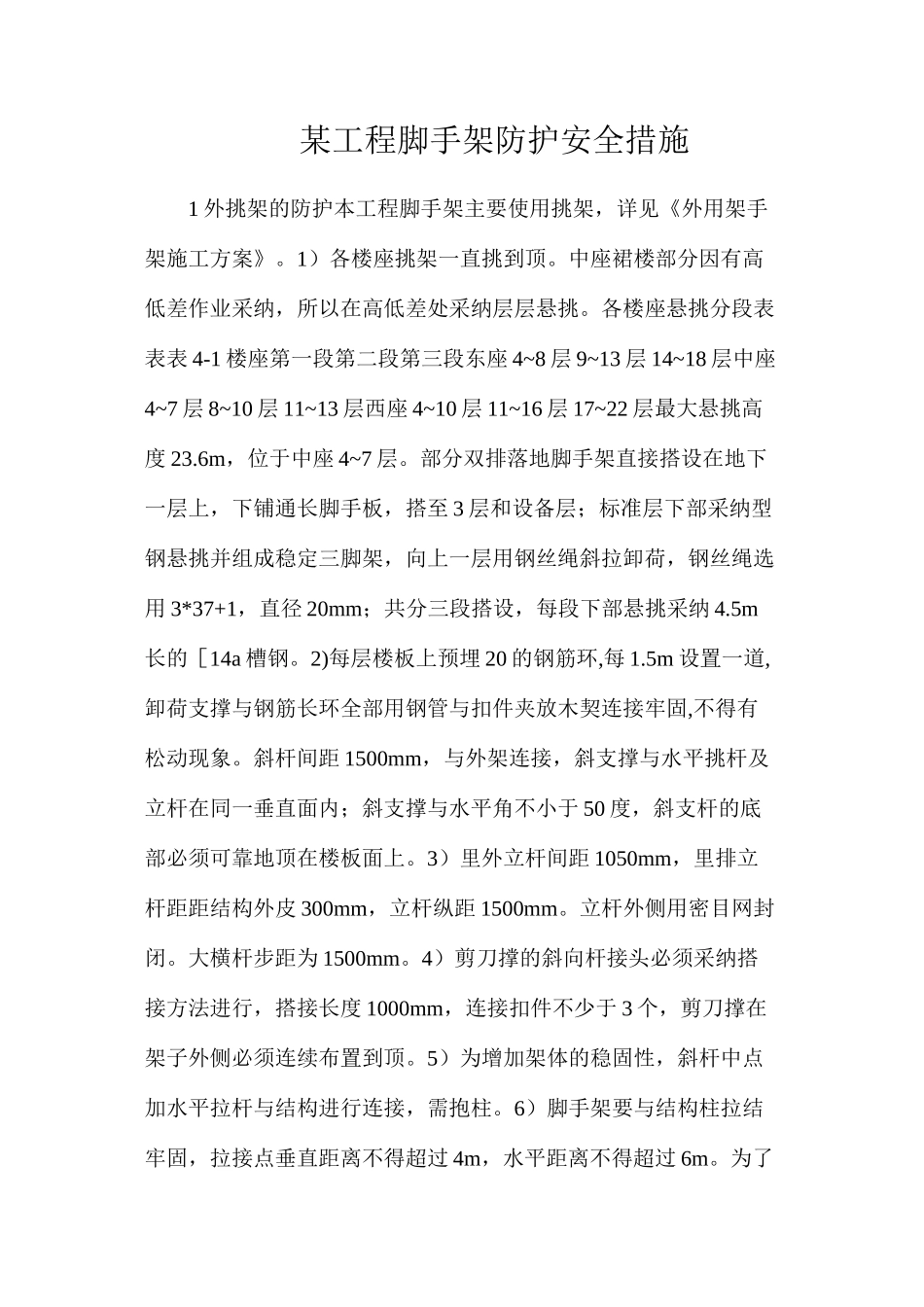

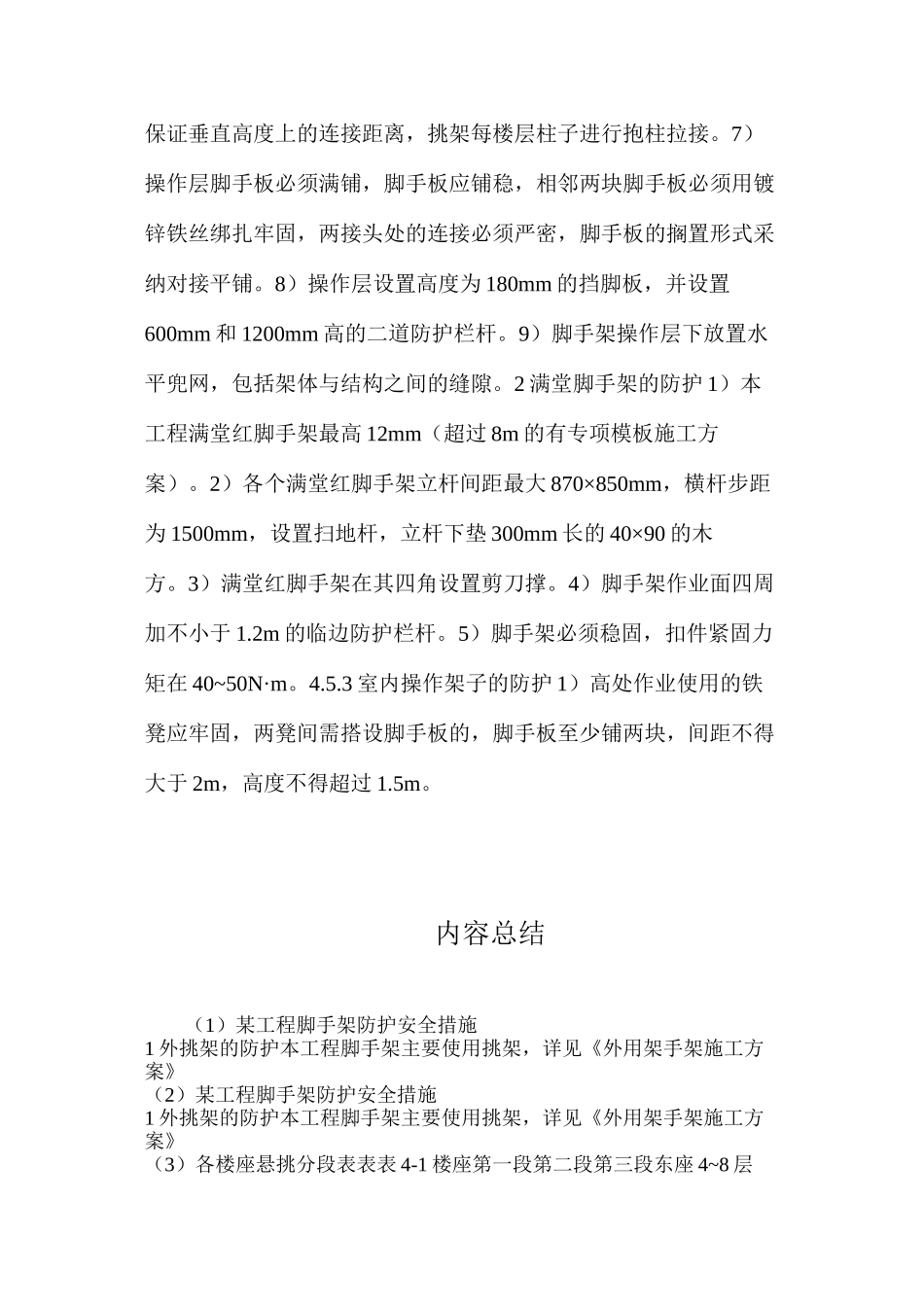

某工程脚手架防护安全措施1 外挑架的防护本工程脚手架主要使用挑架,详见《外用架手架施工方案》。1)各楼座挑架一直挑到顶。中座裙楼部分因有高低差作业采纳,所以在高低差处采纳层层悬挑。各楼座悬挑分段表表表 4-1 楼座第一段第二段第三段东座 4~8 层 9~13 层 14~18 层中座4~7 层 8~10 层 11~13 层西座 4~10 层 11~16 层 17~22 层最大悬挑高度 23.6m,位于中座 4~7 层。部分双排落地脚手架直接搭设在地下一层上,下铺通长脚手板,搭至 3 层和设备层;标准层下部采纳型钢悬挑并组成稳定三脚架,向上一层用钢丝绳斜拉卸荷,钢丝绳选用 3*37+1,直径 20mm;共分三段搭设,每段下部悬挑采纳 4.5m长的[14a 槽钢。2)每层楼板上预埋 20 的钢筋环,每 1.5m 设置一道,卸荷支撑与钢筋长环全部用钢管与扣件夹放木契连接牢固,不得有松动现象。斜杆间距 1500mm,与外架连接,斜支撑与水平挑杆及立杆在同一垂直面内;斜支撑与水平角不小于 50 度,斜支杆的底部必须可靠地顶在楼板面上。3)里外立杆间距 1050mm,里排立杆距距结构外皮 300mm,立杆纵距 1500mm。立杆外侧用密目网封闭。大横杆步距为 1500mm。4)剪刀撑的斜向杆接头必须采纳搭接方法进行,搭接长度 1000mm,连接扣件不少于 3 个,剪刀撑在架子外侧必须连续布置到顶。5)为增加架体的稳固性,斜杆中点加水平拉杆与结构进行连接,需抱柱。6)脚手架要与结构柱拉结牢固,拉接点垂直距离不得超过 4m,水平距离不得超过 6m。为了保证垂直高度上的连接距离,挑架每楼层柱子进行抱柱拉接。7)操作层脚手板必须满铺,脚手板应铺稳,相邻两块脚手板必须用镀锌铁丝绑扎牢固,两接头处的连接必须严密,脚手板的搁置形式采纳对接平铺。8)操作层设置高度为 180mm 的挡脚板,并设置600mm 和 1200mm 高的二道防护栏杆。9)脚手架操作层下放置水平兜网,包括架体与结构之间的缝隙。2 满堂脚手架的防护 1)本工程满堂红脚手架最高 12mm(超过 8m 的有专项模板施工方案)。2)各个满堂红脚手架立杆间距最大 870×850mm,横杆步距为 1500mm,设置扫地杆,立杆下垫 300mm 长的 40×90 的木方。3)满堂红脚手架在其四角设置剪刀撑。4)脚手架作业面四周加不小于 1.2m 的临边防护栏杆。5)脚手架必须稳固,扣件紧固力矩在 40~50N·m。4.5.3 室内操作架子的防护 1)高处作业使用的铁凳应牢固,两凳间需搭设脚手板的,脚手板至少铺两块,间距不得大于...
