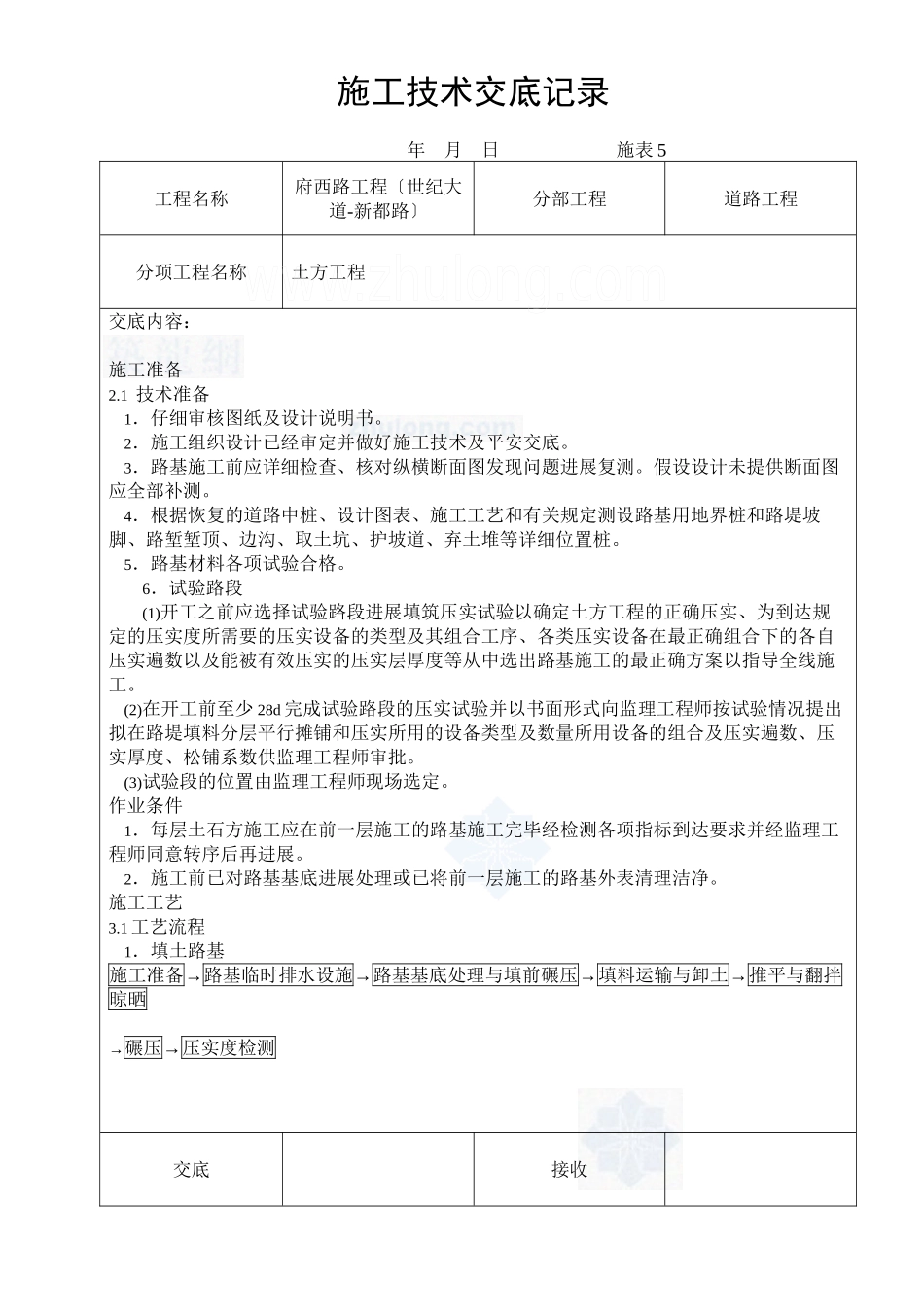

施工技术交底记录 年月日施表 5工程名称府西路工程〔世纪大道-新都路〕分部工程道路工程分项工程名称土方工程交底内容:施工准备2.1 技术准备 1.仔细审核图纸及设计说明书。 2.施工组织设计已经审定并做好施工技术及平安交底。 3.路基施工前应详细检查、核对纵横断面图发现问题进展复测。假设设计未提供断面图应全部补测。 4.根据恢复的道路中桩、设计图表、施工工艺和有关规定测设路基用地界桩和路堤坡脚、路堑堑顶、边沟、取土坑、护坡道、弃土堆等详细位置桩。 5.路基材料各项试验合格。6 .试验路段(1)开工之前应选择试验路段进展填筑压实试验以确定土方工程的正确压实、为到达规定的压实度所需要的压实设备的类型及其组合工序、各类压实设备在最正确组合下的各自压实遍数以及能被有效压实的压实层厚度等从中选出路基施工的最正确方案以指导全线施工。 (2)在开工前至少 28d 完成试验路段的压实试验并以书面形式向监理工程师按试验情况提出拟在路堤填料分层平行摊铺和压实所用的设备类型及数量所用设备的组合及压实遍数、压实厚度、松铺系数供监理工程师审批。 (3)试验段的位置由监理工程师现场选定。作业条件 1.每层土石方施工应在前一层施工的路基施工完毕经检测各项指标到达要求并经监理工程师同意转序后再进展。 2.施工前已对路基基底进展处理或已将前一层施工的路基外表清理洁净。施工工艺3.1 工艺流程 1.填土路基施工准备→路基临时排水设施→路基基底处理与填前碾压→填料运输与卸土→推平与翻拌晾晒→碾压→压实度检测交底接收 交 底 人 接 收 人施工技术交底记录 年月日施表 5工程名称府西路工程〔世纪大道-新都路〕分部工程道路工程分项工程名称土方工程交底内容:2“.石方路基:参照 1.2 填石路基〞.2.3.1 条。 3.土石混合路基:同本条 1“款 填土路基〞。 4.挖方路基弃土↑施工测量→路基临时排水设施→路堑开挖→土工试验→测量放线→试验路段→碾压→压实度检测3.2 操作工艺 1.填土路基施工 (1)施工准备 1)中心试验室根据设计及监理工程师的要求对取自挖方、借土场、料场的填方材料及路基基底进展土工试验试验内容主要有:液限、塑限、塑性指数、天然稠度或液性指数;颗粒大小分析试验;含水量试验;度试验;相对度试验;土的击实试验;土的强度试验〔CBR值〕;有机质含量试验及易溶盐含量试验。 将试验结果提交监理工程师批准前方可采纳。 2)施工测量 ① 在开工之前应做好...
