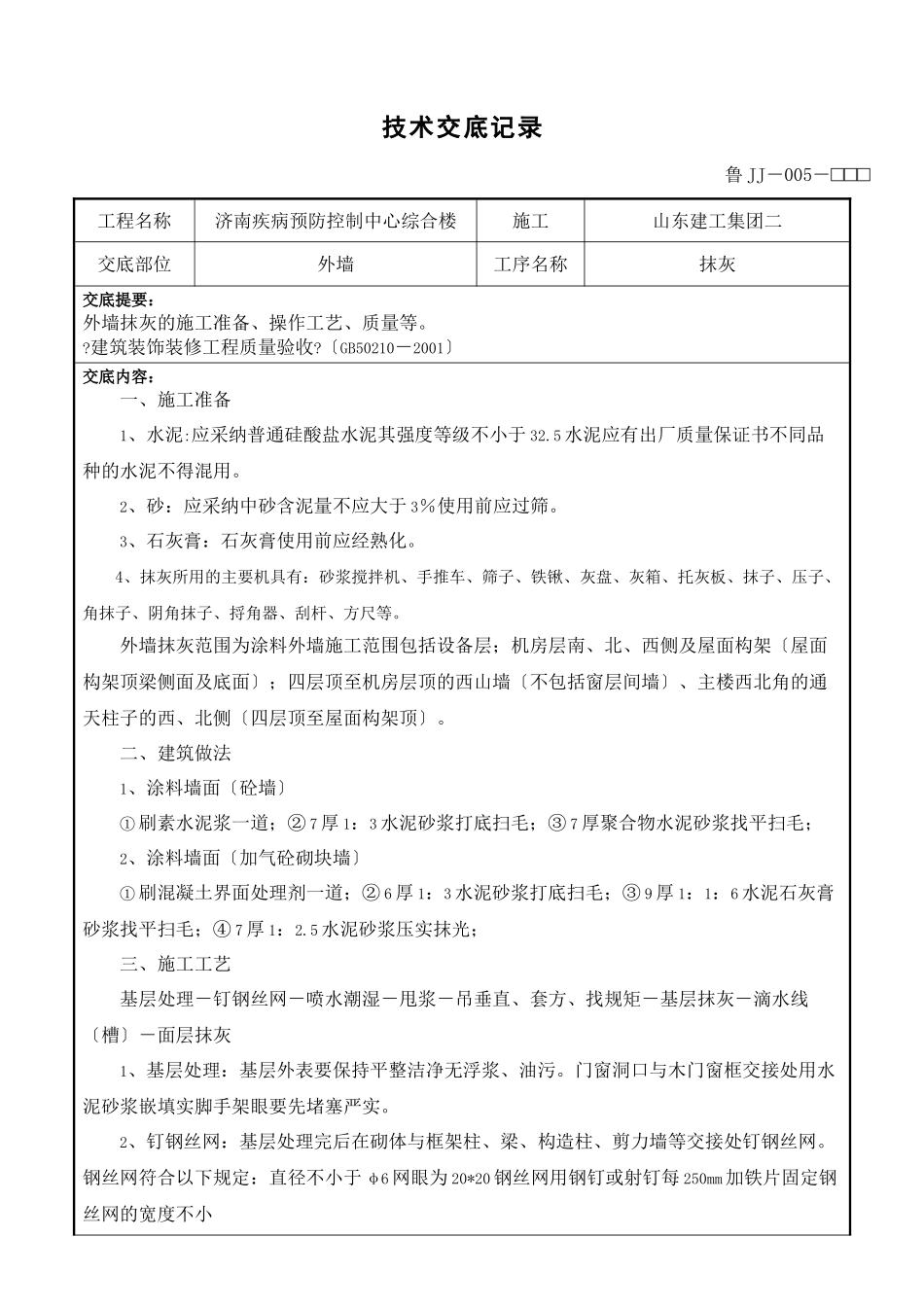

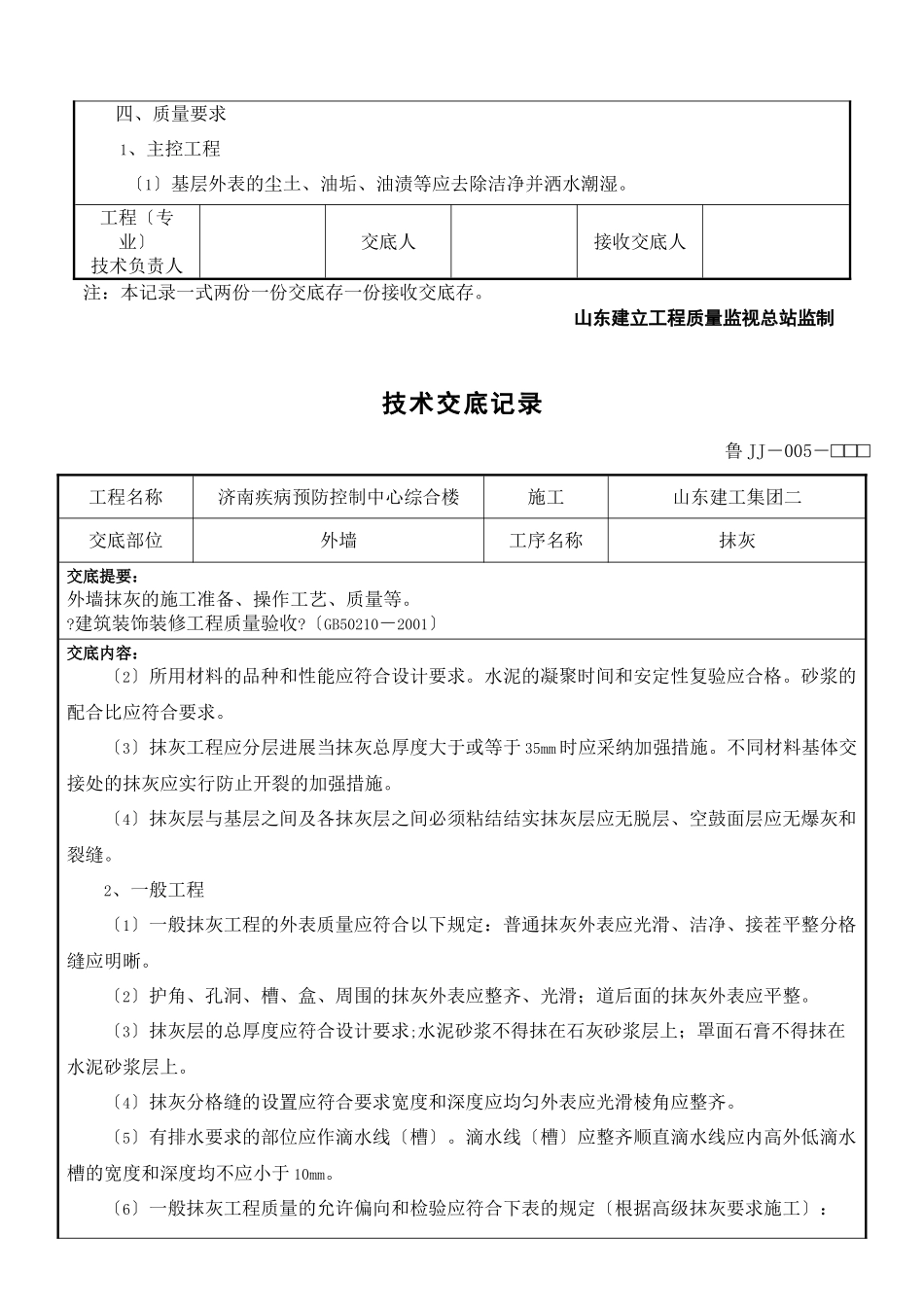

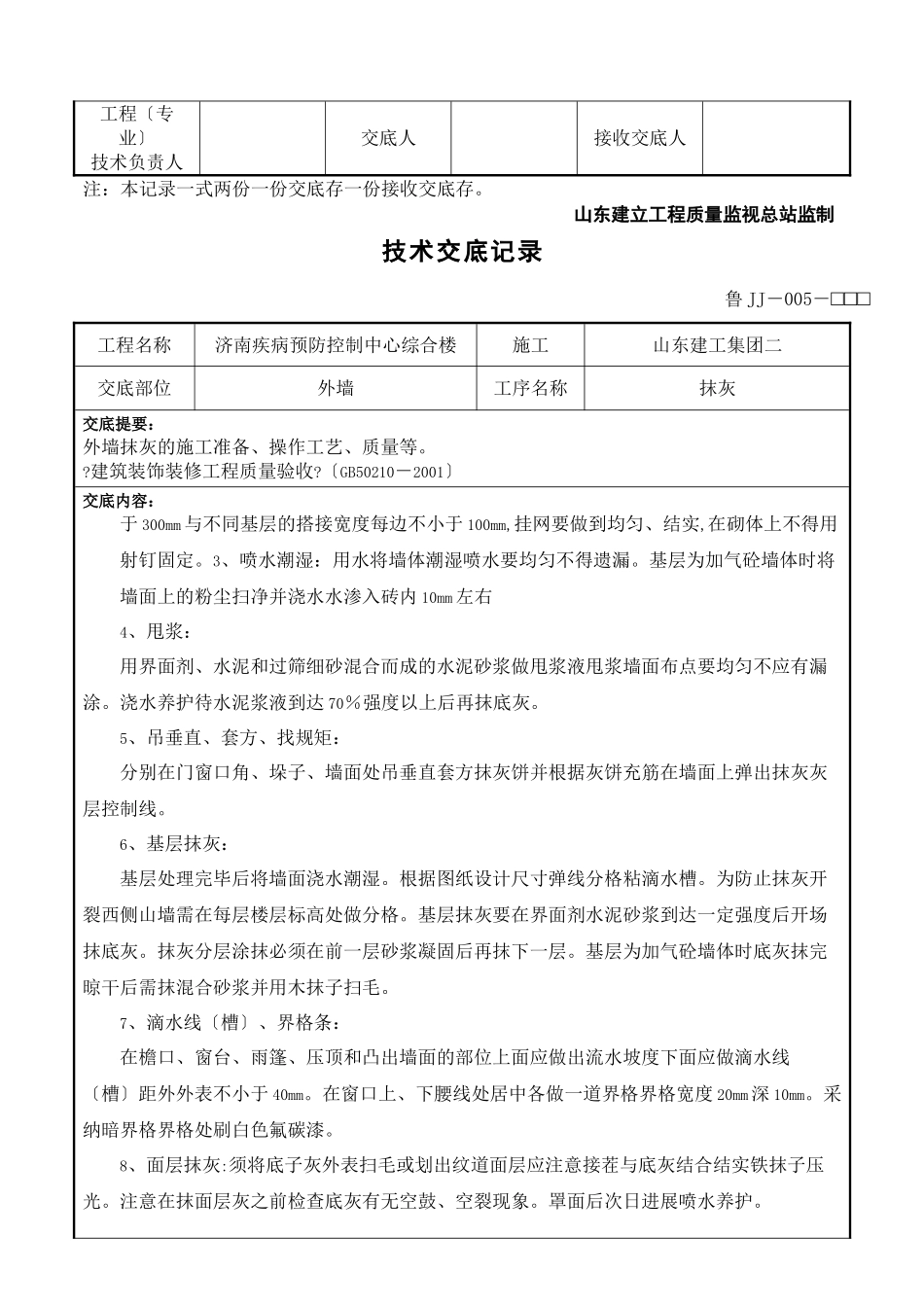

技术交底记录 鲁 JJ-005-□□□工程名称济南疾病预防控制中心综合楼施工山东建工集团二交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量等。?建筑装饰装修工程质量验收?〔GB50210-2001〕交底内容:一、施工准备1、水泥:应采纳普通硅酸盐水泥其强度等级不小于 32.5 水泥应有出厂质量保证书不同品种的水泥不得混用。2、砂:应采纳中砂含泥量不应大于 3%使用前应过筛。3、石灰膏:石灰膏使用前应经熟化。4、抹灰所用的主要机具有:砂浆搅拌机、手推车、筛子、铁锹、灰盘、灰箱、托灰板、抹子、压子、角抹子、阴角抹子、捋角器、刮杆、方尺等。外墙抹灰范围为涂料外墙施工范围包括设备层;机房层南、北、西侧及屋面构架〔屋面构架顶梁侧面及底面〕;四层顶至机房层顶的西山墙〔不包括窗层间墙〕、主楼西北角的通天柱子的西、北侧〔四层顶至屋面构架顶〕。二、建筑做法1、涂料墙面〔砼墙〕① 刷素水泥浆一道;② 7 厚 1:3 水泥砂浆打底扫毛;③ 7 厚聚合物水泥砂浆找平扫毛;2、涂料墙面〔加气砼砌块墙〕① 刷混凝土界面处理剂一道;② 6 厚 1:3 水泥砂浆打底扫毛;③ 9 厚 1:1:6 水泥石灰膏砂浆找平扫毛;④ 7 厚 1:2.5 水泥砂浆压实抹光;三、施工工艺基层处理-钉钢丝网-喷水潮湿-甩浆-吊垂直、套方、找规矩-基层抹灰-滴水线〔槽〕-面层抹灰1、基层处理:基层外表要保持平整洁净无浮浆、油污。门窗洞口与木门窗框交接处用水泥砂浆嵌填实脚手架眼要先堵塞严实。2、钉钢丝网:基层处理完后在砌体与框架柱、梁、构造柱、剪力墙等交接处钉钢丝网。钢丝网符合以下规定:直径不小于 φ6 网眼为 20*20 钢丝网用钢钉或射钉每 250mm 加铁片固定钢丝网的宽度不小工程〔专业〕技术负责人交底人接收交底人注:本记录一式两份一份交底存一份接收交底存。山东建立工程质量监视总站监制技术交底记录 鲁 JJ-005-□□□工程名称济南疾病预防控制中心综合楼施工山东建工集团二交底部位外墙工序名称抹灰交底提要:外墙抹灰的施工准备、操作工艺、质量等。?建筑装饰装修工程质量验收?〔GB50210-2001〕交底内容:于 300mm 与不同基层的搭接宽度每边不小于 100mm,挂网要做到均匀、结实,在砌体上不得用射钉固定。3、喷水潮湿:用水将墙体潮湿喷水要均匀不得遗漏。基层为加气砼墙体时将墙面上的粉尘扫净并浇水水渗入砖内 10mm 左右4、甩浆:用界面剂、水泥和过筛细砂混合而成的水泥砂浆做甩浆...
