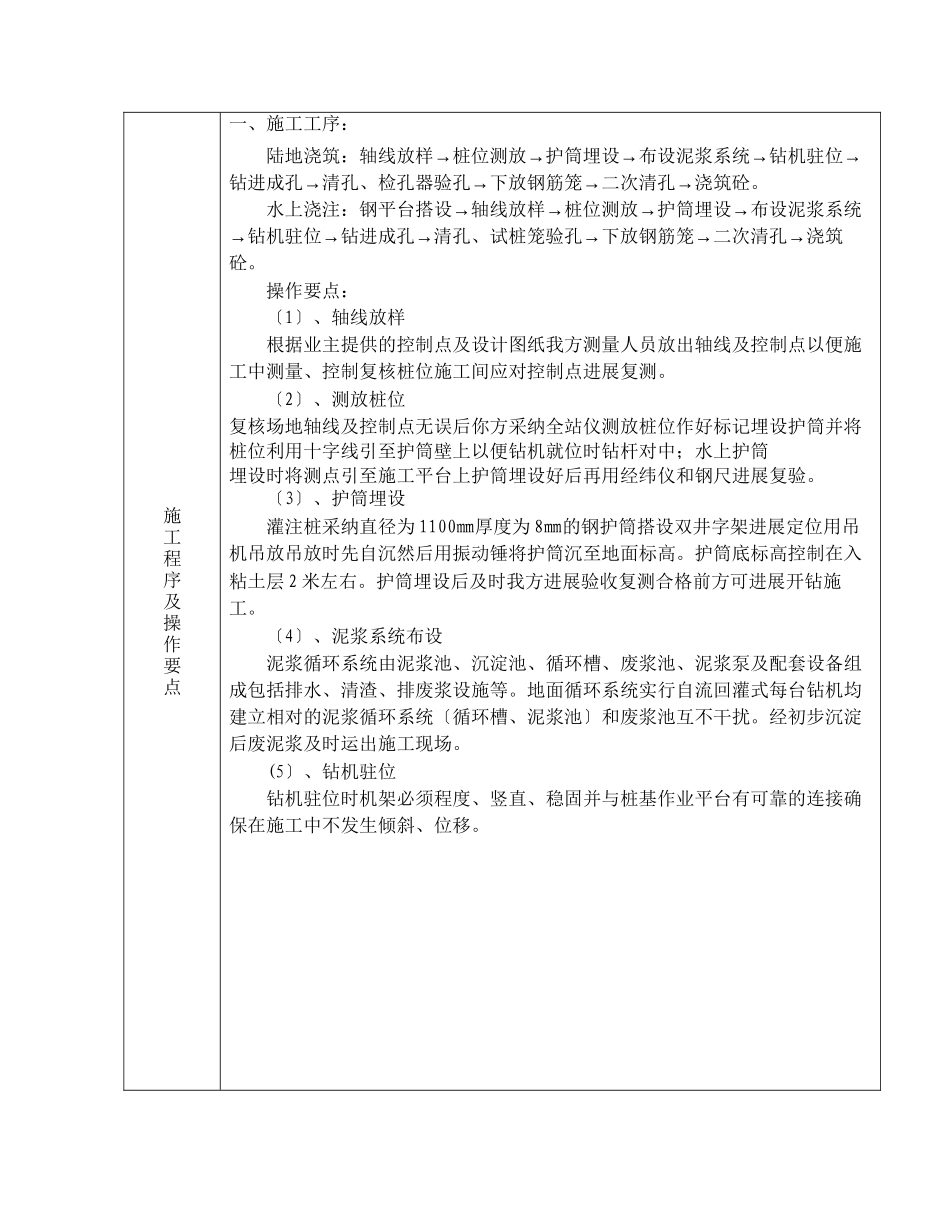

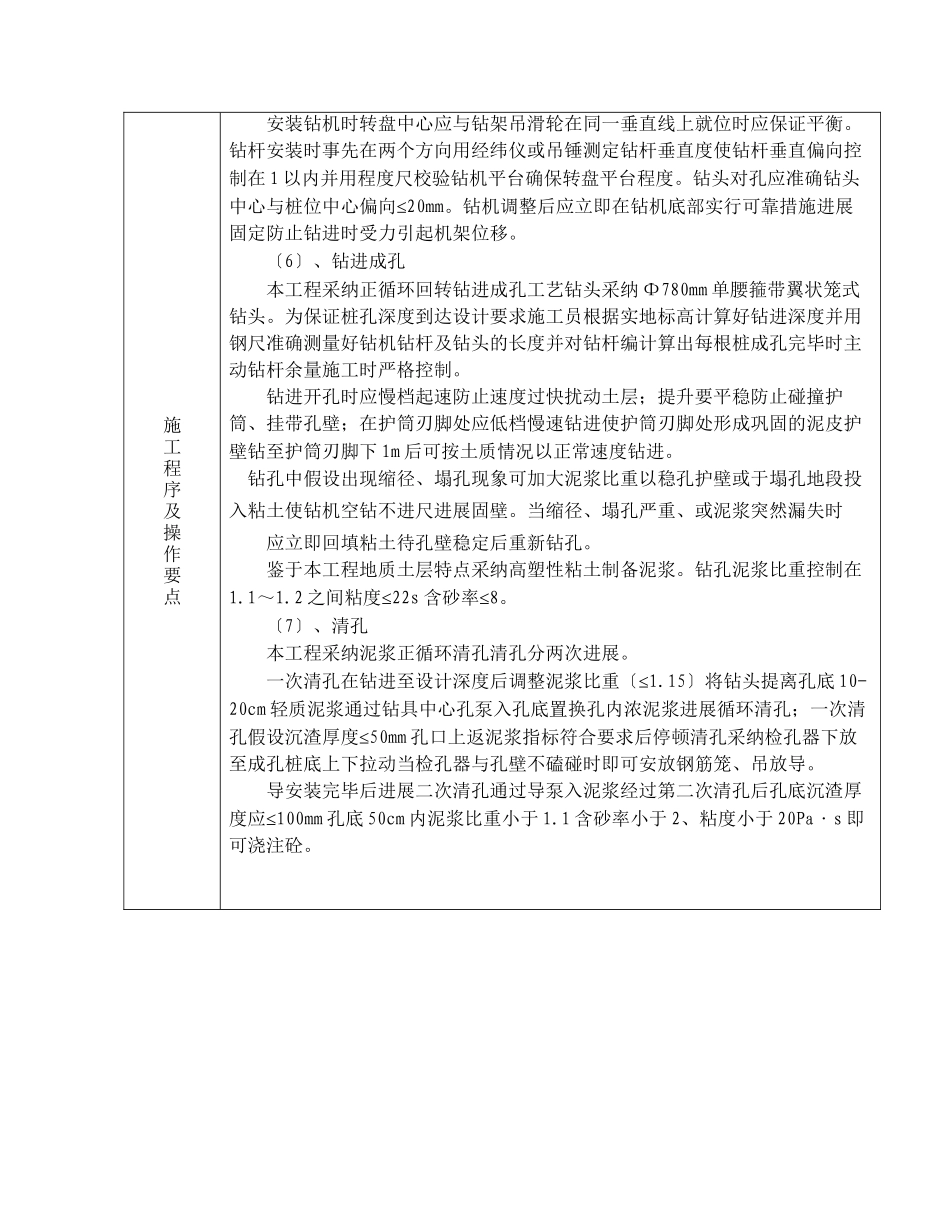

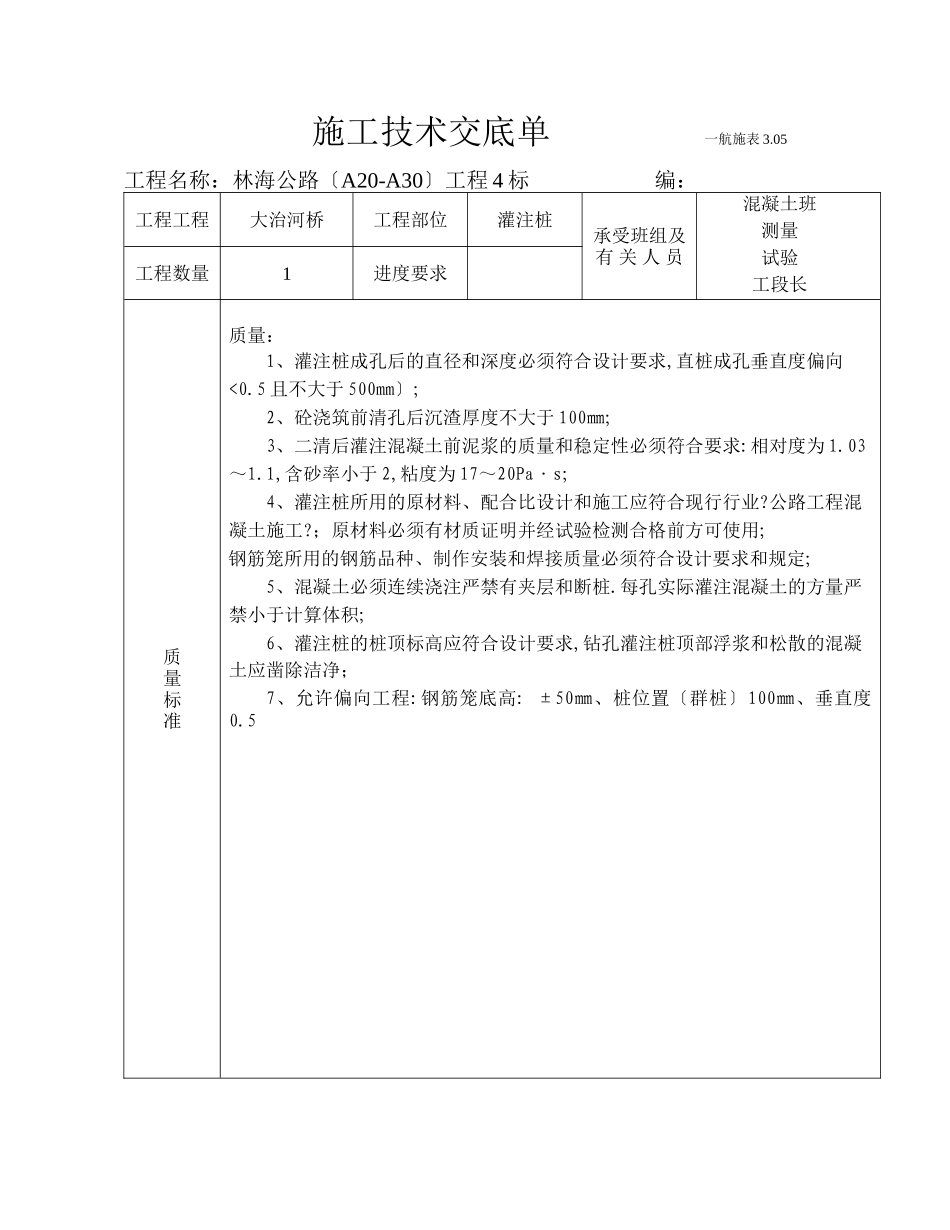

施工技术交底单一航施表 3.05工程名称:林海公路〔A20-A30〕工程 4 标 编:工程工程大治河桥工程部位灌注桩承受班组及 有 关 人 员混凝土班测量试验工段长工程数量1进度要求质量标准质量:1、灌注桩成孔后的直径和深度必须符合设计要求,直桩成孔垂直度偏向<0.5 且不大于 500mm〕;2、砼浇筑前清孔后沉渣厚度不大于 100㎜;3、二清后灌注混凝土前泥浆的质量和稳定性必须符合要求:相对度为 1.03~1.1,含砂率小于 2,粘度为 17~20Pa·s;4、灌注桩所用的原材料、配合比设计和施工应符合现行行业?公路工程混凝土施工?;原材料必须有材质证明并经试验检测合格前方可使用;钢筋笼所用的钢筋品种、制作安装和焊接质量必须符合设计要求和规定;5、混凝土必须连续浇注严禁有夹层和断桩.每孔实际灌注混凝土的方量严禁小于计算体积;6、灌注桩的桩顶标高应符合设计要求,钻孔灌注桩顶部浮浆和松散的混凝土应凿除洁净;7、允许偏向工程:钢筋笼底高: ±50㎜、桩位置〔群桩〕100㎜、垂直度0.5施工程序及操作要点一、施工工序:→→→→→陆地浇筑:轴线放样桩位测放护筒埋设布设泥浆系统钻机驻位→→→→钻进成孔清孔、检孔器验孔下放钢筋笼二次清孔浇筑砼。→→→→水上浇注:钢平台搭设轴线放样桩位测放护筒埋设布设泥浆系统→→→→→→钻机驻位钻进成孔清孔、试桩笼验孔下放钢筋笼二次清孔浇筑砼。操作要点: 〔1〕、轴线放样根据业主提供的控制点及设计图纸我方测量人员放出轴线及控制点以便施工中测量、控制复核桩位施工间应对控制点进展复测。〔2〕、测放桩位复核场地轴线及控制点无误后你方采纳全站仪测放桩位作好标记埋设护筒并将桩位利用十字线引至护筒壁上以便钻机就位时钻杆对中;水上护筒埋设时将测点引至施工平台上护筒埋设好后再用经纬仪和钢尺进展复验。〔3〕、护筒埋设灌注桩采纳直径为 1100㎜厚度为 8㎜的钢护筒搭设双井字架进展定位用吊机吊放吊放时先自沉然后用振动锤将护筒沉至地面标高。护筒底标高控制在入粘土层 2 米左右。护筒埋设后及时我方进展验收复测合格前方可进展开钻施工。〔4〕、泥浆系统布设泥浆循环系统由泥浆池、沉淀池、循环槽、废浆池、泥浆泵及配套设备组成包括排水、清渣、排废浆设施等。地面循环系统实行自流回灌式每台钻机均建立相对的泥浆循环系统〔循环槽、泥浆池〕和废浆池互不干扰。经初步沉淀后废泥浆及时运出施工现场。(5〕、钻机驻位钻机驻位时机架必须程度、竖直、稳固并与桩基作业平台有可靠的连...
