某煤矿探水设计及安全技术措施 一、 工程概述 11 回风石门方位角 253°,倾角-16°~ -17°,向前已掘至转向位置
计划沿原掘进方向施工一长度为 5m 的临时水仓,然后后退转向,沿方位角 168°施工 12 瓦斯抽采回风巷平巷段,目前已揭露即将穿过 5-1 煤层
11 回风石门巷道断面为三心拱形,宽2
8m,高 2
5m,采纳锚杆、锚网支护形式
为保证施工水仓期间“”的安全,坚持 有掘必探 的原则,实施探放水工程,特编制本措施
二、 水文地质概述 根据地质部门提供的《王家营青利煤矿水文地质报告》,矿井水文地质资料
5-1 煤层(厚度 1
3m)位于 3 煤层(层间距10
05m,为灰色粉砂岩及砂质泥岩)与 5-2 煤层(层间距 11m,为细砂岩)之间,其顶底板充水性和导水性均较弱
根据生产技术科提供的预测资料,本巷道在施工过程中曾出现涌水量小于 2m/h 的顶板淋水,施工段前方 30m 内无断裂构造和废巷存在,估计涌水量小于 2m/h
本次探水主要探放施工段前方可能存在的伴生小构造和砂岩裂隙充水
三、 涌水情况预测 根据技术部门提供的预测情况,综合矿井建井期间的水文观测,估计施工段前方涌水量小于 2m/h,水压小于 0
四、 探水设计 1
设计依据: 《煤矿防治水规定》 《煤矿安全规程》 矿技术部门地测人员提供的《11 回风石门巷道向前施工水仓地质情况说明》和《地质预报通知书》,以及政府安全监管部门的要求
设计参数 1) 超前及保护距离:25m 2) 巷道平行钻孔深:30m 3) 探水孔直径:75mm 4) 探水后允许掘进:10m 5) 钻孔数:5 个 3
钻孔布置及参数 见附图 1
五、 探水安全技术措施 1
“”巷道在掘进中,必须坚持 有掘必探、先探后掘 的防治水原则

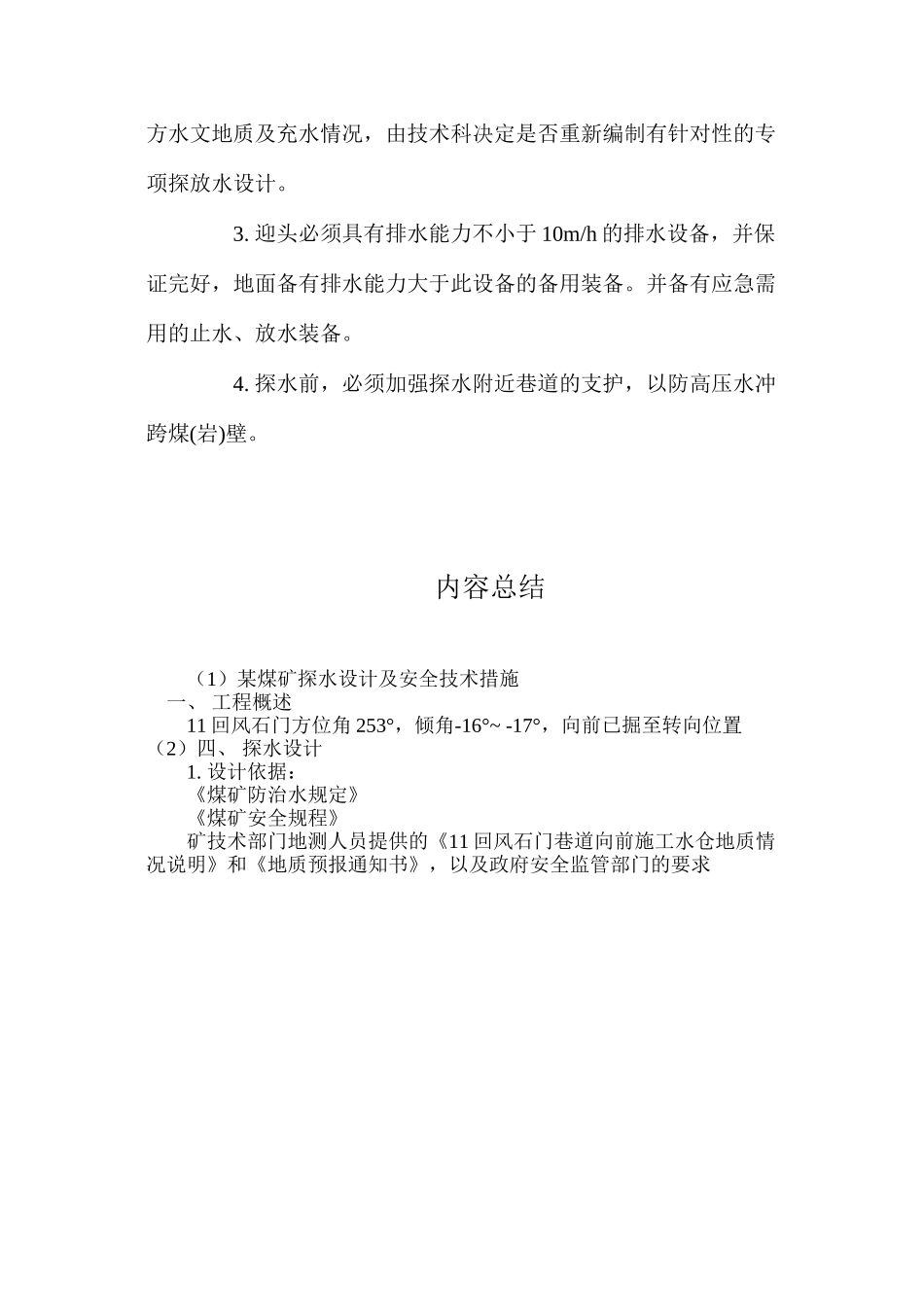

在探水过程中若出现涌水量较大或水压较高(大于0
