报送: 编:监 理 月 报〔第一〕〔2024 年 5 月 1——日2024 年 6 月 1 日〕工程名称:购物中心监理:建立监理总监 :青岛建立监理协会监制 一、本 月 工 程 概 况 总监: 二、工 程 进 度工程名称:购物中心 形象进度:根底完毕工程延本收到 A7 表编申请延长天数发出 A4
A5 表编批准延长天数实际进度与计划进度分局部项工程名称本方案完成本实际完成备注超流态钢筋砼桩全部全部4
9承台、承台梁模板全部全部5
29承台、承台梁钢筋全部全部5
29承台、承台梁砼全部全部5

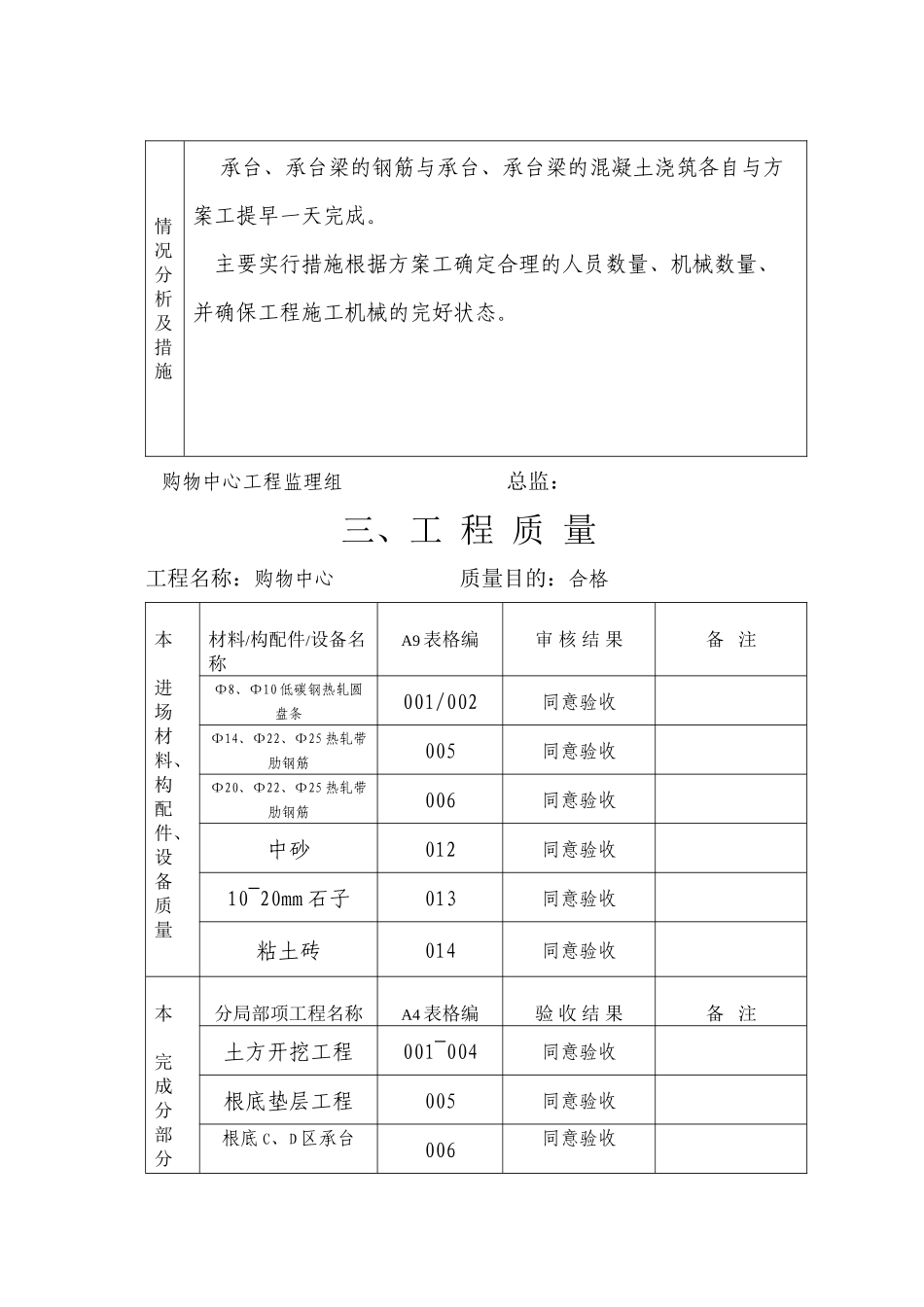

30情况分析及措施 承台、承台梁的钢筋与承台、承台梁的混凝土浇筑各自与方案工提早一天完成
主要实行措施根据方案工确定合理的人员数量、机械数量、并确保工程施工机械的完好状态
购物中心工程监理组 总监: 三、工 程 质 量工程名称:购物中心 质量目的:合格本进场材料、构配件、设备质量材料/构配件/设备名称A9 表格编 审 核 结 果 备 注Ф8、Ф10 低碳钢热轧圆盘条001/002同意验收Ф14、Ф22、Ф25 热轧带肋钢筋005同意验收Ф20、Ф22、Ф25 热轧带肋钢筋006同意验收中砂012同意验收10~20mm 石子013同意验收粘土砖014同意验收本完成分部分分局部项工程名称A4 表格编 验 收 结 果 备 注土方开挖工程001~004同意验收根底垫层工程005同意验收根底 C、D 区承台006同意验收项工程质量混凝土配合比016同意验收根底 D 区 CT 及 JL008同意验收根底 C 区 CT 及 JL009同意验收根底 B 区 CT 及 JL010同意验收情况分析及措施 工程大局部为隐蔽工程的施工实行的主要监理方式为、旁站与巡视监理相结合的方式对特别工序实行 24 小时不连续旁站监理发现问题立即整改
购物中心工程监理组 总监:四、
